本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-1(0K+160~390)L側人行道紙模及鋼線網鋪設、澆置。
2. RD4-3-2(0K+108.9)懸臂式標誌架基礎鋼筋吊放、模板組立及澆置。
3. RD4-2-3鋼板樁拔除後砂土回填。
4. 料場鋼筋加工作業;RD7-1箱涵開孔、交界面泥作修飾;RD4-3-1人孔調整。
5. RD7-1與中環路口圍籬移設。
6. RD7-6-2出入車輛輪胎清洗及交通維持。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。

整地土方工程
1. 商二C2-9坵塊清除掘除(樹木、竹木、雜物)分類集中堆置。
2. 住三R3-46坵塊無筋混凝土地坪敲除、混凝土塊破除。
3. 住三R3-80坵塊餘方土近運回填及整理。
4. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
5. RD4-3-2 Ub8059接Bb835位置餘方土搬運;RD4-3-1中央分隔島土方回填。
6. RD10M-15-1~RD10M-15-3 Bb811箱涵回填及夯實;住三R3-52坵塊無筋混凝土地坪敲除、集中堆置。
7. RD4-2-3鋼版樁拔除及打設。
8. RD4-3-2 R側人行道路面回填。

公六
1. 公六滯洪池池底明溝鍍鋅隔柵吊運及安裝。
2. 公六滯洪池邊坡修整。

排水工程
1. RD4-3-2 Ub8053(0K+0~20)箱涵式側溝蓋版及路緣石完成面修飾;RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝蓋版及路緣石鋼筋綁紮、模板組立;RD4-3-1 Ub8143(0K+0~20)、Ub8139(0K+0~20)箱涵式側溝PC模板組立、補料澆置。
2. RD7-1 Ua1101(0K+10~29.38)箱涵式側溝路緣石模板組立;Ua1105(0K+80~89.4)箱涵式側溝蓋版模板整理;Ua1106(0K+0~10.6)箱涵式側溝蓋版模板組立。
3. RD4-3-2 Ub8058(0K+140~155.81)U溝底版及牆身模板組立及澆置。
4. RD4-3-2 Ub8050(0K+80~91.37)U溝底版及牆身澆置。
5. RD4-3-2 Ub8050(0K+0~20)U溝蓋版及路緣石鋼筋綁紮、模板組立;(0K+20~80)U溝路緣石模板整理。
6. RD10M-15-4 Bb815(0K+620~640)腹頂版模板整理;RD7-3 Ub8160(0+100~118.27)、Ub8163(0K+100~117.48)、Ub8066(0K+0~35)U溝PC模板組立及澆置;Ub8163(0K+0~20)、Ub8164(0K+0~40)U溝PC模板組立。
7. RD10M-36-2 Ba404-1(0K+0~12.77)底版、(0K+30~43.81)腹頂版模板組立。
8. RD4-2-2 Bb831~Bb832(0K+540~580)箱涵CLSM澆置回填。

共同管道工程
1. RD7-6-2,T_7-6_21~E_7-6_23 TYPE I、E_7-6_23~E_7-6_A3台電基礎台TYPE N、E_7-6_21~T_7-6_21 TYPE D2、RD10M-35,T_10M-35_09、T_10M-35_10分歧部開挖及PC澆置。
2. RD10M-16-2,E_10M-16-2_03~E_10M-16-2_04 TYPE E'、E_10M-16-2_04~E_10M-16-2_05、E_10M-16-2_05~E_10M-16-2_04 TYPE I',R側及L側、E_10M-16-2_04~E_10M-16-2_05、E_10M-16-2_05~E_10M-16-2_04 TYPE Q'、E_10M-16-2_03、E_10M-16-2_04 TYPE Q',R側及L側排管、模板組立及澆置;RD6-1,E_6-1_09~E_6-1_10橫交管TYPE G鋼筋綁紮;RD10M-16-2,E_10M-16-2_02~E_10M-16-2_03 TYPE I',R側及L側開挖及PC澆置。
3. RD4-2-2,E_42_04 TYPE Q、T_42_02~E_42_04、E_42_04~T_42_04 TYPE I排管、模板組立;RD5-2~RD4-2-2 E_42_01 TYPE A過路段(第一次)開挖。
4. RD10M-22,E_10M-22_03~E_10M-22_04 TYPE E'排管施作;RD10M-22,T_10M-22_01~RD4-3-1 TYPE K、RD10M-22,T_10M-22_02~RD4-3-1 TYPE K鋼筋綁紮、排管、模板組立及澆置;RD10M-23,E_10M-23_03~E_10M-23_04、E_10M-23_04~E_10M-23_03 TYPE I',R側及L側、E_10M-23_04 TYPE Q',R側及L側開挖、PC澆置;RD10M-22,E_10M-22_03~RD10M-23,E_10M-23_04 TYPE E'轉彎段開挖。
5. RD10-18,E_10M-18_03分歧部接地系統施作;RD10M-17-2,T_10M-17-2_03 TYPE Q',L側、E_10M-17-2_03~E_10M-17-2_04橫交管TYPE D2(第一次)鋼筋綁紮、排管、模板組立。

污水工程
1. WA00101~02、WA00201~02明挖施工。
2. 污水人孔抽水及打封牆。

外部廠商進場
1. RD4-3-1自來水管線施作,影響中央分隔島施工。

其他重要事項
1. 住三R3-48坵塊台電電力系統未施作,影響Ba805箱涵、側溝及路基施工。

1141215工程現況4-3-1~10M-22 Ub8140(0K+0~10)U溝蓋版及路緣石鋼筋綁紮

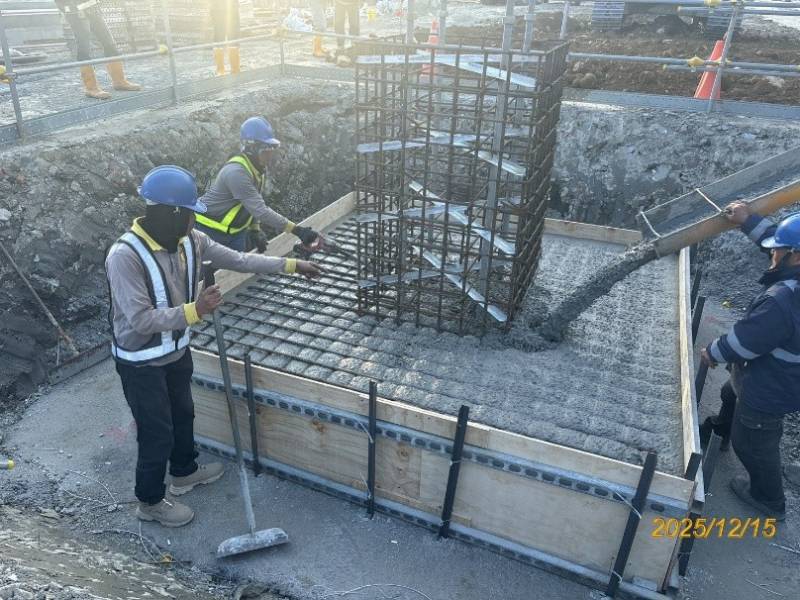

1141215工程現況4-3-2(0K+108.9)懸臂式標誌架基礎澆置

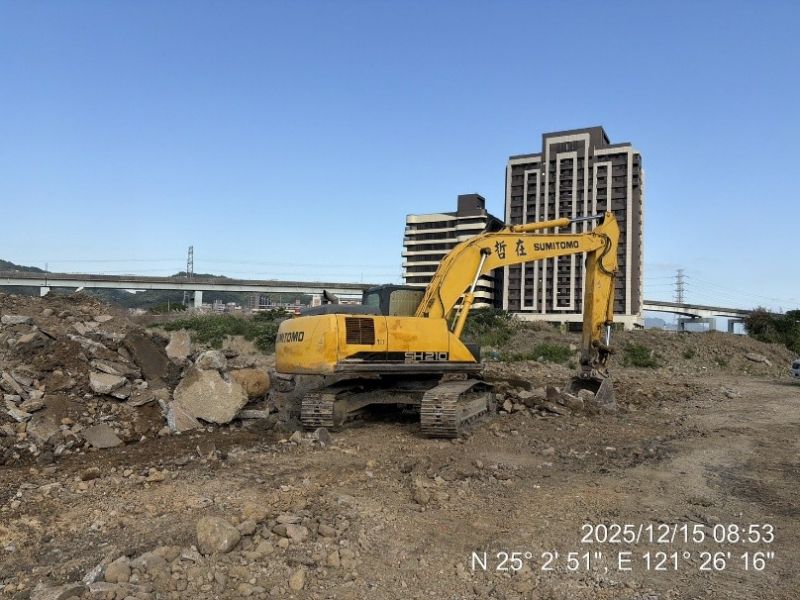

1141215工程現況住三R3-46坵塊無筋混凝土地坪敲除

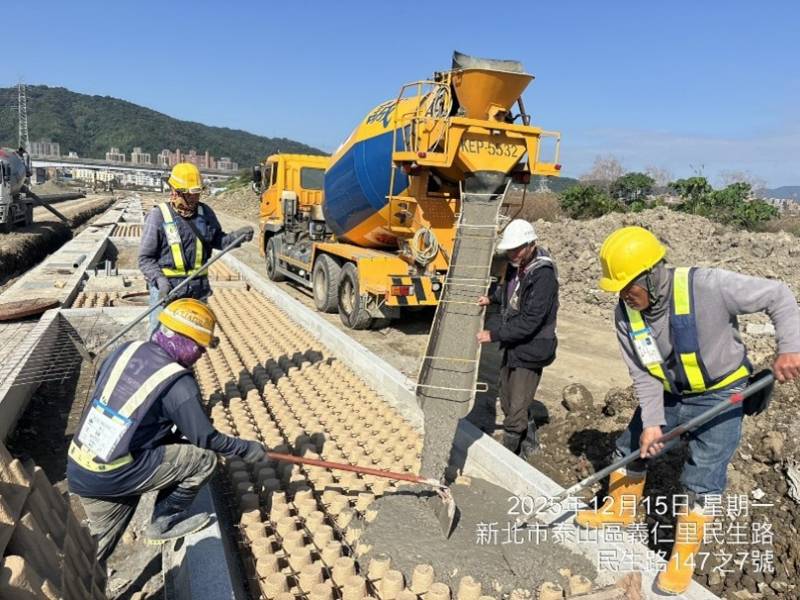

1141215工程現況4-3-1(0K+160~390)L側人行道澆置
1141215工程現況4-2-2,TYPE Q、TYPE I排管施作
1141215工程現況

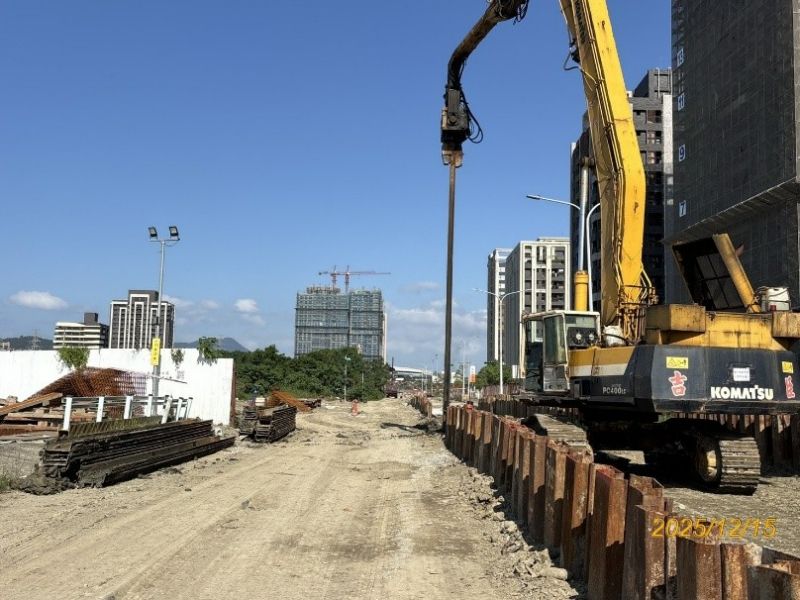

4-2-3鋼版樁拔除及打設
