本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-1(0K+160~390)L側人行道紙模開孔、清碎石鋪設;莊泰路人行道植栽灑水養護。
2. RD4-3-2(0K+100、0K+110)號誌過路管道(第一次)埋設及澆置;RD4-3-2智慧共桿路燈(L1)基礎座(場鑄)施作及澆置。
3. 文小三有害廢棄物(石綿)清運。
4. RD7-1與新北大道及中環路口雜草清除。
5. 料場鋼筋加工作業。
6. RD4-3-1分歧部人孔調整。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。

整地土方工程
1. 商二C2-9坵塊鋼筋混凝土塊破除。
2. 住三R3-52坵塊無筋混凝土塊破除、集中堆置。
3. 住三R3-54坵塊既有鋼筋混凝土側溝敲除。
4. 住三R3-80坵塊餘方土調運及地坪整理。
5. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
6. RD4-2-3鋼版樁拔除及打設。
7. RD4-3-2中央分隔島土方回填。

公六
1. 公六滯洪池細部修整、La404明渠高程放樣、環境整理。

排水工程
1. RD4-3-1~RD10M-22 Ub8140(0K+0~10)U溝蓋版及路緣石模板組立;RD4-3-2~RD10M-16-3 Ub8100(0K+90~108.79)U溝路緣石模板組立及澆置;RD4-3-1 Ub8139(0K+100~115.67)箱涵式側溝底版及牆身鋼筋綁紮;RD4-3-1 Ub8141(0K+0~20)、Ub8143-1(0K+0~7.11)U溝PC模板組立及澆置;RD4-3-1 Ub8143(0K+100~117.4)箱涵式側溝PC補料澆置。
2. RD4-3-2 Ub8058(0K+140~150)U溝蓋版及路緣石模板組立、澆置;Ub8059(0K+0~10)U溝底版及牆身鋼筋綁紮。
3. RD4-3-2 Ub8050(0K+80~91.37)U溝蓋版及路緣石鋼筋綁紮、模板組立、澆置; RD4-3-2 Ub8050(0K+0~20)U溝蓋版及路緣石完成面修飾。
4. RD7-3 Ub8160(0+100~118.27)、Ub8163(0K+100~117.48)U溝底版及牆身鋼筋綁紮;Ub8066(0K+0~40)U溝底版及牆身模板組立。
5. RD4-2-2 Bb833(0K+600~620)腹頂版澆置。

共同管道工程
1. RD10M-35,T_10M-35_09、T_10M-35_10分歧部接地系統施作及吊放;RD10M-35,E_10M-35_05~RD7-6-2 TYPE I',R側及L側、RD7-6-2,T_7-6_21~E_7-6_23 TYPE J、E_7-6_21~T_7-6_21 TYPE I開挖及PC澆置;RD4-3-1與RD10M-15-3及RD10M-15-4路口共同管道修繕。
2. RD7-8,E_7-8_07、E_7-8_09、E_7-8_10、E_7-8_12 TYPE Q、RD15M-11,E_15M-11_01、E_15M-11_03、E_15M-11_04、E_15M-11_05、E_15M-11_06 TYPE Q、RD7-8,T_7-8_11~T_7-8_12橫交管TYPE H鋼筋綁紮。
3. RD10M-16-2,E_10M-16-2_02~E_10M-16-2_03 TYPE I',R側及L側、E_10M-16-2_02~E_10M-16-2_03  TYPE Q'排管、模板組立及澆置;RD10M-16-2,E_10M-16-2_03~E_10M-16-2_04、E_10M-16-2_04~E_10M-16-2_03 TYPE I',R側及L側鋼筋綁紮;RD6-1,E_6-1_10~T_6-10 TYPE F、RD6-1,T_6-1_10~E_6-1_12 TYPE F及TYPE H過路段(第三次)開挖、PC澆置。
4. RD4-2-2,E_42_06 TYPE Q、T_42_04~E_42_06、E_42_06~T_42_06 TYPE I排管、模板組立;RD5-2~RD4-2-2 E_42_01 TYPE A過路段(第一次)、RD4-2-2,E_42_02~T_42_02 TYPE I鋼筋綁紮。
5. RD10M-23,E_10M-23_03~E_10M-23_04、E_10M-23_04~E_10M-23_03 TYPE I',R側及L側、E_10M-23_03~E_10M-23_04、E_10M-23_04~E_10M-23_03 TYPE Q'、E_10M-23_04 TYPE Q',R側及L側排管、模板組立及澆置;RD10M-22,E_10M-22_03~RD10M-23,E_10M-23_04 TYPE E'轉彎段鋼筋綁紮;RD10M-22,E_10M-22_04~E_10M-22_03 TYPE I',R側及L側開挖及PC澆置;E_10M-22_04 TYPE Q',R側及L側開挖。
6. RD10M-17-2,E_10M-17-2_03~RD10M-18,E_10M-18_03 TYPE E'轉彎段鋼筋綁紮、排管施作;RD7-3與RD10M-17-2路口共同管道回填整地。
7. RD7-1,E_7-1_01~E_7-1_02橫交管TYPE G開挖;T_7-1_01~T_7-1_02橫交管TYPE H(第一次)開挖及PC澆置。
8. RD4-3-1與RD10M-22轉彎段共同管道回填前整地、CLSM澆置回填。
9. 預鑄分歧部材料進場。

污水工程
1. WA00101~02、WA00201~02明挖施工。
2. RD15M-2及莊泰路污水人孔抽水及打封牆。

外部廠商進場
1. RD15M-2自來水施作。
2. 莊田莊泰路口自來水(麒耀)管線調降施作。
3. RD4-3-2(莊泰路東側)瓦斯(東松)管線施作。

其他重要事項
1. 住三R3-48坵塊台電(國玖)電力系統未施作,影響Ba805箱涵、側溝及路基施工。
2. RD4-3-2(莊泰路以東)自來水(洧鑫)管線未施作,影響側溝及路基施工。
3. RD4-3-1自來水(順盛)管線未施作,影響中央分隔島及路基施工。

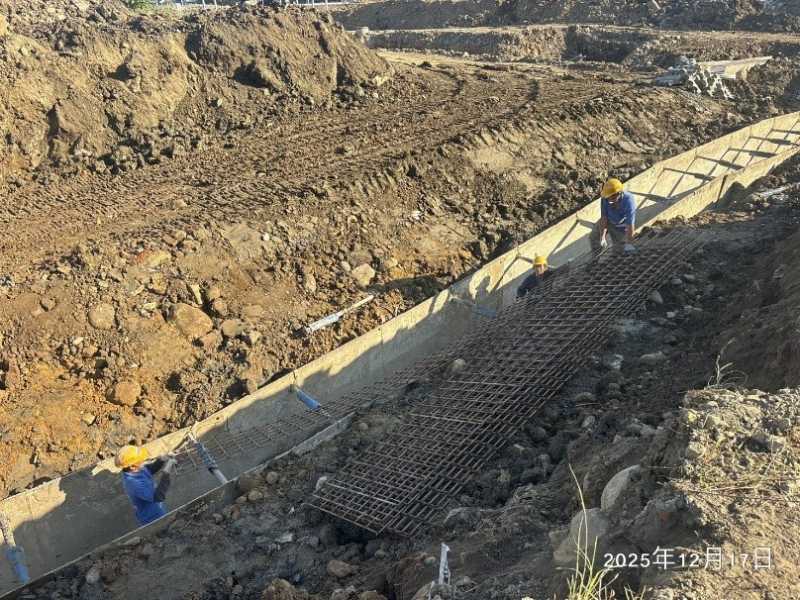

1141217工程現況4-3-2 Ub8050(0K+80~91.37)U溝蓋版及路緣石鋼筋綁紮、模板組立

1141217工程現況4-3-1(0K+160~390)L側人行道清碎石鋪設

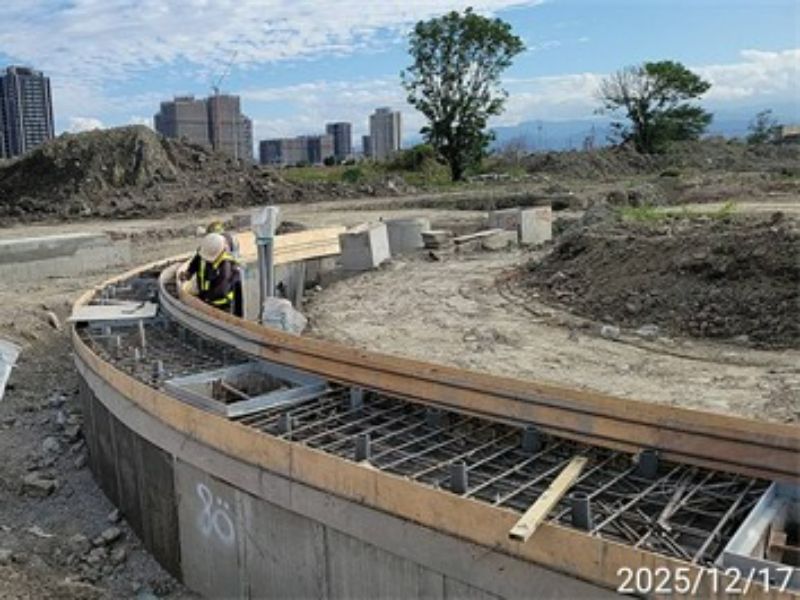

1141217工程現況4-3-2中央分隔島土方回填

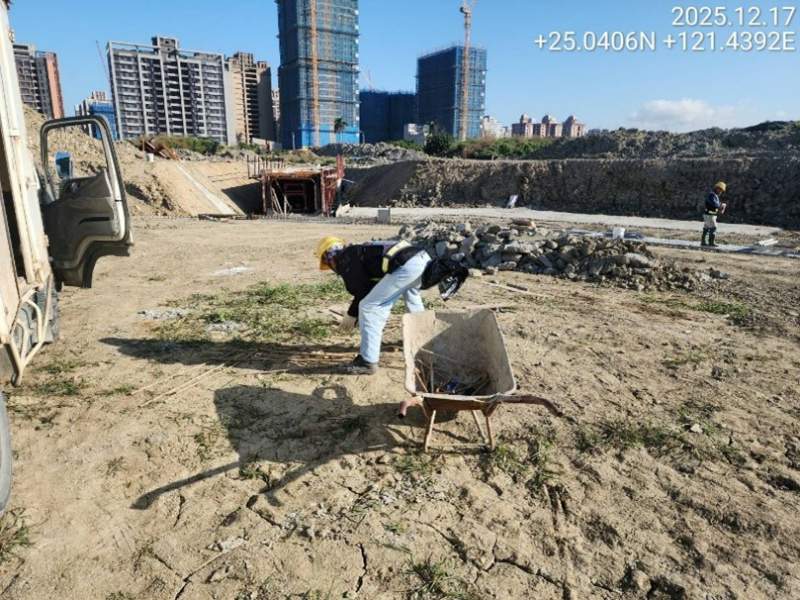

1141217工程現況公六環境整理
1141217工程現況10M-17-2,E_10M-17-2_03~10M-18,E_10M-18_03 TYPE E'鋼筋綁紮
1141217工程現況

4-3-2(0K+100、0K+110)號誌過路管道澆置
