本日天氣:上午陰、下午雨
本日施作項目
1. RD4-3-1(0K+160~390)R側人行道紙模開孔及清碎石鋪設。
2. RD4-3-2(0K+10、0K+100、0K+110)、RD4-3-1(0K+390)路燈及號誌過路管道埋設及澆置。
3. RD7-1中原路既有水溝清淤及泥作修飾。
4. 料場鋼筋加工作業。
5. 中正路(捷運4號出口)圍籬缺口封閉。
6. 新北大道五段127號前轉角紅線黑漆塗銷作業。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。

整地土方工程
1. 商二C2-9坵塊鋼筋混凝土塊破除、有價料集中分類。
2. 商二C2-9坵塊地坪整理(配合1-1區自來水土方進場)。
3. 住三R3-52坵塊土方近運至住三R3-60坵塊回填。
4. 住三R3-82坵塊混凝土塊軋碎、集中堆置。
5. RD4-2-3鋼版樁拔除及打設。
6. RD4-3-2路基及人行道外側回填、夯實。

公六
1. 公六滯洪池細部修整及高程測量。
2. 公六La404(0K+20~35.7)明渠PC模板組立及澆置;公四公園生態池缺失改善。

排水工程
1. RD4-3-1 Ub8139(0K+100~115.67)箱涵式側溝底版及牆身鋼筋綁紮、底版模板組立及澆置;Ub8143(0K+100~117.4)箱涵式側溝底版及牆身鋼筋綁紮、底版模板組立。
2. RD4-3-2 Ub8059(0K+0~19.59)U溝底版及牆身鋼筋綁紮。
3. RD4-3-1 Ub8139(0K+0~20)箱涵式側溝底版及牆身鋼筋綁紮;Ub8143(0K+0~20)箱涵式側溝底版及牆身鋼筋綁紮、底版模板組立及澆置。
4. RD4-3-1 Ub8141(0K+0~20)U溝底版及牆身鋼筋綁紮、模板組立;RD7-3 Ub8064(0K+20~40)U溝底版及牆身鋼線網綁紮、模板組立;RD7-3 Ub8064(0K+0~20)U溝PC模板組立及澆置。

共同管道工程
1. RD7-6-2,T_7-6_21~E_7-6_23 TYPE J、E_7-6_21~T_7-6_21 TYPE I排管、模板組立及澆置;E_7-6_23~E_7-6_A3台電基礎台TYPE N鋼筋綁紮;RD10M-35,T_10M-35_10~RD7-6-2,T_7-6_20 TYPE D2轉彎段、RD10M-35,T_10M-35_09~RD7-6-2,E_7-6_22 TYPE D2轉彎段開挖及PC澆置;RD4-3-1,E_4-3_05~RD10M-15-3,T_10M-15-3_09 TYPE D2轉彎段、RD10M-15-3,T_10M-15-3_09~RD4-3-1 TYPE K修繕及補料澆置。
2. RD7-8,E_7-8_13~E_7-8_14橫交管TYPE G(第二次)、T_7-8_13~T_7-8_14橫交管TYPE H(第二次)鋼筋綁紮;T_7-8_11~E_7-8_13 TYPE G開挖、擋土支撐施作及PC澆置。
3. RD6-1,E_6-1_10~T_6-10 TYPE F、RD6-1,T_6-1_10~E_6-1_12 TYPE F及TYPE H過路段(第三次)排管、模板組立及澆置;RD10M-16-2,E_10M-16-2_02~E_10M-16-2_03 TYPE E'鋼筋綁紮。
4. RD4-2-2,E_42_02~T_42_02 TYPE I、RD5-2~RD4-2-2 E_42_01 TYPE A過路段(第一次)排管、模板組立及澆置;T_42_02~E_42_04、E_42_04~T_42_04、T_42_04~E_42_06、E_42_06~T_42_06 TYPE J開挖及PC澆置。
5. RD7-6-1,T_7-6_11~RD7-6-2,E_7-6_13 TYPE G開挖、擋土支撐施作及PC澆置;RD10M-23,E_10M-23_04~RD10M-22 TYPE I',R側及L側開挖、PC澆置;RD7-6-1,T_7-6_14~RD7-6-2,E_7-6_16 TYPE G開挖。
6. RD10M-17-2,E_10M-17-2_02~E_10M-17-2_03、E_10M-17-2_03~E_10M-17-2_02 TYPE I',R側及L側開挖、PC澆置;RD7-3與RD10M-17-2路口共同管道回填前整地。
7. RD7-1,E_7-1_01~E_7-1_02橫交管TYPE G開挖。

污水工程
1. WB01901~02、WB02001~02、WB02101~03明挖施工;WD11003修繕。

外部廠商進場
1. 莊泰路中華電信路面銑刨。

其他重要事項
1. 商二C2-9坵塊1-1區自來水土方未進場,開挖機原地待命一天。
2. 住三R3-48坵塊台電(國玖)電力系統未施作,影響Ba805箱涵、側溝及路基施工。
3. RD4-3-1自來水(順盛)管線未施作,影響中央分隔島及路基施工。

1141219工程現況7-3 Ub8064(0K+0~20)U溝PC澆置

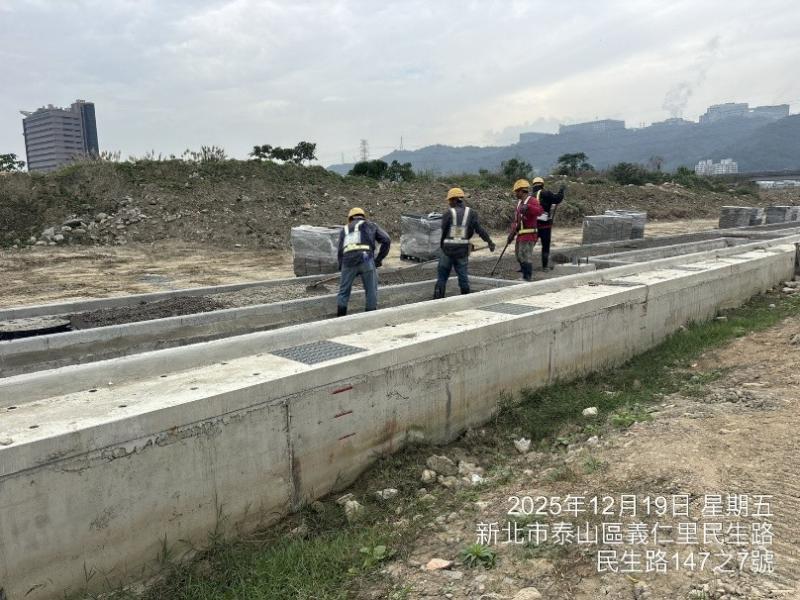

1141219工程現況4-3-1(0K+160~390)R側人行道紙模開孔及清碎石鋪設

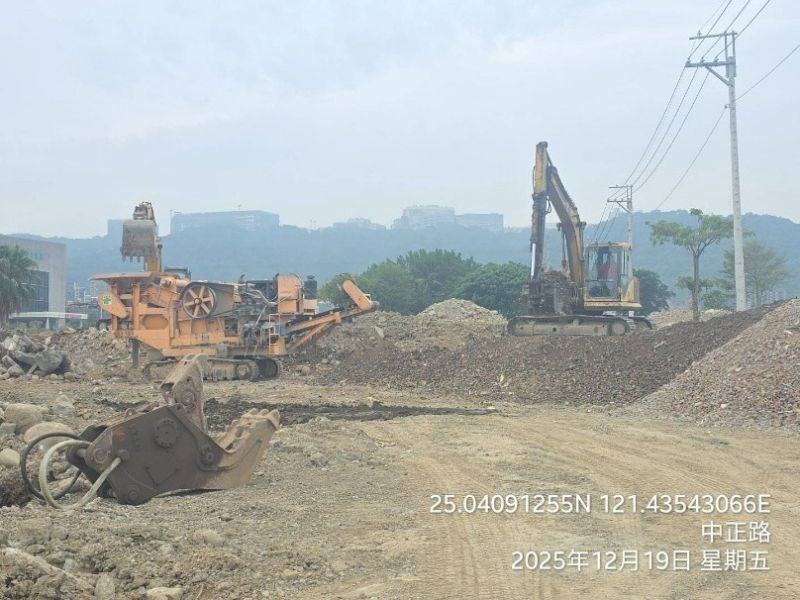

1141219工程現況住三R3-82坵塊混凝土塊軋碎、集中堆置

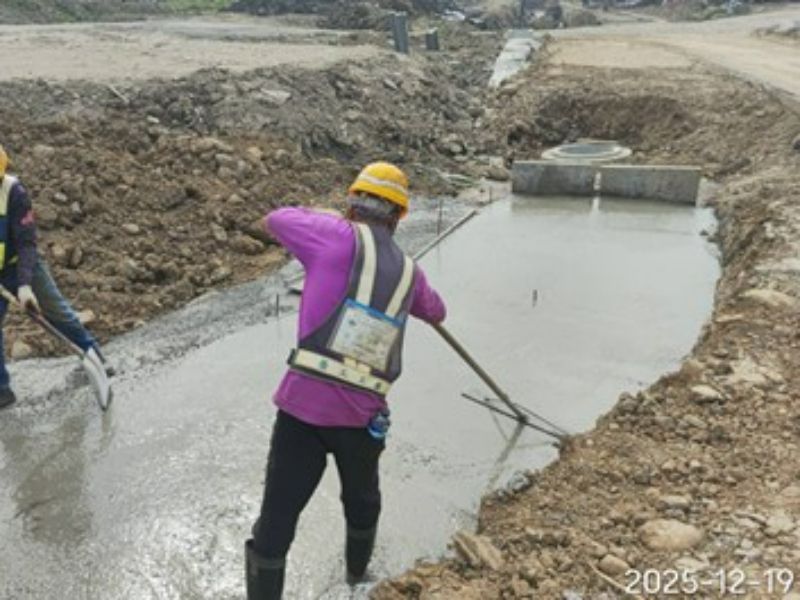

1141219工程現況公六La404(0K+20~35.7)明渠PC澆置

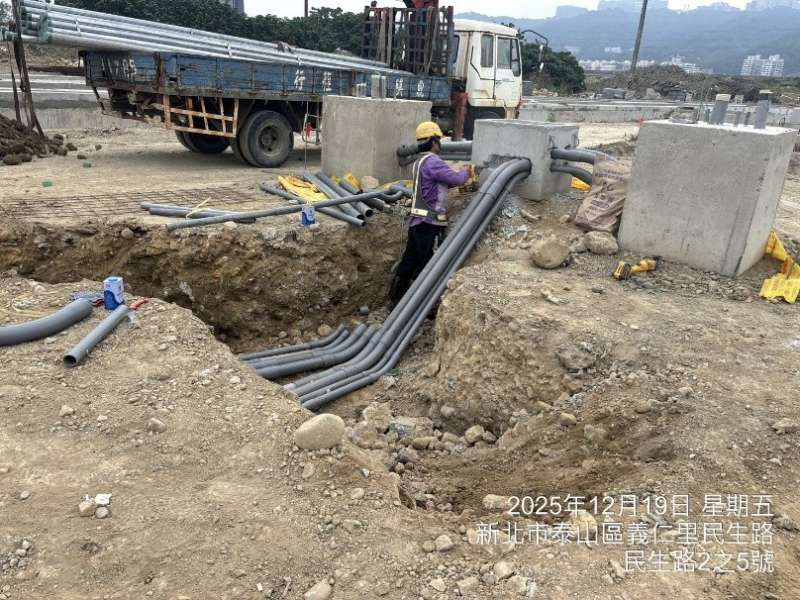

1141219工程現況7-6-2,TYPE J及TYPE I排管、模板組立
1141219工程現況

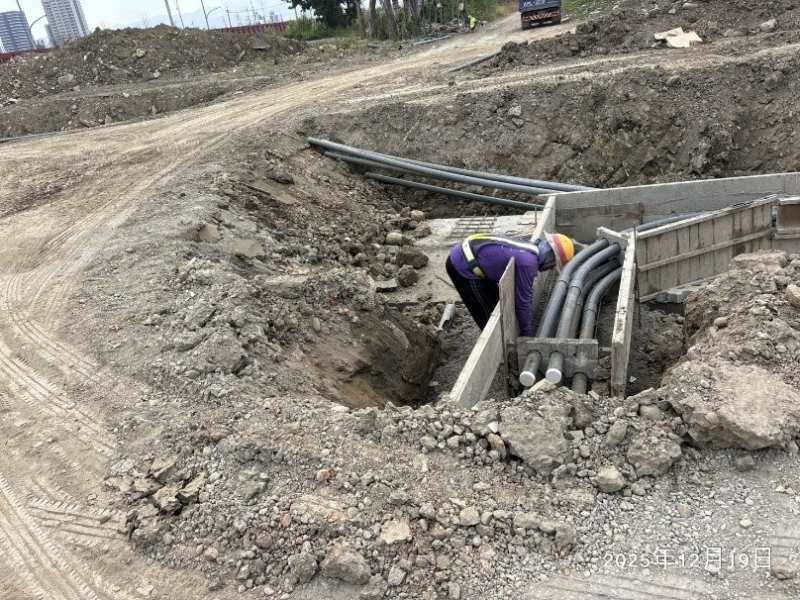

4-3-2、4-3-1路燈及號誌過路管道埋設
