本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-2(0K+150~165)中央分隔島緣石基礎及隔樑鋼筋綁紮、模板組立、澆置。
2. RD4-3-1與新北大道口型鋼式護欄移設、型鋼式護欄防塵網施作、爆閃燈及拒馬設置。
3. 莊田路與信華三街口拒馬設置;協助莊田路(莊泰路-中環路段)圍籬移設;莊泰路沿線溝蓋淤土清理。
4. RD4-2-2箱涵抽水。
5. RD10M-15-3箱涵抽水。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。
8. RD4-2-2 Bb833(0K+620~650)PC面位置及高程檢測。

整地土方工程
1. 商二C2-9坵塊鋼筋混凝土塊破除、分類堆置。
2. 住三R3-52坵塊鋼筋混凝土塊破除、分類堆置。
3. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
4. 住三R3-80坵塊餘方土近運至住三R3-75坵塊回填。
5. RD4-2-2 Bb833(0K+650~720)箱涵開挖、餘方土近運至住三R3-75坵塊回填。
6. RD4-3-2 L側人行道地坪整理。
7. RD4-3-1圍籬施作位置土方回填及夯實。

公六
1. 公六基地內土方及地坪整理。

排水工程
1. RD4-3-1 Ub8139(0K+100~115.67)箱涵式側溝蓋版及路緣石模板組立、澆置;RD4-3-1 Ub8143(0K+100~117.4)箱涵式側溝牆身模板整理;RD4-3-1~RD10M-22 Ub8140(0K+0~15)U溝、Gb8140集水井蓋版及路緣石完成面修飾。
2. RD4-3-1 Ub8139(0K+0~20)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立。
3. RD4-3-1 Ub8144(0K+0~5)U溝底版及牆身模板組立、澆置。
4. RD4-2-3 Mb8-35、RD10M-16-3 Mb8-24、RD10M-15-3 Mb8-14人孔調整層模板組立及澆置;RD4-3-2 Ub8058(0K+150~155.81)U溝、Gb8058集水井蓋版及路緣石模板組立、澆置。
5. RD4-2-2 Bb833(0K+620~640)底版鋼線網綁紮。

共同管道工程
1. RD7-8,T_7-8_11~E_7-8_13 TYPE J、E_7-8_13~T_7-8_13 TYPE H開挖及PC澆置;鋼筋加工作業。
2. RD6-1,T_6-1_09~RD10M-16-2,T_10M-16-2_10 TYPE D2轉彎段、RD6-1,T_6-1_10~RD10M-16-3,T_10M-16-3_02 TYPE D2轉彎段排管、模板組立及澆置;RD6-1,T_6-1_08~E_6-1_10、E_6-1_10~T_6-1_10 TYPE H鋼筋綁紮;RD6-1,E_6-1_06、T_6-1_06分歧部開挖及PC澆置;E_6-1_07~T_6-1_07、T_6-1_07~E_6-1_09 TYPE F開挖。
3. RD10M-22,E_10M-22_05~RD7-6-1,E_7-6_13 TYPE E'轉彎段、RD10M-15-4,E_10M-15-4_03~E_10M-15-4_04 TYPE E'鋼筋綁紮;RD10M-22,E_10M-22_06~RD7-6-1,E_7-6_14 TYPE E'轉彎段開挖、擋土支撐施作及PC澆置。
4. RD10M-17-2,E_10M-17-2_02~E_10M-17-2_03、E_10M-17-2_03~E_10M-17-2_02 TYPE I',R側及L側鋼筋綁紮;RD7-3,T_7-3_23~RD4-1-2,T_4-1_22 TYPE J、RD10M-18,E_10M-18_03~RD10M-17-2 TYPE I',R側及L側開挖及PC澆置。

污水工程
1. WB02001、WB02002、WB02101、WB02103明挖施工及CLSM澆置回填。

交通維持工程
1. 莊田路(莊泰路-中環路段)圍籬拆除移設。

外部廠商進場
1. RD4-3-1自來水(順盛)管線施作,影響中央分隔島及路基施工。

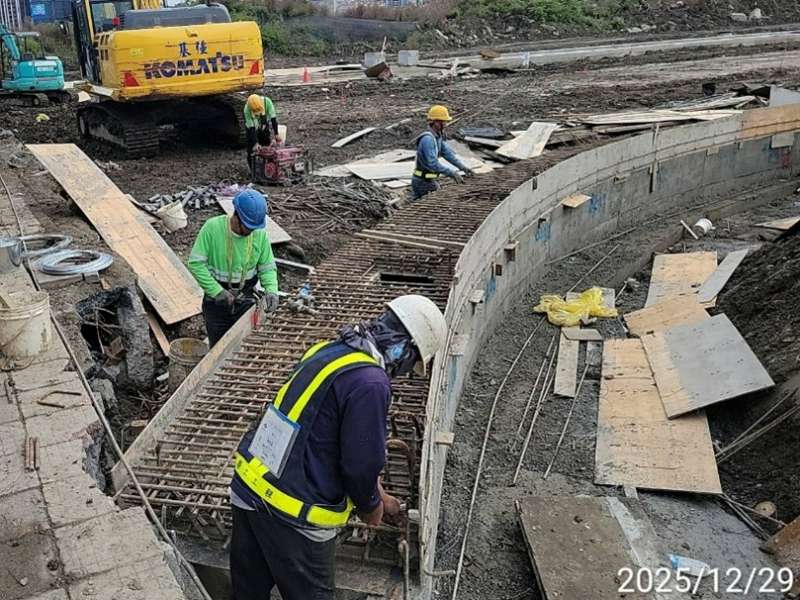

1141229工程現況4-3-1 Ub8139(0K+0~20)箱涵式側溝蓋版及路緣石鋼筋綁紮

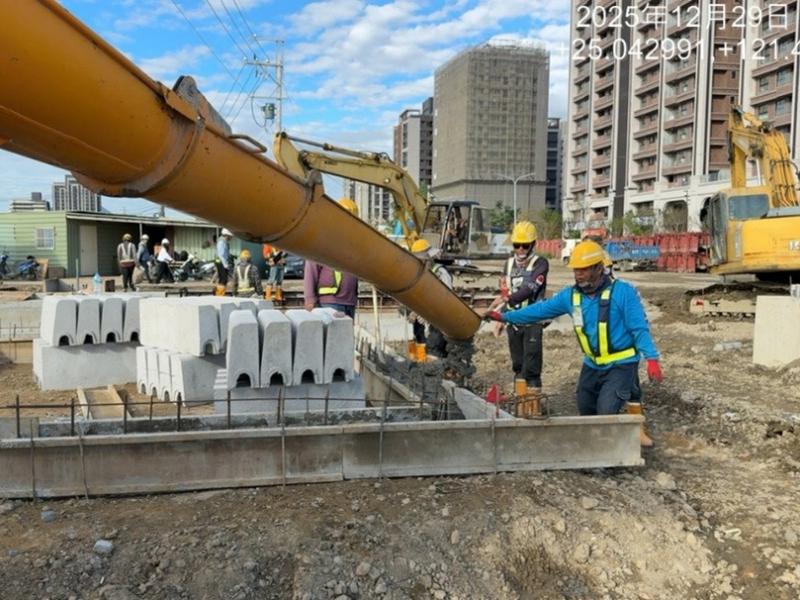

1141229工程現況4-3-2(0K+150~165)中央分隔島緣石基礎及隔樑澆置

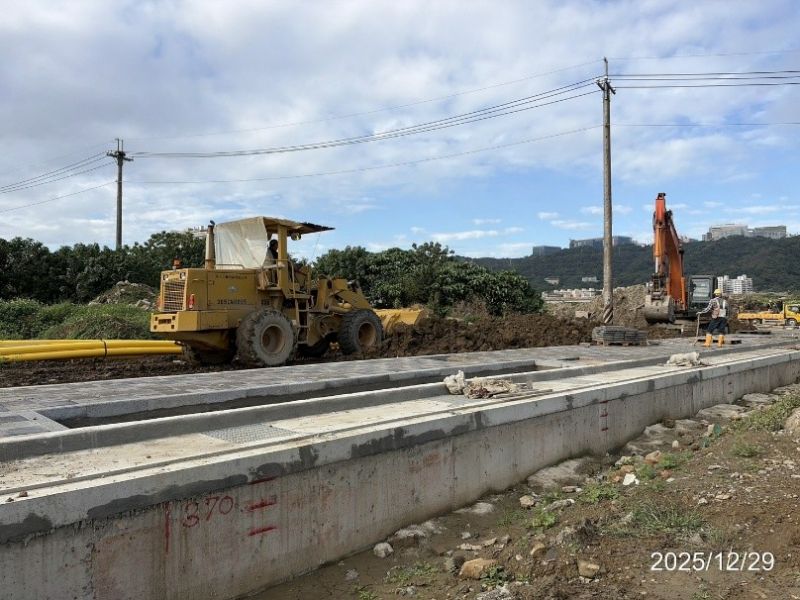

1141229工程現況4-3-1圍籬施作位置土方回填及夯實

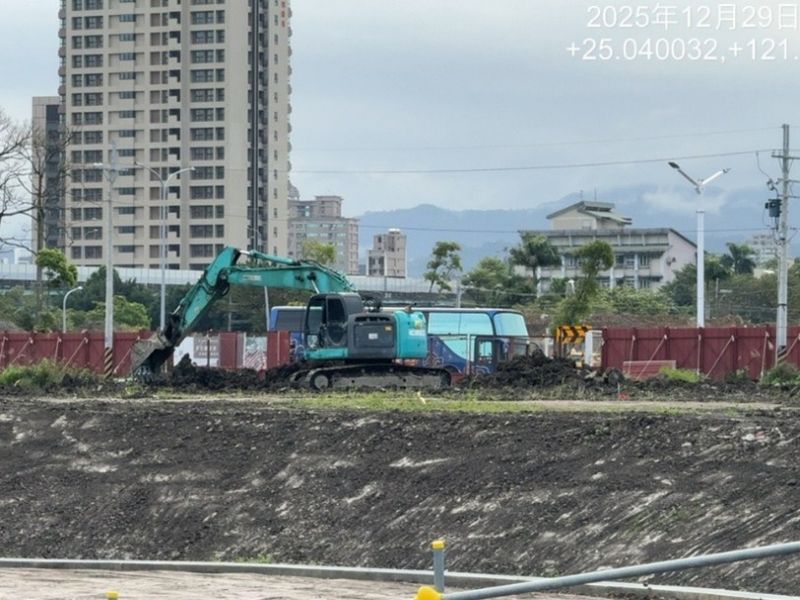

1141229工程現況公六基地內土方及地坪整理

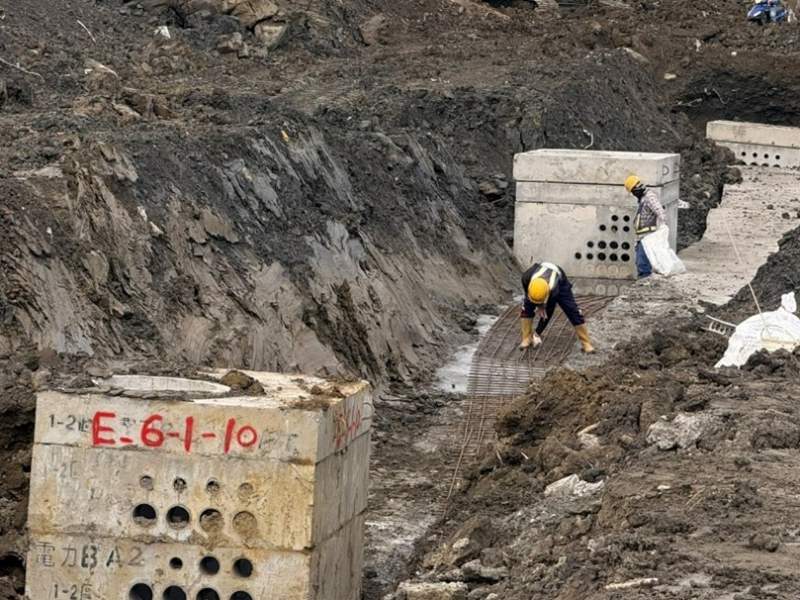

1141229工程現況6-1,T_6-1_08~E_6-1_10、E_6-1_10~T_6-1_10 TYPE H鋼筋綁紮
1141229工程現況

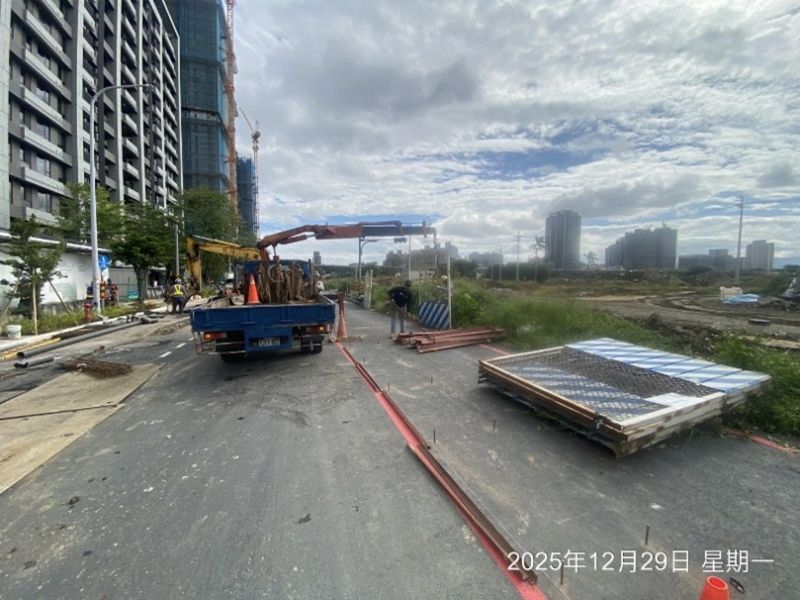

莊田路(莊泰路-中環路段)圍籬拆除移設
