本日天氣:上午陰、下午陰
本日施作項目
1. RD4-3-1物料暫置區材料準備。2. RD4-3-2(0K+40、0K+170)、RD4-3-1(0K+380)中央分隔島島頭鋼筋綁紮、模板組立。
3. RD4-3-2號誌管線受外單位(自來水)廠商破壞修復。
4. 料場鋼筋加工、半阻隔式圍籬修繕。
5. RD7-6-2出入車輛輪胎清洗及交通維持。
6. 工區防塵網及安全欄杆施作。
7. 工區灑水。
整地土方工程
1. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-80坵塊餘方土近運至住三R3-75坵塊回填。
3. RD4-3-2既有鋼筋混凝土箱涵敲除。

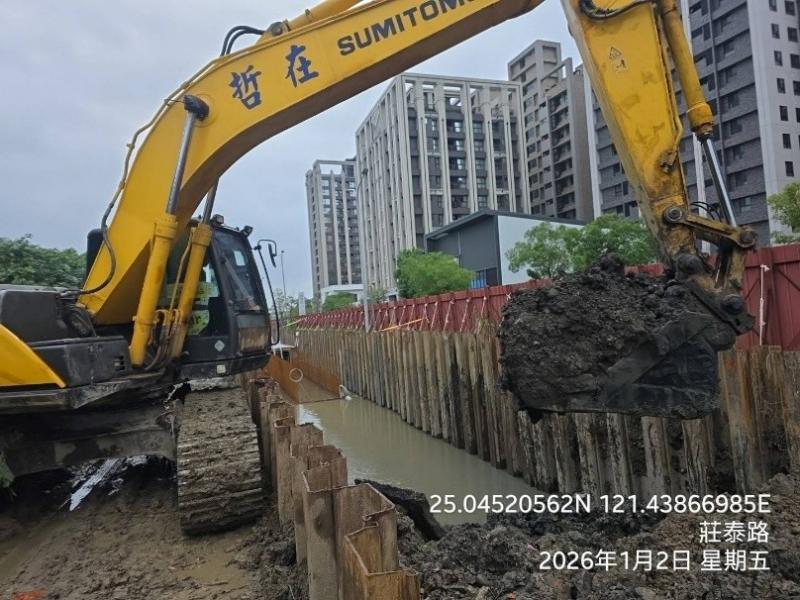

4. RD4-2-2 Bb833(0K+650~680)箱涵開挖、餘方土近運至住三R3-89坵塊回填。

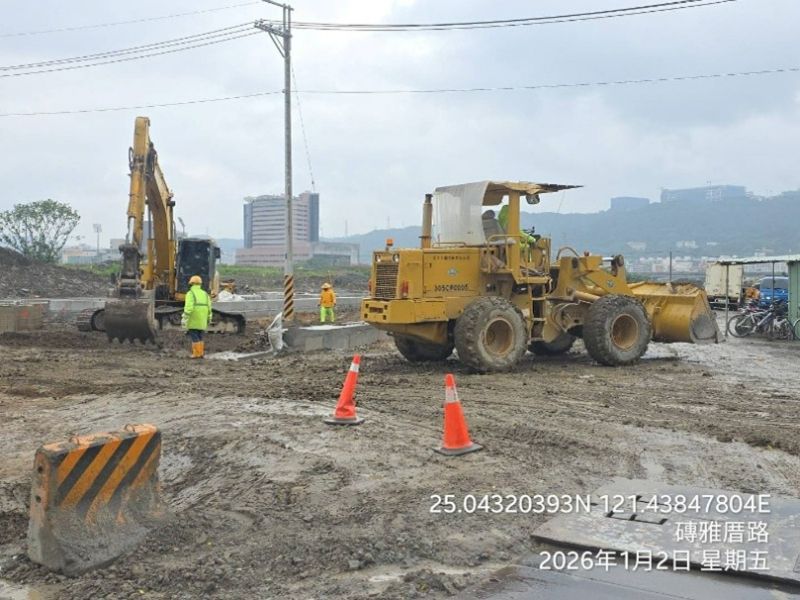

5. RD4-3-1、RD4-3-2中央分隔島土方回填及路基整理。
排水工程

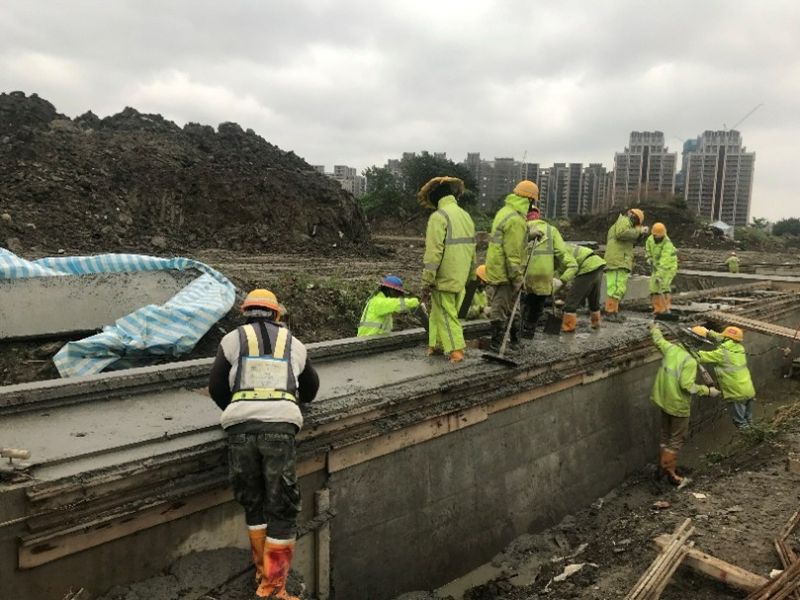

1. RD4-3-1 Ub8143(0K+100~117.4)箱涵式側溝蓋版及路緣石、Ub8144(0K+0~20)U溝蓋版及路緣石模板組立、澆置;Ub8139(0K+100~115.67)箱涵式側溝蓋版及路緣石完成面修飾。
2. RD4-3-1~新北大道Ub8139~Ub8139-3 U溝蓋版及路緣石模板組立、澆置;RD4-3-1 Ub8139銜接新北大道既有側溝蓋版鋼筋綁紮、模板組立、澆置;RD4-3-2 Ua5006(0K+90~100)U溝蓋版及路緣石鋼筋綁紮、模板組立。

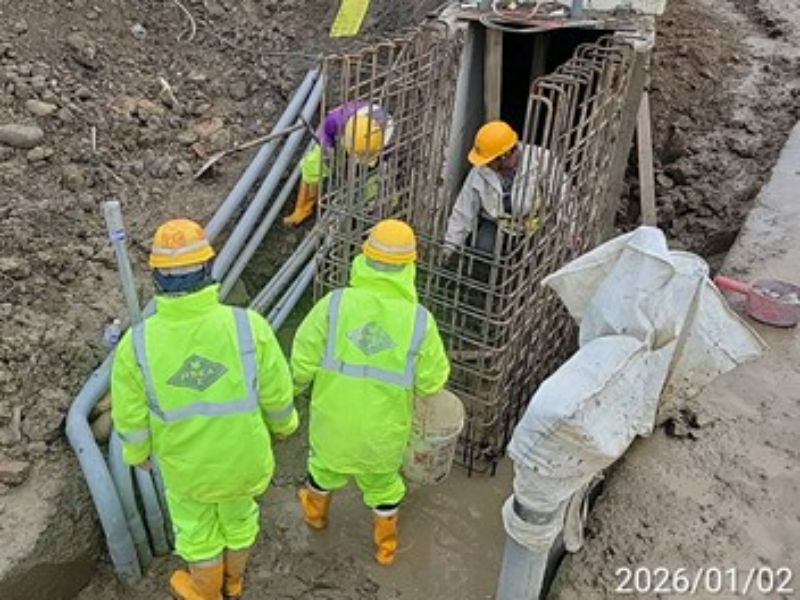

3. RD4-3-1~RD6-2 Gb8096集水井底版及牆身鋼筋綁紥、底版模板組立及澆置。
4 . RD7-3 Ub8163(0K+100~117.48)、Ub8160(0K+100~118.27)U溝底版及牆身模板組立;Ub8066(0K+0~20)U溝底版及牆身模板整理。
共同管道工程
1. RD6-1,T_6-1_09~E_6-1_11、T_6-1_10~E_6-1_12 TYPE J、RD10M-16-2,T_10M-16-2_10~RD6-1 TYPE K、RD10M-16-3,T_10M-16-3_02~RD6-1 TYPE K鋼筋綁紮、排管、模板組立及澆置;RD6-1,E_6-1_A1~E_6-1_10台電基礎台TYPE N開挖及PC澆置。
2. RD10M-23,E_10M-23_01~RD10M-15-4,E_10M-15-4_03 TYPE E'轉彎段鋼筋綁紮;RD10M-22,T_10M-22_09~RD7-6-1,E_7-6_13 TYPE D2轉彎段、RD7-6-1,T_7-6_11~E_7-6_13 TYPE H開挖。
3. RD7-3,T_7-3_23~RD4-1-2,T_4-1_22 TYPE J排管、模板組立;RD10M-17-2,E_10M-17-1_04分歧部開挖。
外部廠商進場
1. RD4-3-2自來水(順盛)管線埋設,影響中央分隔島及路基施工。
2. RD4-3-2(莊泰路以東)自來水(洧鑫)管線施作,影響側溝及路基施工。
3. RD7-1中華電信進場施作。
4-3-1~6-2 Gb8096集水井底版及牆身鋼筋綁紥
4-3-1 Ub8143(0K+100~117.4)箱涵式側溝蓋版及路緣石澆置
4-3-1、4-3-2路基整理
4-2-2 Bb833(0K+650~680)箱涵開挖
6-1 TYPE J排管、模板組立

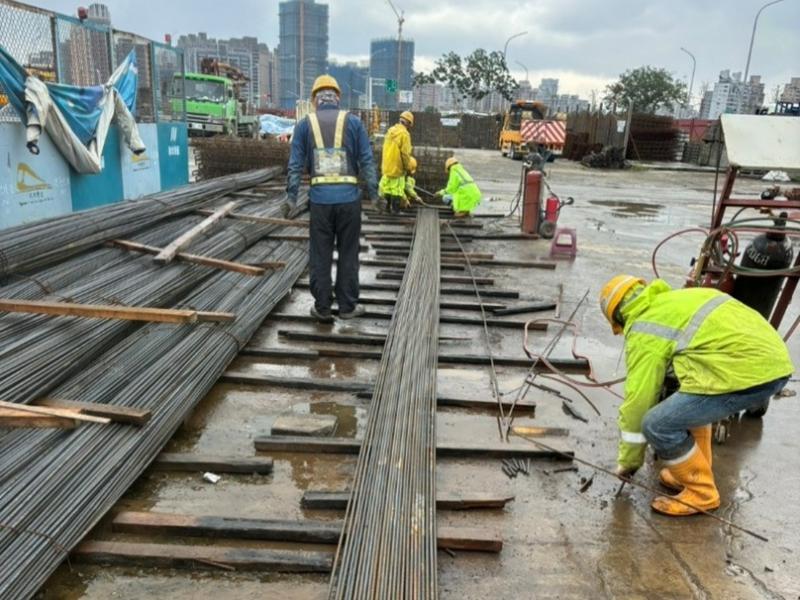

料場鋼筋加工作業
