本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-1中央分隔島客沃土回填。
2. RD4-3-2(0K+40、0K+170)、RD4-3-1(0K+390)中央分隔島島頭基礎、RD4-3-1(0K+380~385)中央分隔島緣石基礎鋼筋綁紮、模板組立及澆置。
3. RD4-3-1與RD10M-15-4路燈及號誌過路管道埋設。
4. 料場鋼筋加工作業。
5. 文小三垃圾及環境整理。
6. RD4-3-1箱涵抽水。
7. RD7-6-2出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。

整地土方工程
1. 住三R3-52坵塊混凝土塊破除、分類堆置。
2. 住三R3-52坵塊餘方土搬運至住三R3-89坵塊回填。
3. 住三R3-54坵塊清除掘除。
4. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
5. 住三R3-72坵塊餘方土搬運至RD4-3-1施工便道施作。
6. 住三R3-78坵塊無筋混凝土地坪敲除、清除掘除(樹木、竹木、雜物)分類集中堆置 。
7. 住三R3-80坵塊餘方土近運至住三R3-89坵塊回填。

排水工程
1. RD4-3-1 Ub8143(0K+100~117.4)箱涵式側溝、Ub8139(0K+100~115.67)箱涵式側溝、Ub8141(0K+0~20)U溝、Ub8144(0K+0~20)U溝、RD4-3-1~RD10M-22 Ub8140(0K+0~15)U溝蓋版及路緣石完成面修飾、鍍鋅隔柵安裝。
2 . RD7-3 Ub8163(0K+100~117.48)U溝底版及牆身模板組立、澆置;Ub8160(0K+100~118.27)U溝底版及牆身模板組立。

共同管道工程
1. RD7-8,E_7-8_13~T_7-8_13 TYPE H排管施作;T_7-8_14~E_7-8_16 TYPE G鋼筋綁紮。
2. RD7-3,T_7-3_23~RD4-1-2,T_4-1_22 TYPE J排管、模板組立及澆置;RD10M-17-2,E_10M-17-2_01、E_10M-17-2_02 TYPE Q',R側及L側、E_10M-17-2_01~E_10M-17-2_02、E_10M-17-2_02~E_10M-17-2_01 TYPE I',R側及L側開挖、PC澆置。

污水工程
1. WC05201~06、WC06801~06、WC06901~06陰井框蓋提升作業。

外部廠商進場
1. RD4-3-2自來水(順盛)管線埋設,影響中央分隔島及路基施工。

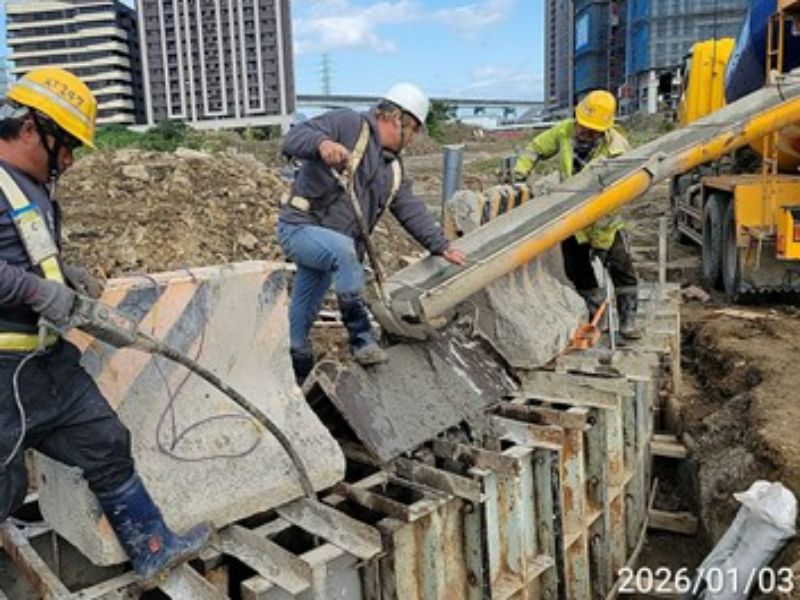

1150103工程現況7-3 Ub8163(0K+100~117.48)U溝底版及牆身澆置

1150103工程現況4-3-1(0K+380~385)中央分隔島緣石基礎澆置

1150103工程現況住三R3-54坵塊清除掘除

1150103工程現況4-3-1中央分隔島客沃土回填

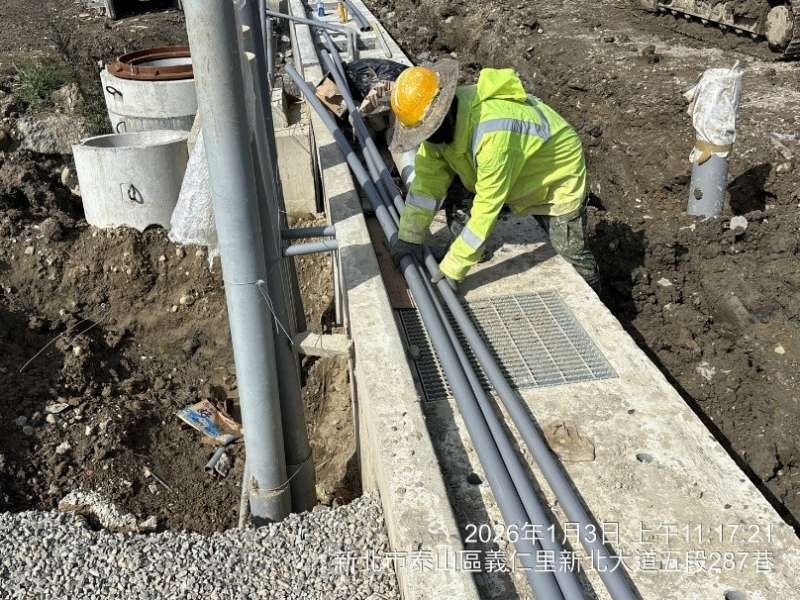

1150103工程現況4-3-1與10M-15-4路燈及號誌過路管道埋設
1150103工程現況
污水陰井框蓋提升作業
