本日天氣:上午陰、下午陰
本日施作項目
1. RD4-3-1(0K+150~400)人行道碎石鋪設;RD4-3-2 L側人行道放樣。2. RD4-3-1銜接新北大道、RD4-3-1(0K+150~160)路燈及號誌管道埋設、回填砂回填;RD4-3-1(0K+140~150)銜接10M-15路口警用監視及路燈過路管道澆置。
3. 料場(公六明渠及匯流井)鋼筋加工作業。
4. RD4-3-2共同管道(基礎台)位置調整。
5. 工務所料場圍籬材料分類堆置。
6. 領航路人孔抽水。
7. RD4-2-2 Bb833箱涵抽水。
8. RD7-6-2出入車輛輪胎清洗及交通維持。

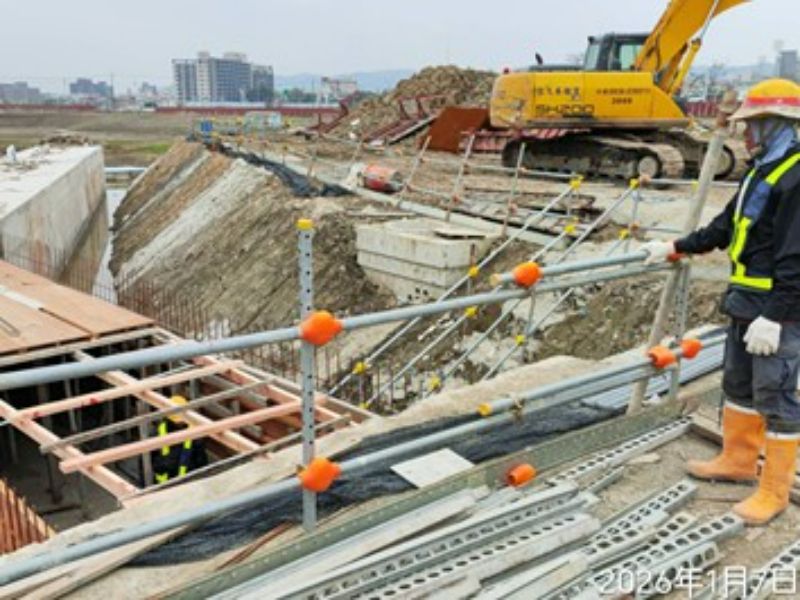

9. 工區防塵網及安全欄杆施作。
10.工區灑水。
整地土方工程
1. 住三R3-52坵塊混凝土塊破除、集中堆置。
2. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
3. RD10M-21清除掘除(樹木、竹木、雜物)分類集中堆置。
4. RD4-3-2既有鋼筋混凝土箱涵敲除。
5. RD4-2-2 Bb833(0K+650~680)箱涵開挖、餘方土近運至住三R3-89坵塊回填。
6. RD4-3-1、RD4-3-2路基整理、回填及夯實;RD4-3-2(STA.0K+65)營建廢棄物(垃圾)清運至住三R3-80坵塊暫置及地盤改良作業。
7. RD4-2-2施工便道施作。
8. RD4-3-2 R側人行道回填及夯實。
排水工程

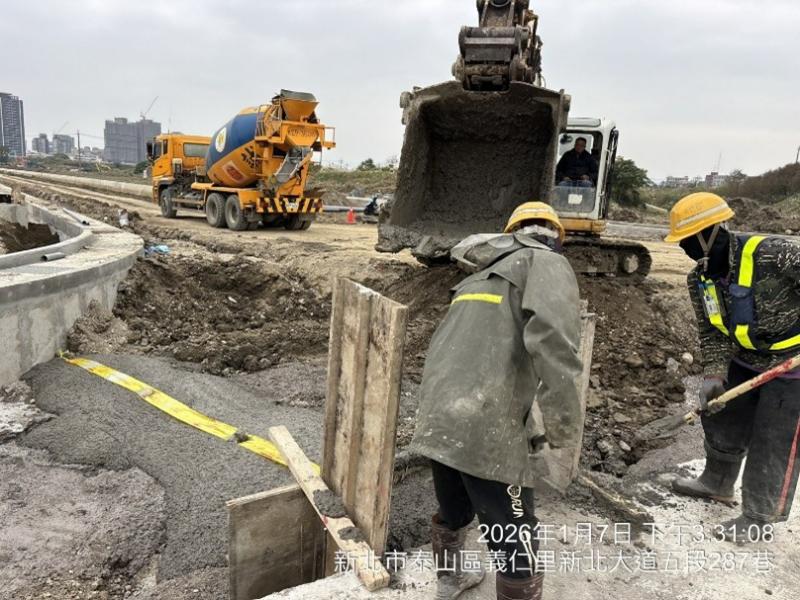

1. RD4-3-2 Ub8056(0K+20~60)箱涵式側溝蓋版及路緣石鋼筋綁紮;RD4-3-1 Ub8143-1(0K+0~7.11)暗溝牆身(第二次)模板組立及澆置;RD4-3-1 Gb8143箱涵式側溝集水井底版及牆身鋼筋綁紮。
2. RD4-3-1 Ub8139-1(0K+0~8.85)暗溝底版及牆身模板組立、澆置;RD4-3-1 Gb8139箱涵式側溝集水井底版鋼筋綁紮、模板組立及澆置。
3. RD4-2-2 Ba806(0K+299.3~318)腹頂版、RD4-2-3 Bb833~Bb834(0K+700~720)底版鋼線網綁紮、模板組立。
4. RD6-2 Ub8096(0K+0~20)U溝PC模板組立;RD4-3-1~RD6-2 Gb8096箱涵式側溝集水井牆身模板整理;RD6-2 Pb8096 RCP連接管埋設及澆置。
5 . RD7-3 Ub8064(0K+0~20)U溝底版及牆身模板組立;Ub8160(0K+100~118.27)U溝底版及牆身模板組立、澆置。
6. RD10M-36-2 Ba404-1(0K+1.55~12.77)腹頂版模板組立。
共同管道工程
1. RD6-1,E_6-1_A1~E_6-1_10台電基礎台TYPE N、E_6-1_07~T_6-1_07、T_6-1_07~E_6-1_09 TYPE F、E_6-1_10~T_6-1_10 TYPE I排管、模板組立及澆置;T_6-1_12~E_6-1_14 TYPE F開挖;RD10M-16-2共同管道通管作業。
2. RD7-6-1,E_7-6_11~T_7-6_11 TYPE H排管、模板組立及澆置;RD7-6-1,T_7-6_12~E_7-6_14 TYPE H開挖及PC澆置;RD10M-22,T_10M-22_09、T_10M-22_10分歧部接地系統施作;RD10M-23,E_10M-23_01~RD10M-15-4,E_10M-15-4_03 TYPE E'轉彎段通管作業。
3. RD10M-18,E_10M-18_02~E_10M-18_03 TYPE E'開挖、擋土支撐施作;RD10M-17-2,E_10M-17-2_01、E_10M-17-2_02 TYPE Q',R側及L側、E_10M-17-2_01~E_10M-17-2_02、E_10M-17-2_02~E_10M-17-2_01 TYPE I',R側及L側通管作業;RD7-3與RD4-1-2路口共同管道回填前整地。
污水工程
1. WC09305明挖施工;因台電施工造成污水人孔傾斜。
外部廠商進場
1. RD4-3-1、RD4-3-2自來水(順盛)管線埋設,影響中央分隔島及路基施工。
2. RD4-3-2(莊泰路以東)自來水(洧鑫)管線施作,影響側溝及路基施工。
3. RD4-2-2中華電信(漢維)管線埋設,影響側溝、共管回填及路基施工。
10M-36-2 Ba404-1(0K+1.55~12.77)腹頂版模板組立

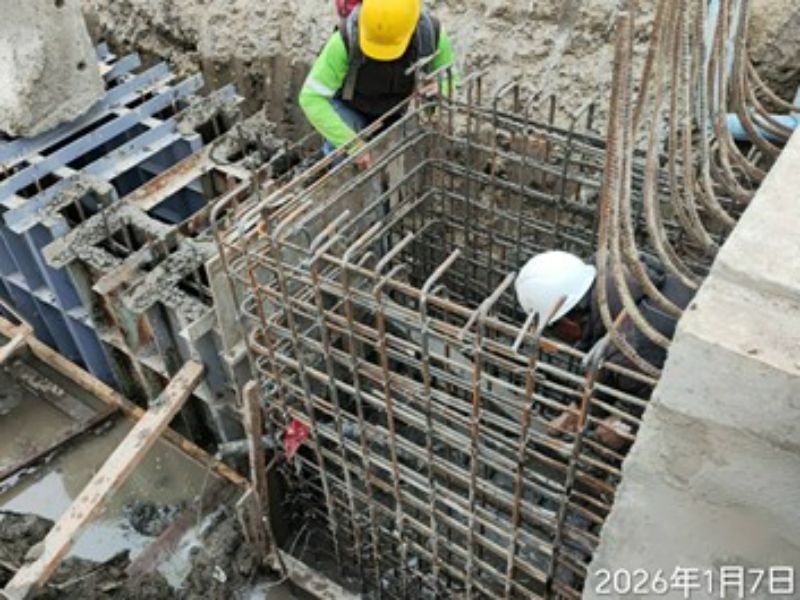

4-3-1 Gb8139集水井底版澆置
4-3-2人行道夯實

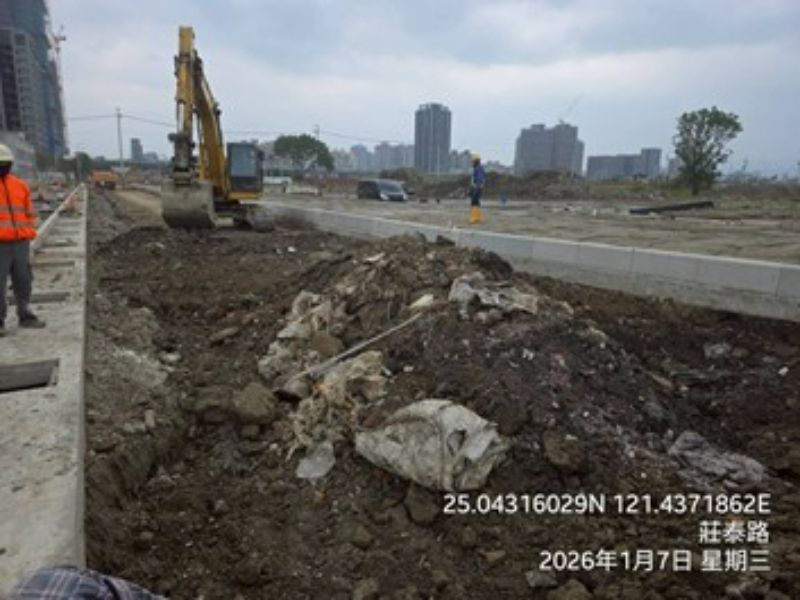

4-3-2(STA.0K+65)營建廢棄物(垃圾)清運
4-3-1(0K+140~150)銜接10M-15路口警用監視及路燈過路管道澆置

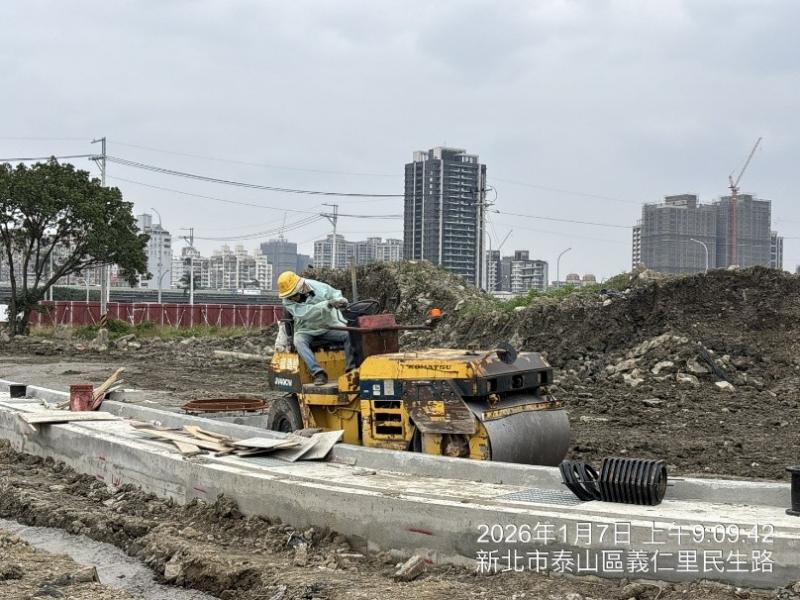

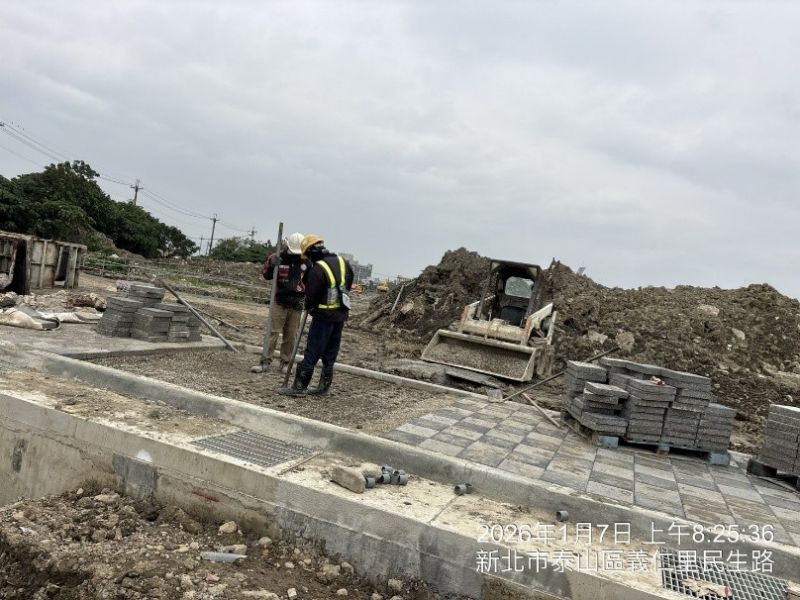

4-3-1人行道碎石鋪設
