本日天氣:上午陰、下午陰
本日施作項目

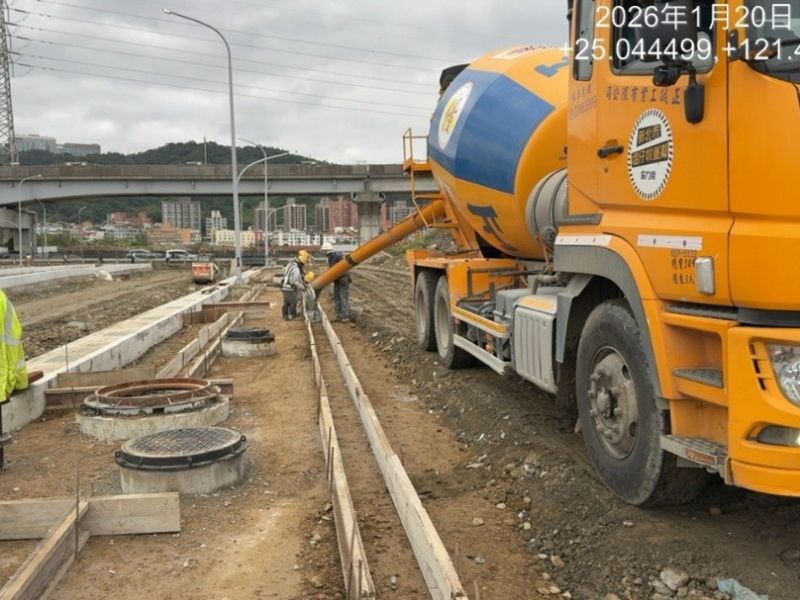

1. 公四公園樹木更換。2. RD4-3-1(0K+30~130)R側、(0K+30~110)L側人行道路緣石及樹圍石PC模板組立、澆置。

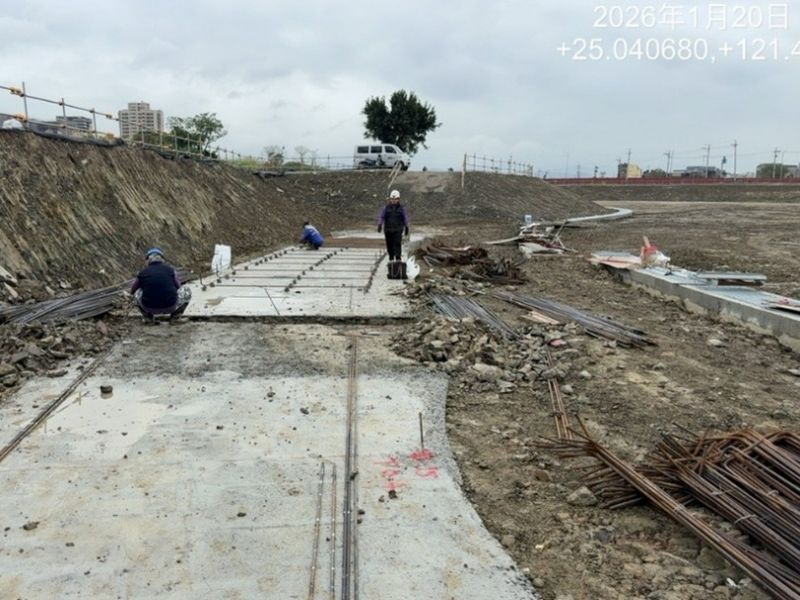

3. RD4-3-1(0K+145~170)中央分隔島緣石基礎及隔樑鋼筋綁紮、模板組立及澆置。
4. RD4-3-1(0K+130)L側轉彎段手孔蓋調整安裝;RD4-3-1路燈(L5)基礎開挖及PC澆置;RD4-3-1(0K+130)路燈及警用監視過路管道埋設澆置。
5. 料場鋼筋加工及半阻隔式圍籬修繕。
6. 工區(3號)出入口大門全阻隔式圍籬封閉。
7. 捷運輔大站4號出口圍籬修復;工務所料場圍籬材料分類整理。
8. RD4-2-2 Bb833箱涵抽水。
9. RD4-2-2箱涵抽水。
10.公六匯流井抽水。
11.RD7-6-2出入車輛輪胎清洗及交通維持。
12.工區防塵網及安全欄杆施作。
13.工區灑水。
整地土方工程
1. 住三R3-47坵塊清除掘除。
2. 住三R3-53坵塊既有鋼筋混凝土箱涵及U溝敲除。
3. 住三R3-72坵塊混凝土塊軋碎、集中堆置。
4. 住三R3-75坵塊回填及地坪整理。
5. RD4-3-2既有鋼筋混凝土箱涵敲除。
6. RD4-3-1、RD4-3-2路基整理、級配鋪設及夯實。
7. RD4-3-2圍籬施作位置整地;RD4-3-1與RD10M-15-4路口地坪整理及夯實。
公六
1. 公六土方清運。
2. 公六明渠鋼筋綁紮。
排水工程
1. RD4-3-2 Ub8056(0K+60~106.9)箱涵式側溝蓋版及路緣石模板組立;RD7-3 Ub8160(0K+20~100)、Ub8163(0K+20~100)U溝蓋版及路緣石鋼筋綁紮。
2. RD4-2-2 Bb833(0K+640~660)腹頂版模板組立;(0K+660~680)底版鋼線網綁紮。
共同管道工程
1. RD7-8,E_7-8_13~E_7-8_13 TYPE J排管、模板組立及澆置;T_7-8_17~T_7-8_18橫交管TYPE H鋼筋綁紮、排管、模板組立及澆置;E_7-8_15分歧部接地系統施作;E_7-8_17~E_7-8_18橫交管TYPE G開挖、擋土支撐施作及PC澆置;T_7-8_14~E_7-8_16 TYPE J開挖及PC澆置。
2. RD6-1,E_6-1_11~T_6-1_11、T_6-1_11~E_6-1_13 TYPE H、E_6-1_12~T_6-1_12 TYPE D2轉彎段排管、模板組立及澆置;RD10M-16-3,E_10M-16-3_03~RD10M-21,E_10M-21_04 TYPE E'轉彎段(第二次)、RD10M-21,E_10M-21_03~E_10M-21_04 TYPE E'鋼筋綁紮;RD6-1,T_6-1_07~E_6-1_09、E_6-1_09~T_6-1_09 TYPE J開挖及PC澆置。
3. RD10M-18,E_10M-18_02、E_10M-18_03 TYPE Q',R側及L側、RD10M-17-1,E_10M-17-1_03~E_10M-17-1_04 TYPE E'鋼筋綁紮;E_10M-18_01~E_10M-18_02、E_10M-18_02~E_10M-18_01 TYPE I',R側及L側、RD10M-17-1,E_10M-17-1_01分歧部開挖及PC澆置;RD10M-17-2通管作業。
4. RD15M-9,E_15M-9_02分歧部接地系統施作。
外部廠商進場
1. RD7-1自來水試壓作業。
7-3 Ub8160、Ub8163 U溝蓋版及路緣石鋼筋綁紮
4-3-1(0K+145~170)中央分隔島緣石基礎及隔樑澆置
4-3-1、4-3-2路基級配鋪設
4-3-1人行道路緣石及樹圍石PC澆置
公六明渠鋼筋綁紮

工務所料場圍籬材料分類整理
