本日天氣:上午陰、下午陰
本日施作項目
1. RD4-3-1(0K+10~40、0K+130~140、0K+140~170、0K+280~310、0K+400~409)R側、RD4-3-1(0K+10~40、0K+110~140)L側、RD4-3-2(0K+0~10)L側人行道轉彎段緣石PC澆置;RD4-3-1、RD4-3-2人行道高壓透水磚鋪設及填縫砂掃砂作業。2. RD4-3-1、RD4-3-2中央分隔島灌木種植。
3. RD4-3-1、RD4-3-2人行道花台客沃土回填。
4. RD4-3-2缺失改善;RD4-3-1分歧步人孔調整;RD4-3-1路面AC切割;(夜間施工)莊田路(莊泰路-中環路)圍籬移設。
5. 莊泰路(莊田路-坡雅路)路面裂縫修補、協助RD4-3-2(0K+0~195)R側及L側全阻隔式圍籬立柱基礎澆置。
6. RD4-2-2箱涵抽水。
7. RD4-3-2(18號門)、RD10M-37-2(13號門)出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。
整地土方工程
1. 住三R3-46坵塊清除掘除。
2. 住三R3-61坵塊混凝土塊破除。
3. 住三R3-75坵塊地坪整理及回填。
4. 住三R3-76坵塊既有鋼筋混凝土箱涵混凝土塊破除。
5. RD4-3-1(0K+32~129.2,含路口38、39暨新北大道端)路基整理、級配粒料第一層鋪設及夯實;(夜間施工)新北大道與RD4-3-1路口外單位管路路基混凝土澆置回填。
6. RD4-3-2既有箱涵敲除。
排水工程
1. RD7-3、RD4-3-2側溝環境整理及完成面修飾。
2. RD7-3 Ua7006(0K+50~60.45)U溝PC模板組立及澆置;RD7-3箱涵內模改裝。
共同管道工程
1. RD15M-9,T_15M-9_01~E_15M-9_03 TYPE I、RD7-8,T_7-8_13~E_7-8_15 TYPE G鋼筋綁紮;RD15M-10,E_15M-10_01、T_15M-10_01、E_15M-10_03、T_15M-10_03分歧部接地系統施作。
2. RD6-1,T_6-1_11~E_6-1_13 TYPE J排管、模板組立;RD10M-21,E_10M-21_01~E_10M-21_02、E_10M-21_02~E_10M-21_01 TYPE I',R側及L側、E_10M-21_01~E_10M-21_02、E_10M-21_02~E_10M-21_01 TYPE Q'排管、模板組立及澆置;RD6-1,T_6-1_11~RD10M-16-2,T_10M-16-2_09 TYPE D2轉彎段排管施作;RD10M-21,E_10M-21_01 TYPE Q',R側及L側、RD6-1,E_6-1_06~E_6-1_08 TYPE F開挖及PC澆置;RD10M-21,E_10M-21_02、E_10M-21_03、E_10M-21_04 TYPE Q',R側及L側、RD6-1,T_6-1_11~T_6-1_12橫交管TYPE H通管作業。
3. RD4-1-1共同管道修繕;RD4-3-1共同管道尺寸調整。
污水工程
1. RD4-3-1人孔及陰井框蓋調整、莊泰路封牆敲除。
交通維持工程
1. RD4-3-2(0K+0~195)R側及L側全阻隔式圍籬立柱基礎澆置。
2. RD4-3-1、RD4-3-2懸臂式標誌架、擠型鋁標誌牌面安裝。
外部廠商進場
1. RD7-3瓦斯(東松)管線埋設,影響側溝及路基施工。
2. RD7-1自來水進場施作。
3. RD4-3-2(東側)中華電信(漢維)管線埋設,影響側溝及路基施工。
7-3 Ua7006(0K+50~60.45)U溝PC澆置
4-3-2(0K+0~195)全阻隔式圍籬立柱基礎澆置

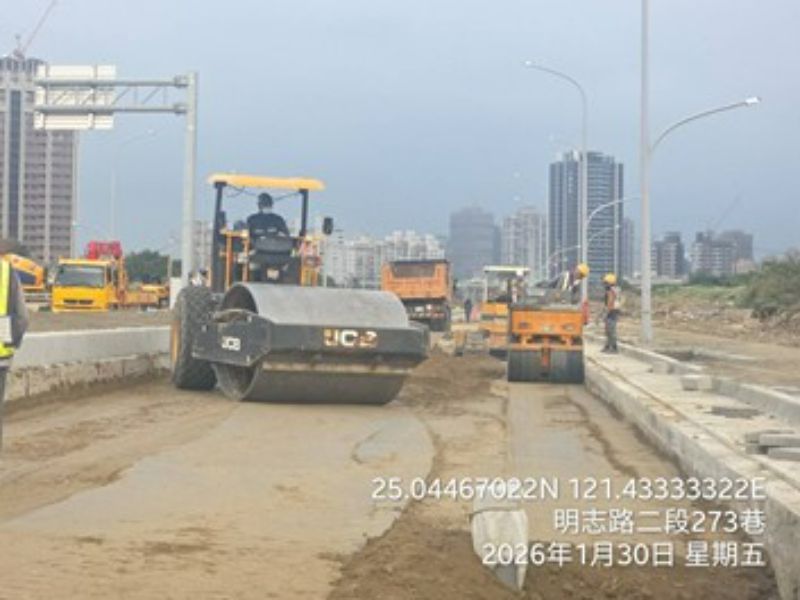

4-3-1(0K+32~129.2)路基整理、級配粒料第一層鋪設及夯實
4-3-1、4-3-2中央分隔島灌木種植
10M-21 TYPE I'及TYPE Q'排管、模板組立
4-3-1、4-3-2懸臂式標誌架、擠型鋁標誌牌面安裝
