本日天氣:上午雨、下午雨
本日施作項目
1. RD4-3-1(0K+10~40、0K+130~140、0K+140~170、0K+280~310、0K+400~409)R側、RD4-3-1(0K+10~40、0K+110~140)L側、RD4-3-2(0K+0~10)L側人行道轉彎段清碎石及紙模鋪設。
2. RD4-3-1中央分隔島灌木種植。
3. RD4-3-1(0K+27,新北大道交界)庇護島緣石基礎模板拆除、A型緣石鋪設。
4. RD4-3-1~RD4-3-2路口號誌立桿安裝及手孔調整。
5. 工區灑水。

整地土方工程
1. RD4-3-1(0K+32~129.2,含路口38、39暨新北大道端)路基整理、級配粒料第一層鋪設及夯實。

共同管道工程
1. RD15M-9,E_15M-9_01~T_15M-9_01 TYPE I鋼筋綁紮;RD15M-10,E_15M-10_05、T_15M-10_05分歧部接地系統施作。

交通維持工程
1. RD4-3-2全阻隔式圍籬封板。

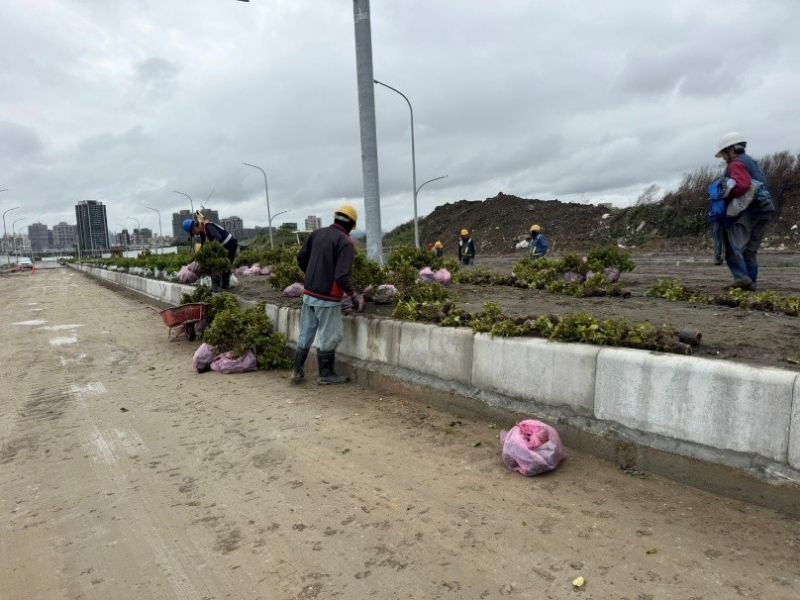

1150201工程現況4-3-1中央分隔島灌木種植
1150201工程現況4-3-1、4-3-2人行道轉彎段清碎石鋪設

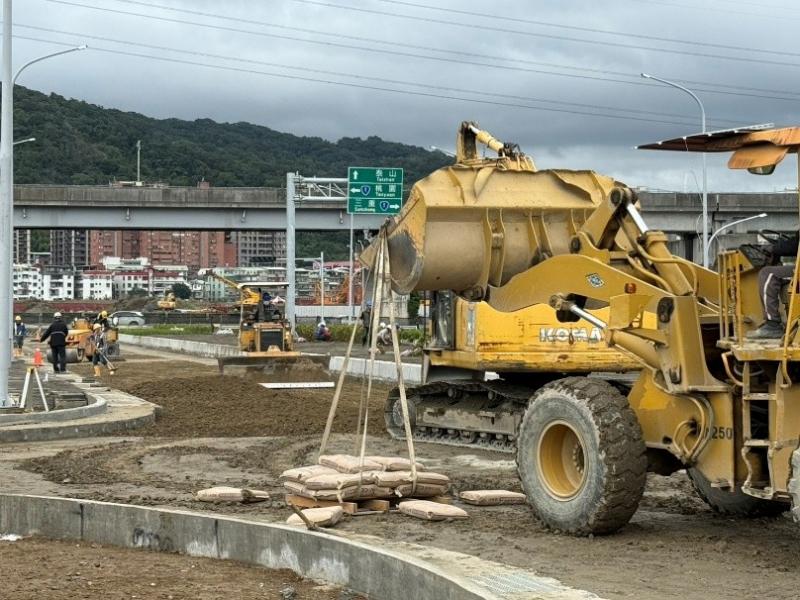

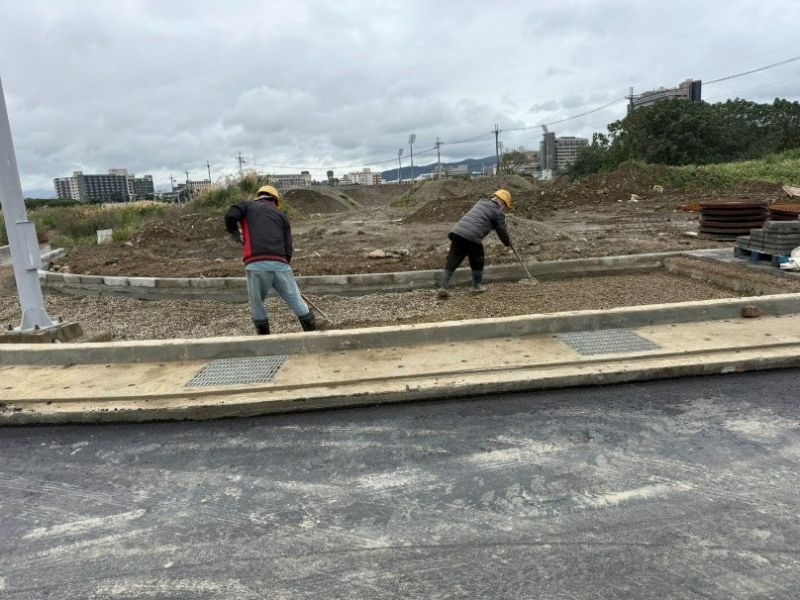

1150201工程現況4-3-1(0K+32~129.2)路基整理、級配粒料第一層鋪設及夯實

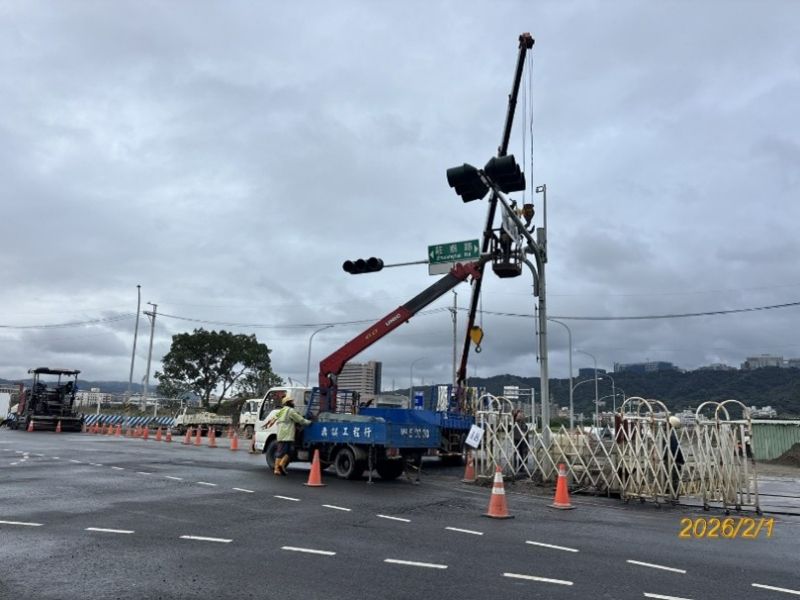

1150201工程現況4-3-1~4-3-2路口號誌立桿安裝
1150201工程現況4-3-1(0K+27,新北大道交界)庇護島緣石基礎模板拆除
1150201工程現況

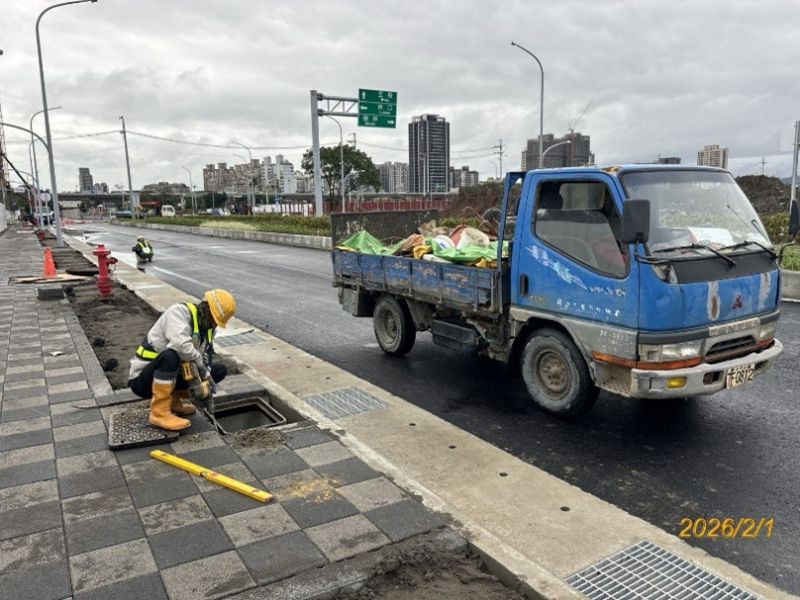

4-3-1~4-3-2路口手孔調整
