本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-1(0K+10~40、0K+130~140、0K+140~170、0K+280~310、0K+400~409)R側、RD4-3-1(0K+10~40、0K+110~140)L側、RD4-3-2(0K+0~10)L側人行道轉彎段不織布、清碎石及高壓透水磚鋪設。
2. RD4-3-1、RD4-3-2中央分隔島灌木種植。
3. RD4-3-2(0K+180)號誌過路管道澆置。
4. RD7-1路燈基礎開挖。
5. RD5-2消防隊臨時出入口模板組立及鋼線網鋪設。
6. 料場鋼筋加工作業。
7. RD10M-15-3箱涵抽水。
8. RD4-3-2(18號門)、RD10M-37-2(13號門)出入車輛輪胎清洗及交通維持。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。

整地土方工程
1. 住三R3-46坵塊清除掘除。
2. 住三R3-48坵塊無筋混凝土地坪混凝土塊破除、集中堆置。
3. 住三R3-81坵塊既有鋼筋混凝土箱涵及U溝混凝土塊破除、分類堆置。
4. RD4-3-2既有鋼筋混凝土箱涵敲除。
5. RD4-3-2 L側路基改善作業。
6. RD4-3-1(0K+32~388,含路口37、38、39)R側及L側瀝青混凝土(密級配)鋪設。
7. RD7-1人行道地坪整理。
8. RD4-3-2中央分隔島土方回填及路基整理。

排水工程
1. RD7-3 Ub8066(0K+60~100)U溝蓋版及路緣石模板組立、澆置;(0K+20~60)U溝蓋版及路緣石模板組立。
2. RD5-2 Ba805(0K+266~285)腹頂版鋼線網綁紮。
3. RD4-2-2 Bb833(0K+640~660)腹頂版模板調整。

共同管道工程
1. RD15M-9,E_15M-9_01~T_15M-9_01 TYPE J、RD7-8,T_7-8_13~E_7-8_15 TYPE H鋼筋綁紮、排管、模板組立及澆置;E_7-8_18~T_7-8_18 TYPE G開挖、擋土支撐施作及PC澆置。
2. RD6-1,E_6-1_05~E_6-1_07 TYPE F排管、模板組立及澆置;E_6-1_11 TYPE Q、T_6-1_09~E_6-1_11、E_6-1_11~T_6-1_11 TYPE I、T_6-1_06~T_6-1_08 TYPE H鋼筋綁紮;RD6-1,E_6-1_09~E_6-1_11 TYPE F、RD10M-21,E_10M-21_01 TYPE Q',R側及L側、RD10M-21,E_10M-21_01~E_10M-21_02、E_10M-21_02~E_10M-21_01 TYPE I',R側及L側通管作業。
3. RD10M-23通管作業。
4. RD10M-17-1,E_10M-17-1_01、E_10M-17-1_02 TYPE Q',R側及L側、E_10M-17-1_01~E_10M-17-1_02、E_10M-17-1_02~E_10M-17-1_01 TYPE I',R側及L側鋼筋綁紮、排管施作;RD7-3通管作業。
5. RD4-1-2共同管道修繕。

污水工程
1. WD12401、WD12402、WD12901、WD13001、WD13101、WD13201、WD13301明挖施工。

1150204工程現況7-3 Ub8066(0K+60~100)U溝蓋版及路緣石模板組立

1150204工程現況5-2消防隊臨時出入口模板組立及鋼線網鋪設

1150204工程現況4-3-1(0K+32~388,含路口37、38、39)瀝青混凝土鋪設
1150204工程現況4-3-1、4-3-2中央分隔島灌木種植

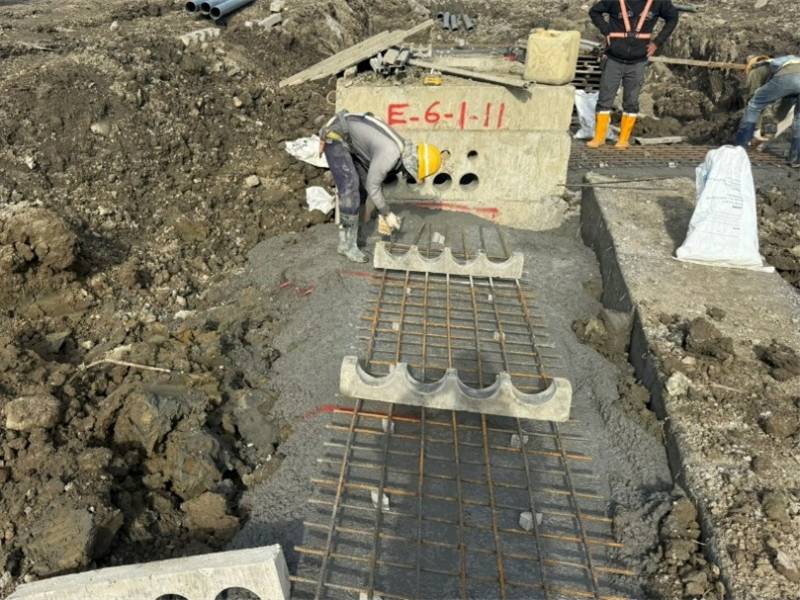

1150204工程現況6-1,E_6-1_11 TYPE Q及TYPE I鋼筋綁紮
1150204工程現況

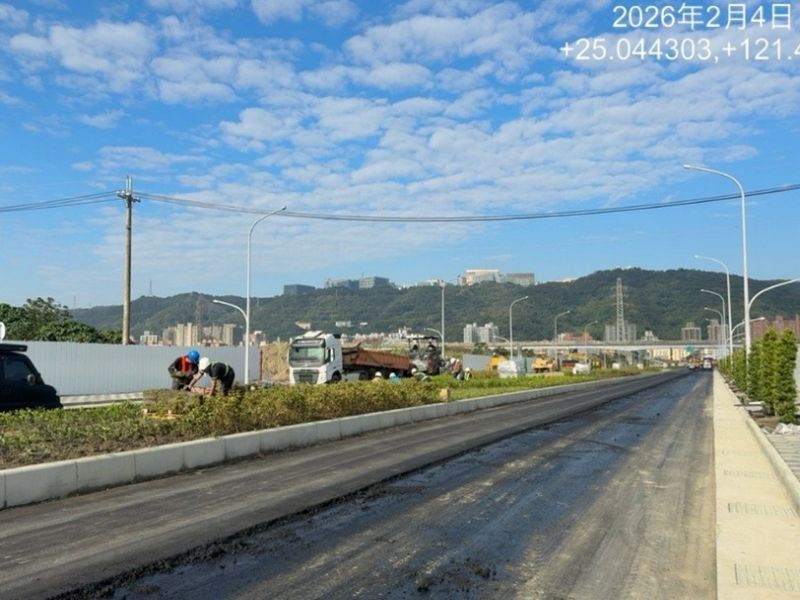

4-3-2 L側路基改善作業
