本日天氣:上午陰、下午陰
本日施作項目
1. RD4-3-2無障礙坡道導盲磚安裝、人行道高壓透水磚收邊作業。
2. RD4-3-1、RD4-3-2高壓透水磚物料回收作業。
3. RD7-1路燈(R1~R6,不含R4)基礎座安裝;RD4-3-2(0K+370、0K+380、0K+410)號誌、(0K+410)路燈過路管道開挖。
4. 料場鋼筋加工作業。
5. 莊田路分歧部人孔蓋螺栓切除。
6. RD4-3-1~RD4-3-2中央分隔島油漆標線劃設;型鋼式護欄警示燈安裝。
7. RD4-3-2(18號門)、RD10M-37-2(13號門)出入車輛輪胎清洗及交通維持。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。
10.RD15M-10(E01、E03、E05、T01、T03、T05)分歧部四角點放樣。

整地土方工程
1. 住三R3-45坵塊清除掘除。
2. 住三R3-75坵塊鋼筋混凝土地下結構物敲除。
3. 住三R3-76坵塊鋼筋混凝土塊破除、集中分類。
4. 住三R3-81坵塊混凝土塊軋碎、集中堆置。
5. RD4-3-2施工便道施作。
6. RD4-2-2 Ba806箱涵回填。

排水工程
1. RD7-3 Ub8064(0K+20~60)、Ub8066(0K+20~60)U溝蓋版及路緣石鋼筋綁紮、模板組立;Ub8064(0K+60~100)、Ub8066(0K+60~100)U溝蓋版及路緣石模板整理、完成面修飾。
2. RD5-2 Ba805(0K+285~299.3)腹頂版模板組立;(0K+266~285)腹頂版模板整理。
3. RD4-2-2 Bb833(0K+640~660)腹頂版、(0K+660~680)底版模板整理。

共同管道工程
1. RD7-8,E_7-8_18~T_7-8_18 TYPE G轉彎段鋼筋綁紮、排管及澆置;RD7-8,T_7-8_13~E_7-8_15 TYPE J開挖及PC澆置;RD15M-10,E_15M-10_01、T_15M-10_01、E_15M-10_03、T_15M-10_03、E_15M-10_05、T_15M-10_05分歧部開挖及PC澆置。
2. RD10M-17-2,T_10M-17-2_03~T_10M-17-2_04横交管TYPE D2(第二次)、T_10M-17-2_04~T_10M-17-2_06 TYPE D2排管、模板組立及澆置;RD10M-17-1,E_10M-17-1_01、E_10M-17-1_02 TYPE Q',R側及L側、E_10M-17-1_01~E_10M-17-1_02、E_10M-17-1_02~E_10M-17-1_01 TYPE I',R側及L側通管作業。

交通維持工程
1. RD4-3-1(0K+0~145)R側及L側全阻隔式圍籬封板。
2. RD4-3-1~RD4-3-2半阻隔圍籬施作。
3. RD4-3-1~RD4-3-2路名牌及中央分隔島島頭反光導標安裝。

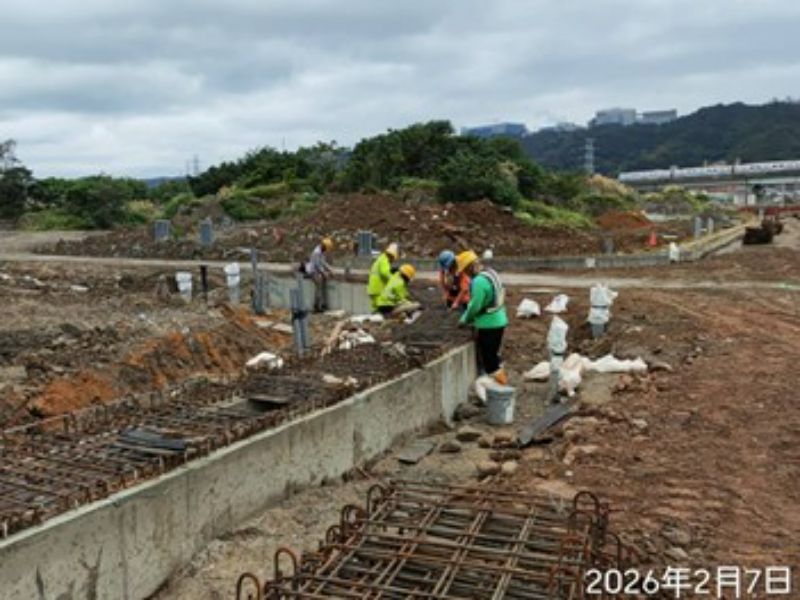

1150207工程現況7-3 Ub8064(0K+20~60)U溝蓋版及路緣石鋼筋綁紮
1150207工程現況4-3-2無障礙坡道導盲磚安裝

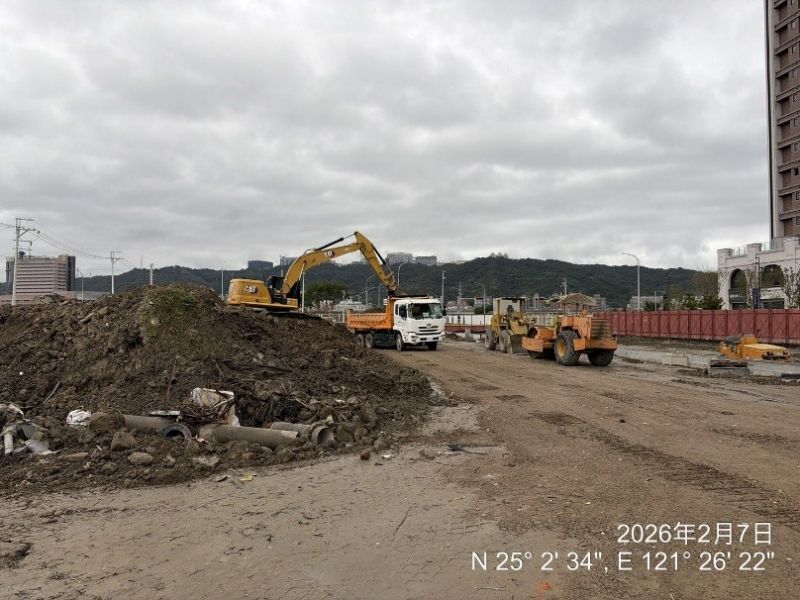

1150207工程現況4-3-2施工便道施作

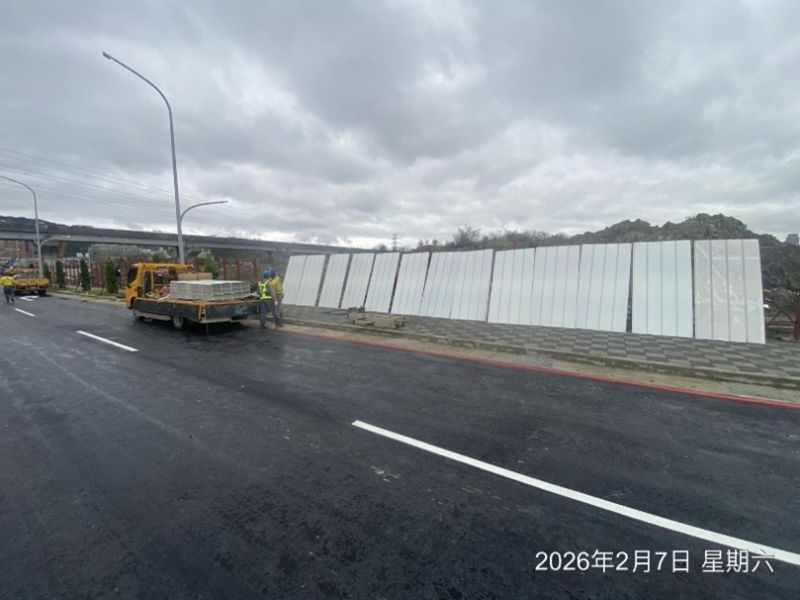

1150207工程現況4-3-1(0K+0~145)全阻隔式圍籬封板

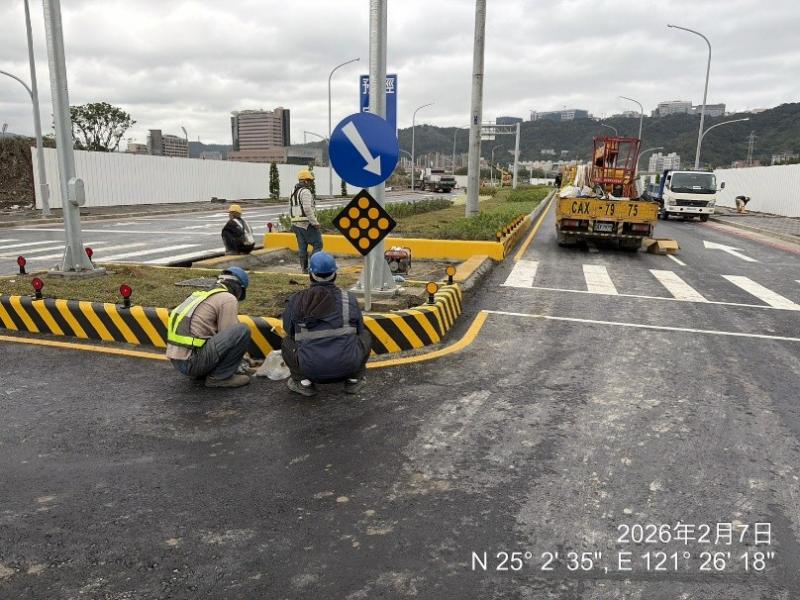

1150207工程現況4-3-1~4-3-2中央分隔島島頭反光導標安裝
1150207工程現況
4-3-1~4-3-2中央分隔島油漆標線劃設
