本日天氣:上午晴、下午晴
本日施作項目
1. RD4-3-1~RD4-3-2人行道抿石子收邊作業。2. RD4-3-1、RD4-3-2與RD10M-15-3、RD10M-15-4、RD10M-16-3、RD10M-16-4路口人行道臨時斜坡道(共7處)鋼線網鋪設、模板組立及澆置。
3. RD4-3-1、RD4-3-2中央分隔島及人行道植栽灑水養護。
4. RD7-1路燈(R4)基礎座(場鑄)施作;RD4-3-2(0K+440)號誌過路管道埋設、澆置。

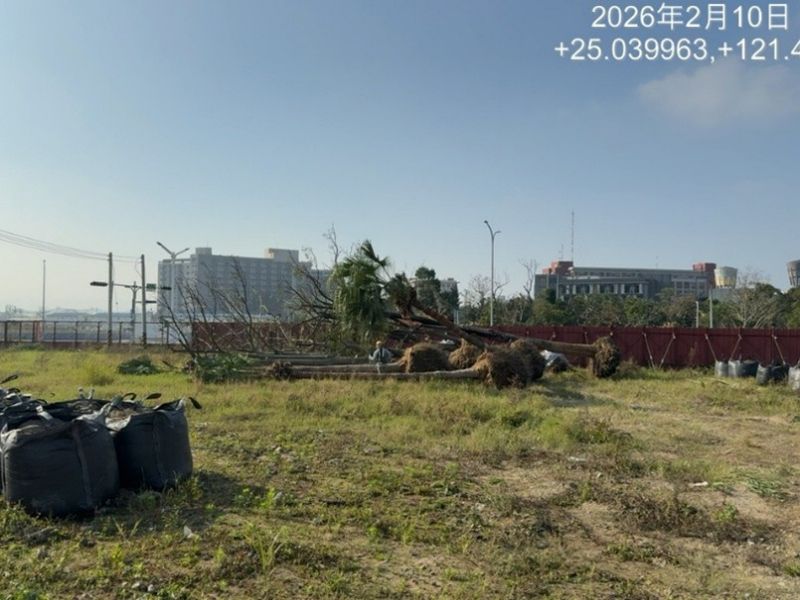

5. 公七樹木移植。
6. 料場鋼筋加工作業。
7. 莊田路轉彎段半阻隔式圍籬封閉;13號及28號出入口大門修繕;台65橋下RD4-3-2(莊田路口)停車場臨時出入口交通錐固定;RD4-3-2共同管道預留管切除、交通錐及連桿設置。
8. RD4-3-2與中環路口型鋼式護欄防塵網施作;RD4-3-1與新北大道口充水式紐澤西護欄加水;新北大道與中原路口禁止進入標誌安裝;RD4-3-1~RD4-3-2周邊環境清掃及坑洞修補。
9. RD4-3-1~RD4-3-2各路口型鋼式護欄吊放封閉。
10.RD4-3-2(18號門)、RD10M-37-2(13號門)出入車輛輪胎清洗及交通維持。
11.工區防塵網及安全欄杆施作。
12.工區灑水;莊田路通車前道路清洗。
整地土方工程
1. 住三R3-45坵塊清除掘除。
2. 住三R3-75坵塊回填及地坪整理。
3. 住三R3-76坵塊鋼筋混凝土塊破除、集中分類。
4. 住三R3-81坵塊混凝土塊軋碎、集中堆置。

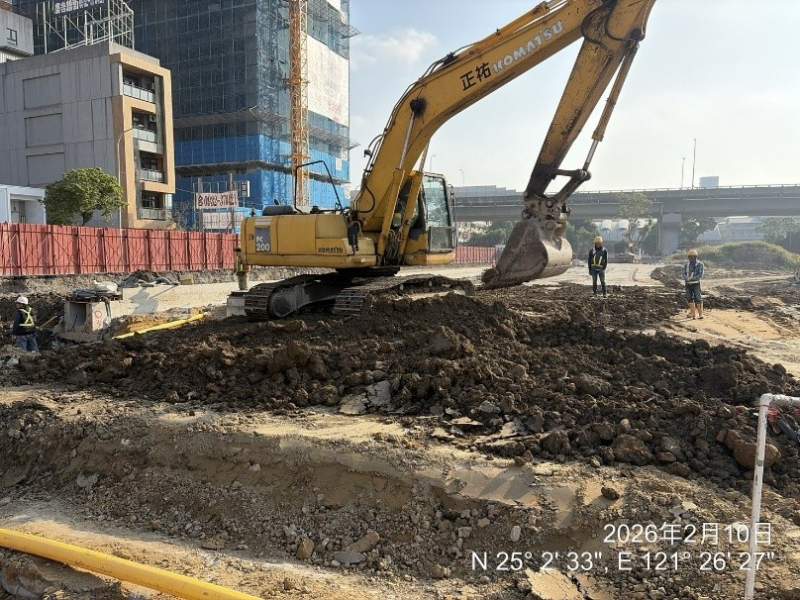

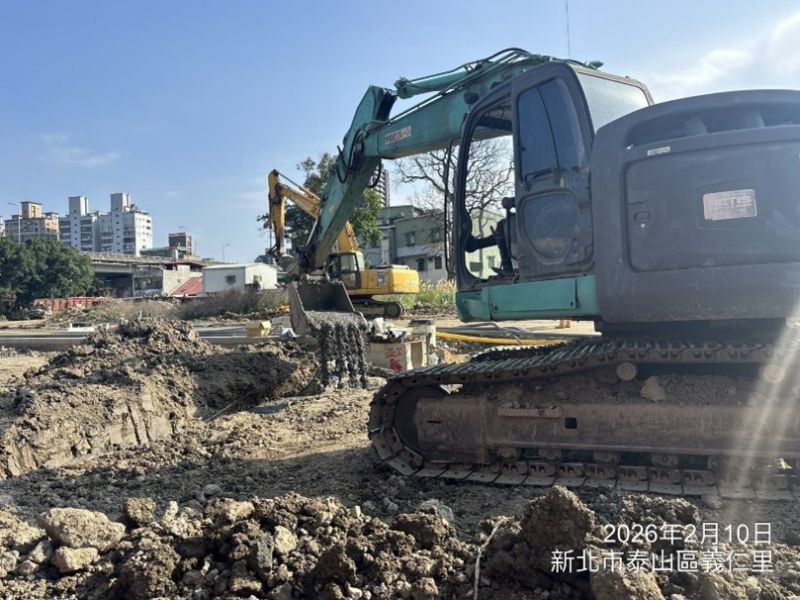

5. RD4-3-2路基整理及夯實。
6. RD4-2-2 Ba806箱涵回填及夯實。
排水工程
1. RD7-3 Ub8064(0K+0~20)、Ub8066(0K+0~60)U溝蓋版及路緣石鋼筋綁紮、模板組立;Ub8064(0K+20~60)U溝蓋版及路緣石模板整理、完成面修飾。
2. RD5-2 Ba805(0K+285~299.3)腹頂版模板組立。
3. RD7-3 Ub8160(0K+20~100)U溝蓋版及路緣石鋼筋綁紮。
4. RD4-2-2 Bb833(0K+660~680)腹頂版模板組立。
5. RD4-3-2 Gb8055、Ga5002、Ga5004、Ga5006集水井PC模板組立及澆置;Pa5002、Pa5004 RCP連接管位置開挖及PC澆置;Pb8055、Pa5006 RCP連接管位置開挖。
共同管道工程
1. RD7-8,E_7-8_18~T_7-8_18 TYPE H鋼筋綁紮、排管、模板組立及澆置;E_7-8_17~T_7-8_17 TYPE G開挖、擋土支撐施作及PC澆置;RD15M-9,E_15M-9_01~T_15M-9_01、T_15M-9_01~E_15M-9_03 TYPE I通管作業;RD7-6-2管線清理及通管作業。
2. RD6-1,E_6-1_11~T_6-1_11 TYPE J、E_6-1_05~E_6-1_06橫交管TYPE G、T_6-1_05~T_6-1_06橫交管TYPE H鋼筋綁紮;RD6-1,T_6-1_05~E_6-1_07、E_6-1_07~T_6-1_07、T_6-1_06~E_6-1_08、E_6-1_08~T_6-1_08 TYPE I、RD10M-15-3,E_10M-15-3_03~E_10M-15-3_04、E_10M-15-3_04~E_10M-15-3_03 TYPE I',R側及L側開挖;RD6-1,T_6-1_05~T_6-1_07 TYPE H通管作業。
3. RD10M-15-4,E_10M-15-4_04~E_10M-15-4_05、E_10M-15-4_05~E_10M-15-4_04 TYPE I',R側及L側開挖、PC澆置;T_10M-15-4_09、T_10M-15-4_10分歧部接地系統施作;RD10M-22通管作業。
4. RD10M-17-2,T_10M-17-2_04~T_10M-17-2_06 TYPE D2、RD7-3通管作業。
外部廠商進場
1. RD7-1瓦斯管線埋設,影響路燈管道施工。
2. 商二C2-9坵塊1-1區自來水廠商土方堆置。
5-2 Ba805(0K+285~299.3)腹頂版模板組立

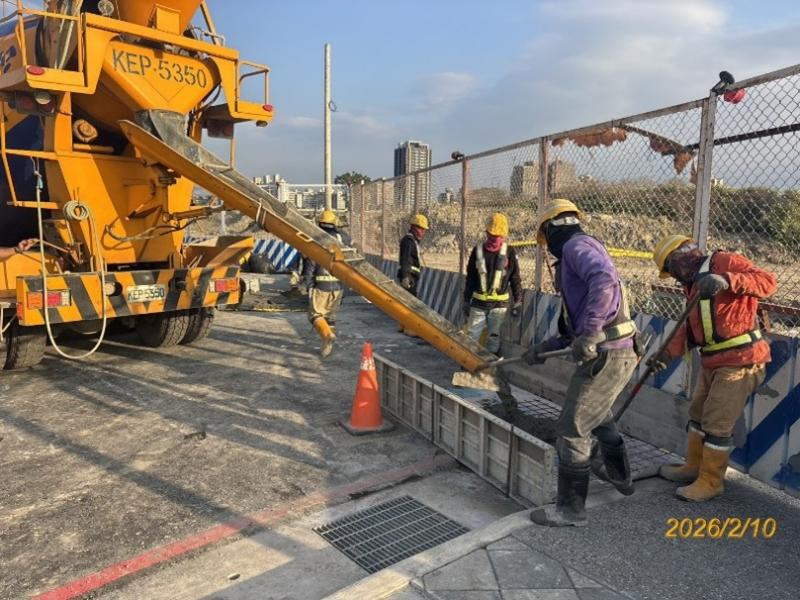

4-3-2(0K+440)號誌過路管道澆置
4-3-2路基整理

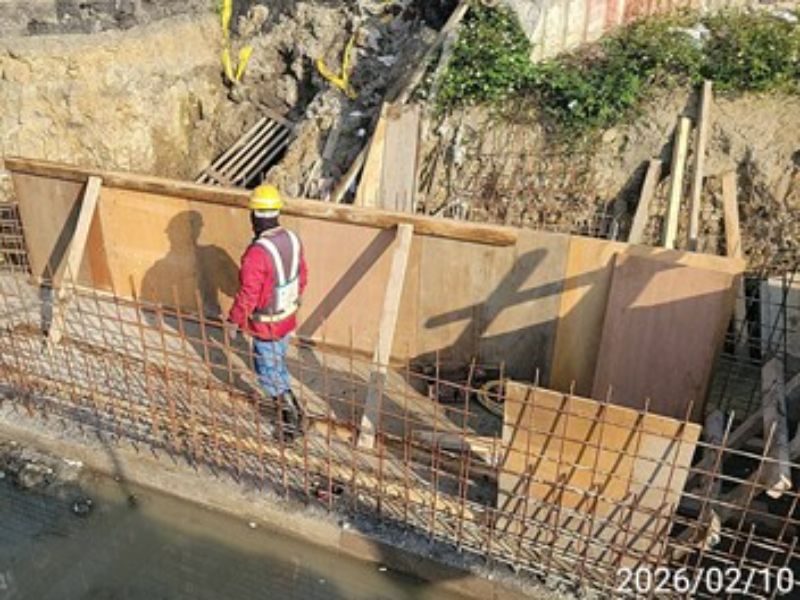

4-3-1、4-3-2路口人行道臨時斜坡澆置

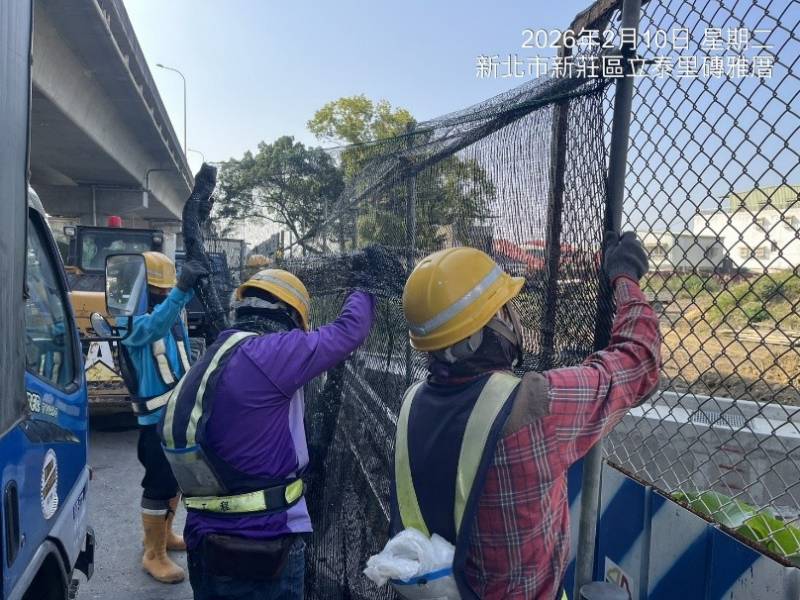

4-3-2與中環路口型鋼式護欄防塵網施作
公七樹木移植
