本日天氣:上午雨、下午陰
本日施作項目
1. 莊泰路中央分隔島及人行道植栽養護、雜草清除。
2. RD7-1智慧共桿路燈手孔基礎座安裝及路燈管道埋設。
3. 料場鋼筋加工作業。
4. 莊田路與莊泰路口圍籬警示燈更換;工務所料場周邊雜草清除。
5. 工區防塵網及安全欄杆施作。
6. 工區灑水。
7. 消防局鋼板樁物料進場。

整地土方工程
1. 住三R3-50坵塊既有箱涵敲除。
2. 住三R3-52坵塊回填及地坪整理。
3. 住三R3-76坵塊鋼筋混凝土塊破除、分類堆置。
4. 住三R3-81坵塊混凝土塊軋碎、集中堆置。
5. 公七既有側溝混凝土塊搬運至住三R3-81坵塊軋碎。
6. RD4-3-2與中環路口(台65橋下)鋼筋混凝土塊清運至住三R3-76坵塊堆置。
7. RD4-3-2路基整理及夯實。

公六
1. 公六景觀燈基礎座安裝。

排水工程
1. RD7-3 Ub8063(0K+20~60)U溝蓋版及路緣石模板組立;Ub8158(0K+60~80)箱涵式側溝牆身模板組立;Ub8163(0K+0~20、0K+60~100)U溝蓋版及路緣石、Ub8158(0K+40~60)箱涵式側溝牆身模板整理;RD5-2與消防局介面U溝回填及地坪整理。
2. RD4-3-2~RD10M-37-1 Ua5005-2(0K+0~13.41)箱涵式側溝、Ga5006箱涵式側溝集水井牆身模板整理、蓋版及路緣石鋼筋綁紮; Pa5006 RCP連接管埋設。

共同管道工程
1. RD7-8,T_7-8_16~E_7-8_18 TYPE H排管、模板組立及澆置;RD15M-10,E_15M-10_03~E_15M-10_04橫交管TYPE G(第二次)、T_15M-10_03~T_15M-10_04橫交管TYPE H(第二次)排管施作;RD7-8,T_7-8_15~E_7-8_17 TYPE H鋼筋綁紮、排管、模板組立及澆置;E_7-8_15~T_7-8_15 TYPE G開挖、擋土支撐施作及PC澆置;E_7-8_17~T_7-8_17 TYPE J、RD15M-10,E_15M-10_06、T_15M-10_06分歧部開挖。
2. RD6-1,T_6-1_05~E_6-1_07、E_6-1_07~T_6-1_07、T_6-1_06~E_6-1_08、E_6-1_08~T_6-1_08 TYPE J排管、模板組立及澆置;RD10M-15-3,E_10M-15-3_02~RD10M-21,E_10M-21_01 TYPE E'轉彎段鋼筋綁紮;RD10M-15-3,E_10M-15-3_01~E_10M-15-3_02 TYPE I',R側及L側、RD10M-15-2,E_10M-15-2_05分歧部開挖;RD6-1,T_6-1_03、T_6-1_04分歧部開挖及PC澆置。
3. RD4-2-2,T_42_06~RD7-3,T_7-3_11 TYPE G轉彎段排管及澆置;RD4-2-2,T_42_03、E_42_05、T_42_05分歧部開挖及PC澆置;RD10M-17-1,E_10M-17-1_01~E_10M-17-1_02 TYPE E'、RD10M-17-2,T_10M-17-2_04~T_10M-17-2_06 TYPE D2通管作業。
4. RD4-1-2共同管道修繕、U溝位置地坪整理。

污水工程
1. RD4-3-1、RD4-3-2污水人孔框蓋提升作業。

外部廠商進場
1. 住三R3-48坵塊台電(國玖)電桿電力系統裝設,影響坵塊整地施工。

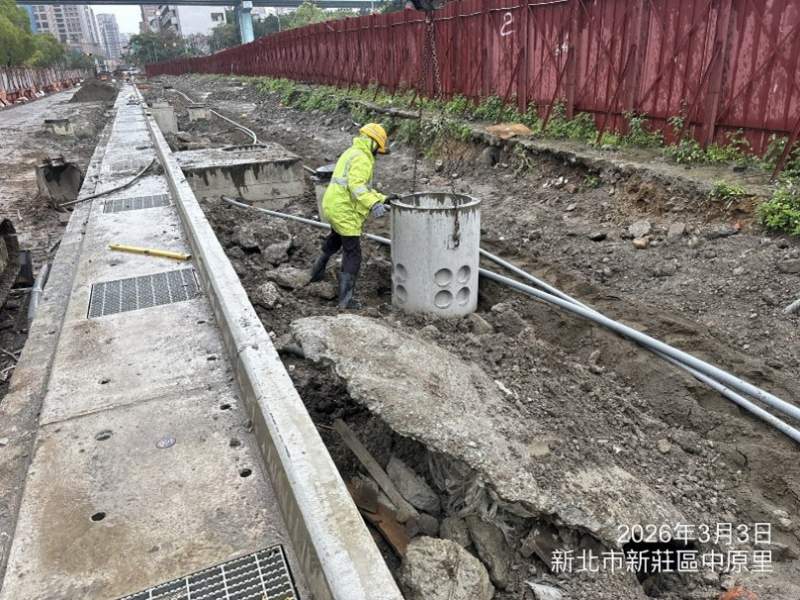

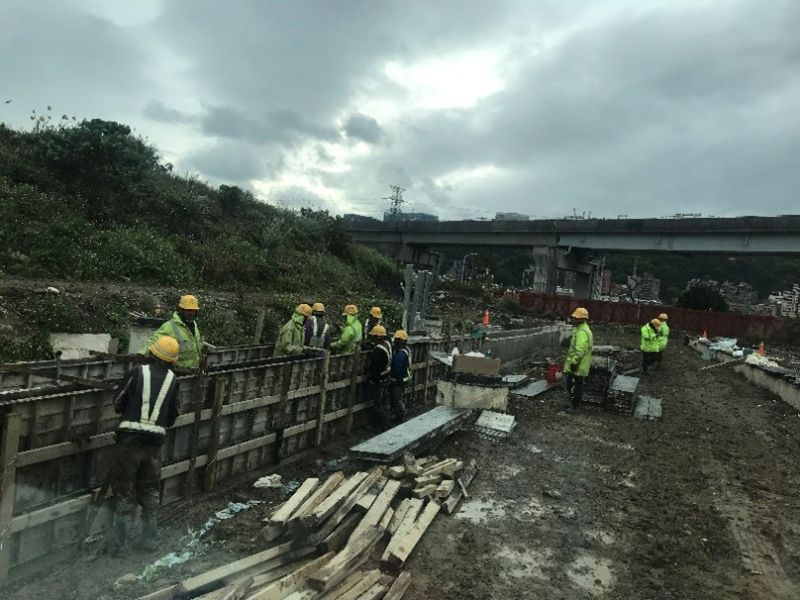

1150303工程現況7-3 Ub8158(0K+60~80)箱涵式側溝牆身模板組立

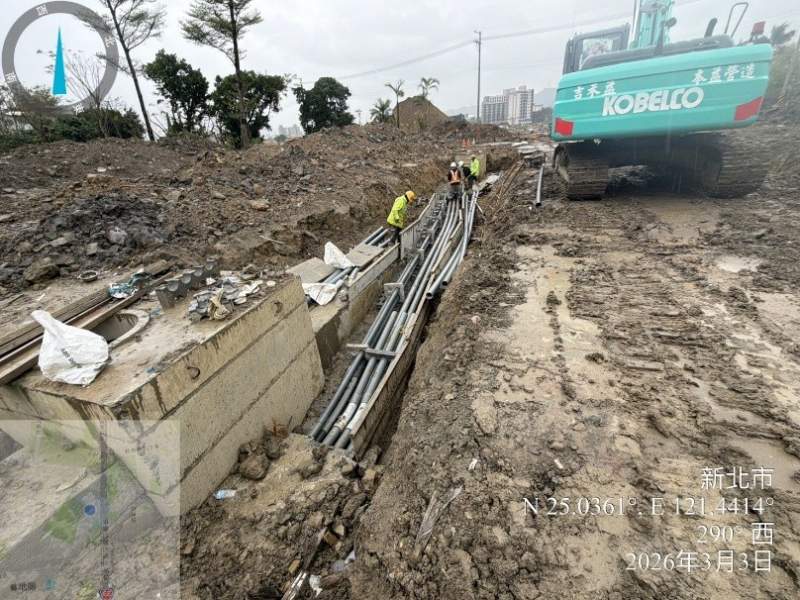

1150303工程現況7-1智慧共桿路燈手孔基礎座安裝

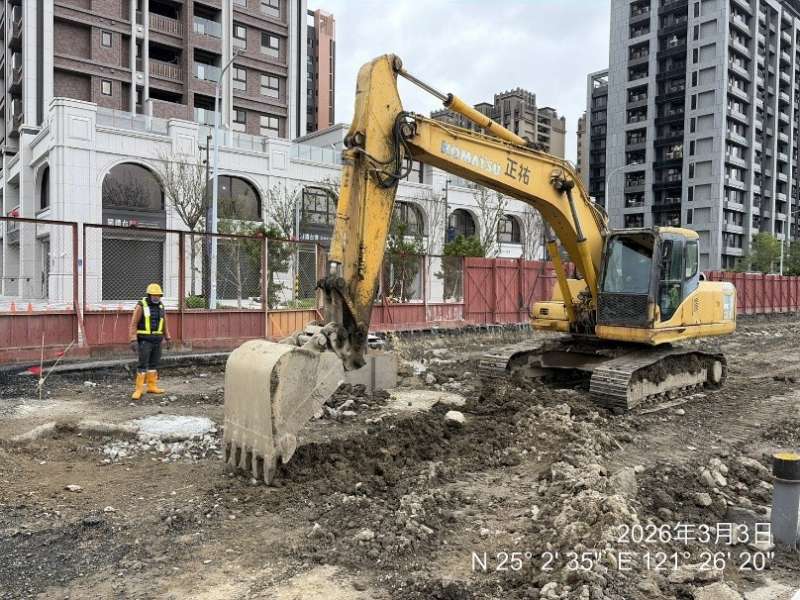

1150303工程現況4-3-2路基整理

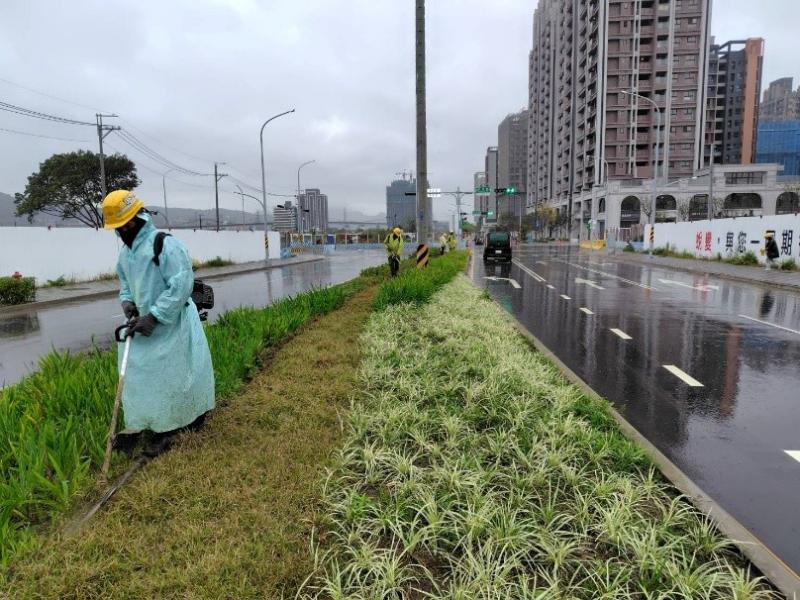

1150303工程現況莊泰路中央分隔島植栽養護、雜草清除
1150303工程現況7-8,T_7-8_16~E_7-8_18 TYPE H排管、模板組立
1150303工程現況
料場鋼筋加工作業
