本日天氣:上午雨、下午陰
本日施作項目
1. RD4-3-2(0K+210~530)R側人行道紙模開孔、清碎石及不織布鋪設;(0K+210~530)R側人行道高壓透水磚底層(第四次)紙模及清碎石鋪設、澆置;(0K+210~530)R側人行道及中央分隔島花台樹穴開挖、客土回填。
2. RD7-1(0K+180)路燈及號誌過路管道開挖、埋設;RD4-3-2與中環路交叉口(台65橋下)地坪整理、號誌管道(第四次)開挖、埋設及澆置;莊田路與信華三街口過路管道開挖;號誌基礎座(預鑄)澆置。
3. RD10M-15-2~RD10M-15-3(RD6-1路口)箱涵旁開口封閉、沙包堆置。
4. 莊泰路兩側人行道圍籬旁雜草清除。
5. 莊田路西側未開放道路位置型鋼式護欄吊離、紐澤西護欄吊放、交通錐、連桿及拒馬設置、警示燈安裝(查核缺失改善);莊田路圍籬修復;三泰路至中正路508巷便道圍籬內雜草清除。
6. RD10M-36-2箱涵抽水。
7. RD10M-37-2箱涵抽水。
8. 工區出入車輛輪胎清洗。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。
11.公六景觀燈基礎位置放樣。

整地土方工程
1. 住三R3-47坵塊鋼筋混凝土塊破除、分類堆置。
2. 住三R3-60坵塊鋼筋混凝土地坪敲除。
3. 住三R3-81坵塊混凝土塊軋碎、集中堆置。
4. 莊田路與中環路口既有側溝敲除、路面AC復舊。

公六
1. 公六景觀燈基礎座(預鑄)施作。

排水工程
1. RD10M-36-2 Ba404(0K+200~220)底版鋼線網吊運。

共同管道工程
1. RD10M-35,E_10M-35_06~E_10M-35_07、E_10M-35_07~E_10M-35_06 TYPE I',R側及L側、E_10M-35_06~E_10M-35_07、E_10M-35_07~E_10M-35_06 TYPE Q'排管、模板組立及澆置;E_10M-35_08~E_10M-35_09 TYPE E'鋼筋綁紮、排管及澆置。
2. RD4-3-2,E_4-3_A4台電基礎台TYPE A基礎澆置。
3. RD10M-36-2、RD10M-37-1共同管道回填。

1150403工程現況4-3-2(0K+210~530)中央分隔島樹穴開挖

1150403工程現況4-3-2(0K+210~530)R側人行道高壓透水磚底層(第四次)澆置

1150403工程現況住三R3-60坵塊鋼筋混凝土地坪敲除

1150403工程現況4-3-2與中環路交叉口(台65橋下)號誌過路管道(第四次)澆置

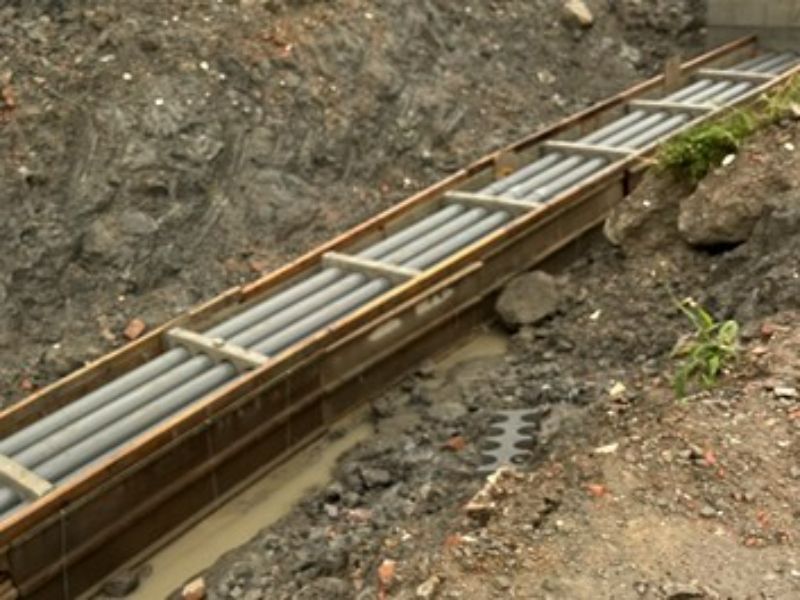

1150403工程現況10M-35,E_10M-35_06~E_10M-35_07 TYPE Q'排管、模板組立
1150403工程現況

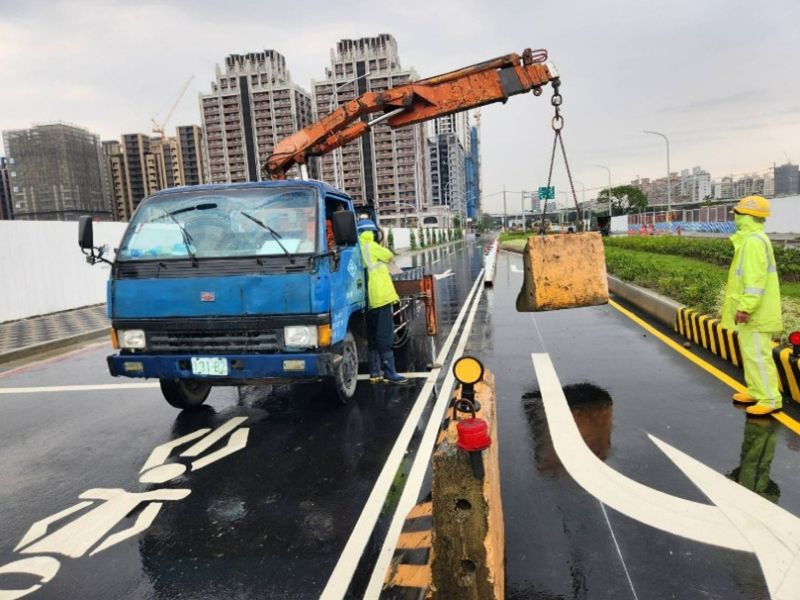

莊田路西側未開放道路位置紐澤西護欄吊放
