本日天氣:上午雨、下午陰
本日施作項目
1. RD4-3-2(0K+210~530)R側人行道高壓透水磚鋪設。2. 工務所停車場排水路清淤、周邊雜草清除。
3. RD10M-36-2箱涵抽水。
4. 工區灑水;RD4-3-2圍籬澆置現場人行道清洗。
整地土方工程
1. 住三R3-47坵塊鋼筋混凝土塊破除、分類堆置。
2. 住三R3-81坵塊混凝土塊軋碎、集中堆置。

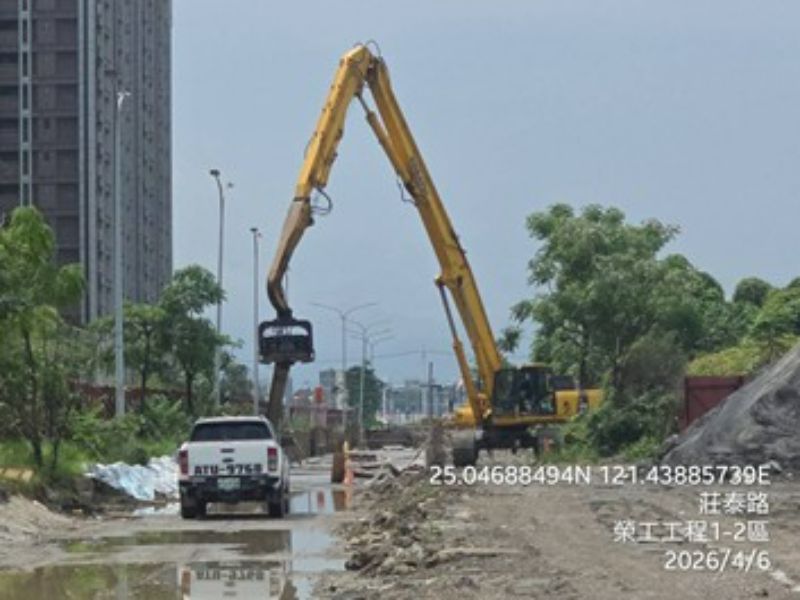

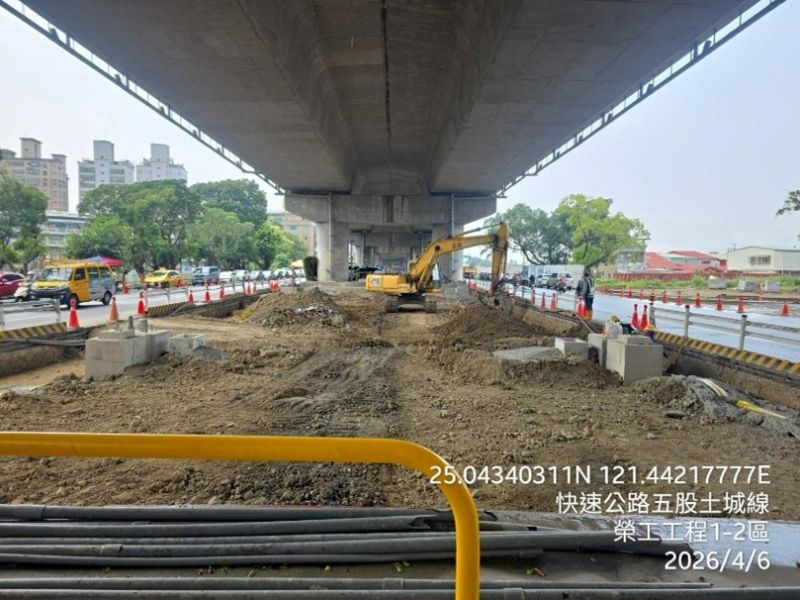

3. RD4-3-2與中環路交叉口(台65橋下)路基整理。
4. RD4-2-2 Bb832、Bb833箱涵完成位置鋼板樁拔除。
排水工程
1. RD7-3 Ua7002(0K+0~63.69)U溝蓋版及路緣石鋼筋綁紮。
2. RD7-3 Ua7002(0K+0~63.69)U溝蓋版及路緣石模板組立。

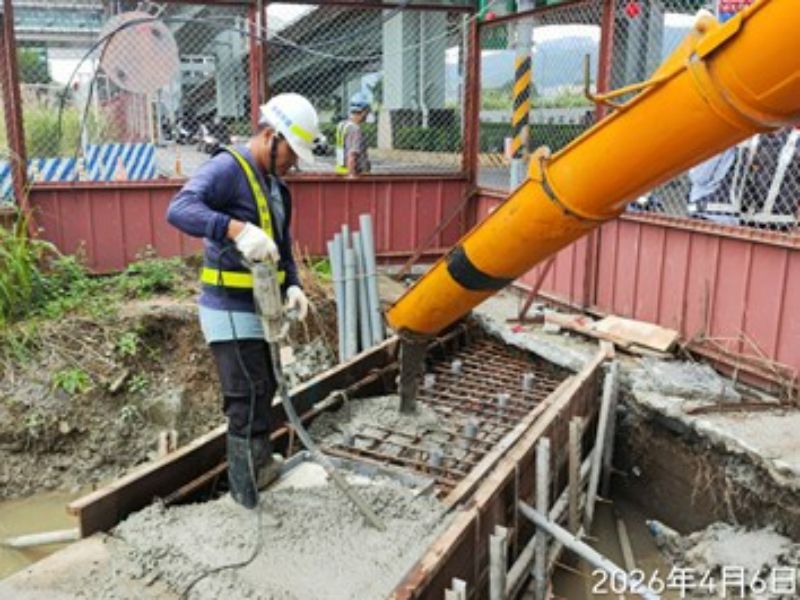

3. RD7-1 Ua1101(0K+0~10)箱涵式側溝蓋版澆置。
共同管道工程
1. RD10M-35,E_10M-35_11分歧部開挖;E_10M-35_10分歧部、E_10M-35_08~E_10M-35_09、E_10M-35_09~E_10M-35_08 TYPE I',R側及L側開挖、PC澆置。
2. RD4-2-2共同管道抽水。
交通維持工程

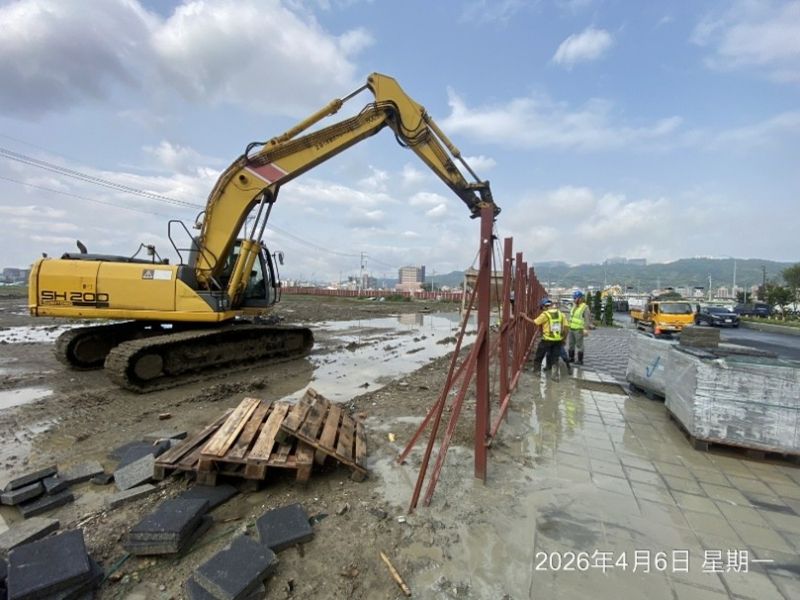

1. RD4-3-2(0K+195~591)全阻隔式圍籬立柱引孔澆置。
外部廠商進場
1. RD4-3-2自來水(洧鑫)手孔調整,影響路面AC鋪設。
7-1 Ua1101(0K+0~10)箱涵式側溝蓋版澆置
4-3-2(0K+195~591)全阻隔式圍籬立柱引孔澆置
4-2-2 Bb832、Bb833箱涵完成位置鋼板樁拔除
4-3-2與中環路交叉口(台65橋下)路基整理

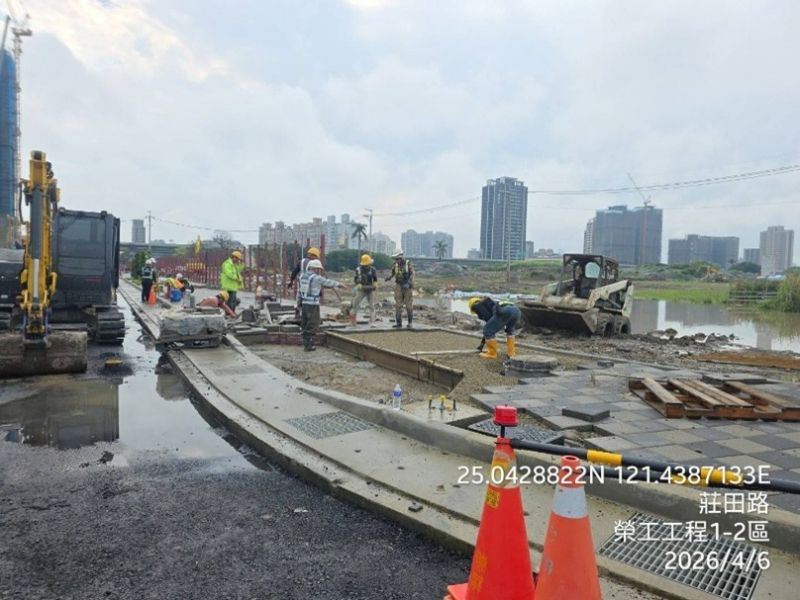

4-3-2(0K+210~530)R側人行道高壓透水磚鋪設

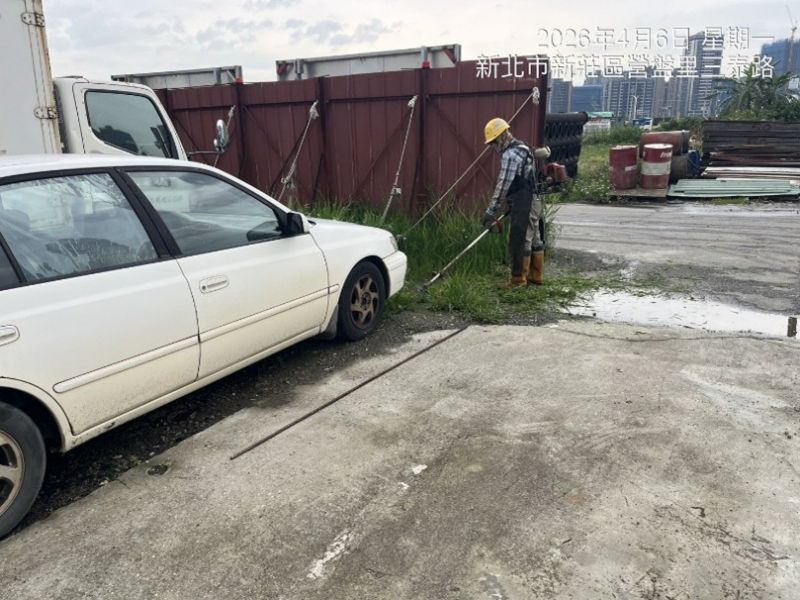

工務所停車場周邊雜草清除
