本日天氣:上午雨、下午雨
本日施作項目
1. 料場鋼筋加工作業。2. 領航路人行道及北側圍籬內雜草清除。
3. RD10M-15-1箱涵抽水。
4. RD5-1既有箱涵抽水。
5. RD10M-36-2箱涵抽水。
6. 工區出入口大門出入車輛輪胎清洗。
7. 18號出入口大門出入車輛輪胎清洗。
8. 工區防塵網及安全欄杆施作。
9. 工區灑水。
10.10米園道Ua1108-3 U溝中心放樣。
整地土方工程
1. 住三R3-45坵塊地坪鋼筋混凝土塊破除、分類堆置。
2. 住三R3-47坵塊鋼筋混凝土塊破除、分類堆置。
3. 住三R3-54坵塊RD4-2-2既有箱涵混凝土塊破除。
4. RD7-3路基整理及夯實。
公四

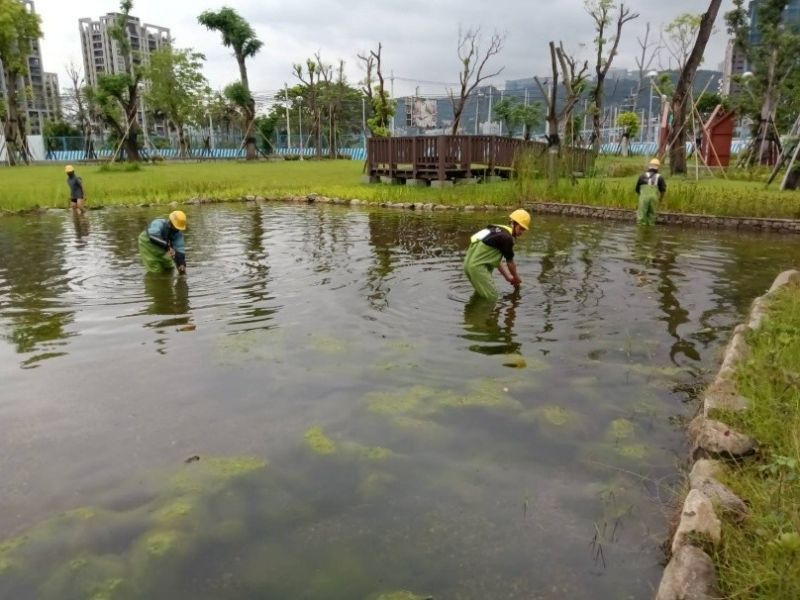

1. 公四公園生態池清理、環境整理。
公六
1. 公六景觀燈基礎座安裝、調整及管道開挖;RD7-3(0K+235)路燈及號誌過路管道埋設、澆置。
公七
1. 公七公園基礎開挖、土方搬運至住三R3-79坵塊回填。
排水工程

1. RD7-3~RD10M-17-2 Ua7003(0K+60~76.73)U溝蓋版及路緣石模板組立;RD7-3~RD10M-17-2 Ua7004(0+60~75.57)U溝牆身高度修整、免拆模板安裝。

2. 10米園道Ua1108-3(0K+0~116.49)U溝開挖及抽水。
3. RD4-1-2 Ua8022(0K+0~65.77)U溝蓋版及路緣石模板組立。
4. RD7-3 Ub8158(0K+0~101.78)箱涵式側溝蓋版及路緣石鋼筋綁紮。
共同管道工程
1. RD7-8,T_7-8_18~中環路TYPE G過路段鋼筋綁紮;RD7-8,E_7-8_11~T_7-8_11 TYPE D2轉彎段排管、模板組立及澆置;RD7-8,T_7-8_17~中環路TYPE H過路段開挖及PC澆置;RD10M-36-3,E_10M-36-3_06~RD7-8 TYPE I',R側及L側開挖。
2. RD6-1,E_6-1_01~T_6-1_01、T_6-1_01~E_6-1_03 TYPE F、RD6-1,E_6-1_01~新北大道TYPE F過路段、RD6-1,T_6-1_01~新北大道TYPE H(第一次)排管、模板組立;RD10M-15-2,T_10M-15-2_10~RD6-1 TYPE K、RD10M-15-2,T_10M-15-2_09~RD6-1 TYPE K、RD10M-15-3,T_10M-15-3_02~RD6-1 TYPE K、RD10M-15-3,T_10M-15-3_01~RD6-1 TYPE K、RD6-1,T_6-1_03~E_6-1_05、T_6-1_04~E_6-1_06 TYPE I及TYPE J、E_6-1_05~T_6-1_05 TYPE I、E_6-1_05、E_6-1_06 TYPE Q開挖。
3. RD10M-35,E_10M-35_06、E_10M-35_10 TYPE Q',R側及L側排管施作;RD10M-24-3,E_10M-24_12~E_10M-24_13 TYPE E'開挖及PC澆置。
4. RD10M-37-2共同管道修繕模板及物料整理。
交通維持工程

1. 莊田路(莊泰路至中環路)標誌牌面(路名牌)安裝。

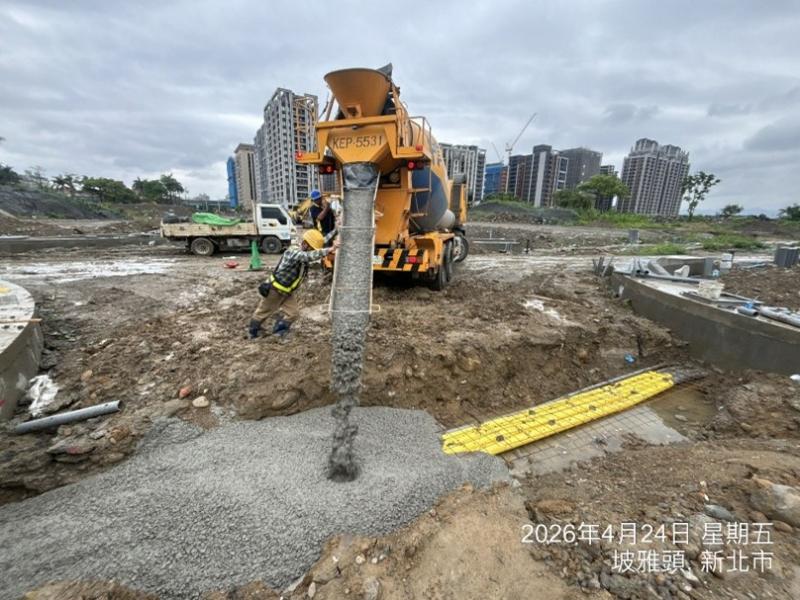

4-1-2 Ua8022(0K+0~65.77)U溝蓋版及路緣石模板組立
7-3(0K+235)路燈及號誌過路管道澆置
公七公園基礎開挖
公六景觀燈管道開挖

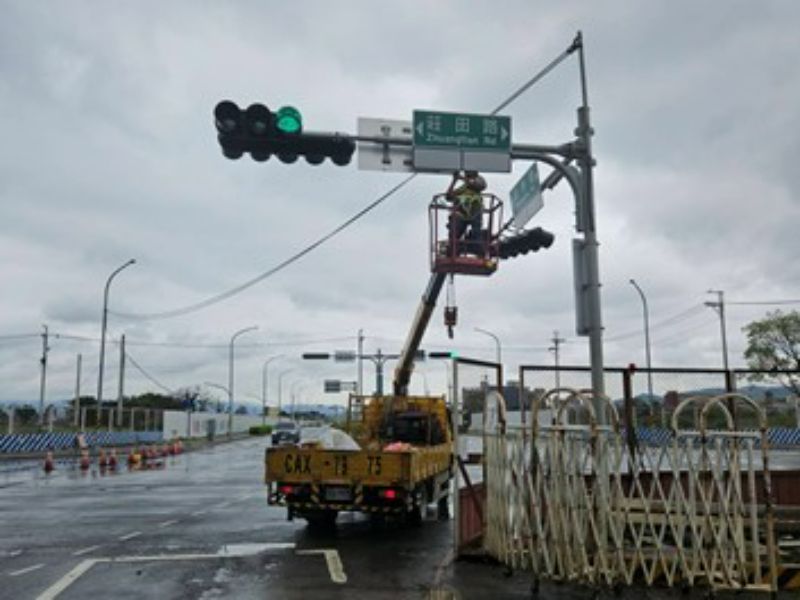

莊田路標誌牌面(路名牌)安裝
公四公園生態池清理
