本日天氣:上午雨、下午雨
本日施作項目
1. RD7-3(0K+130~270)路燈及號誌管道埋設。2. 領航路人行道雜草清除。
3. 領航路與新北大道口、莊泰路人行道雜草清除;分歧部人孔缺口覆蓋;中環路與莊田路口水溝內水泥清除。
4. RD5-1鋼板樁吊運。
5. 料場圍籬立柱物料進場。
6. RD10M-15-1箱涵、RD10M-15-2共同管道抽水。
7. RD10M-36-2箱涵抽水。
8. 工區出入口大門出入車輛輪胎清洗。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。
整地土方工程
1. 住三R3-45坵塊地坪鋼筋混凝土塊破除、分類堆置。
2. 住三R3-51坵塊鋼筋混凝土塊破除、分類堆置。
3. 住三R3-71坵塊清除掘除。
4. RD10M-36-2(0K+40~110)箱涵開挖。

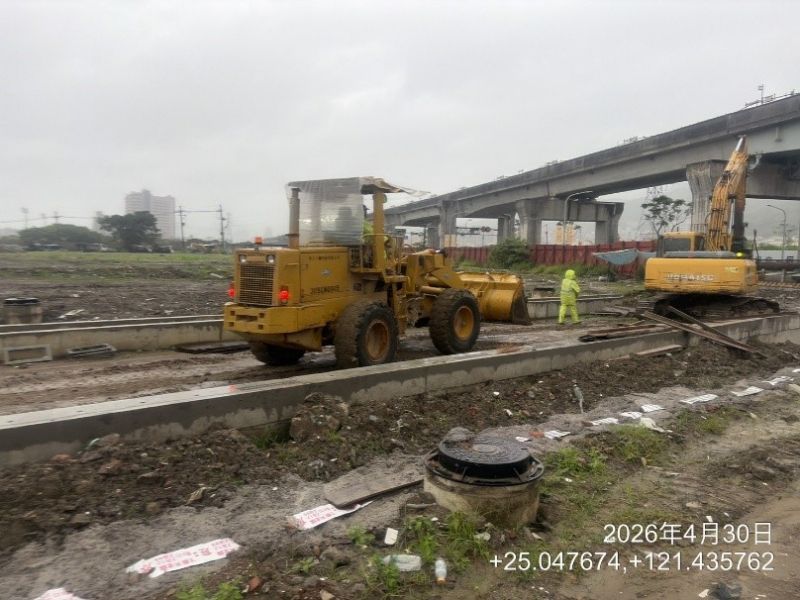

5. RD7-3路基整理及夯實。
公六
1. 公六景觀燈基礎管道開挖及埋設。
2. 公六公園施工便道整理、餘方土調運。
公七
1. 公七公園施工動線及土方暫置區地坪整理。
2. 公七公園施工便道鐵板鋪設。
排水工程

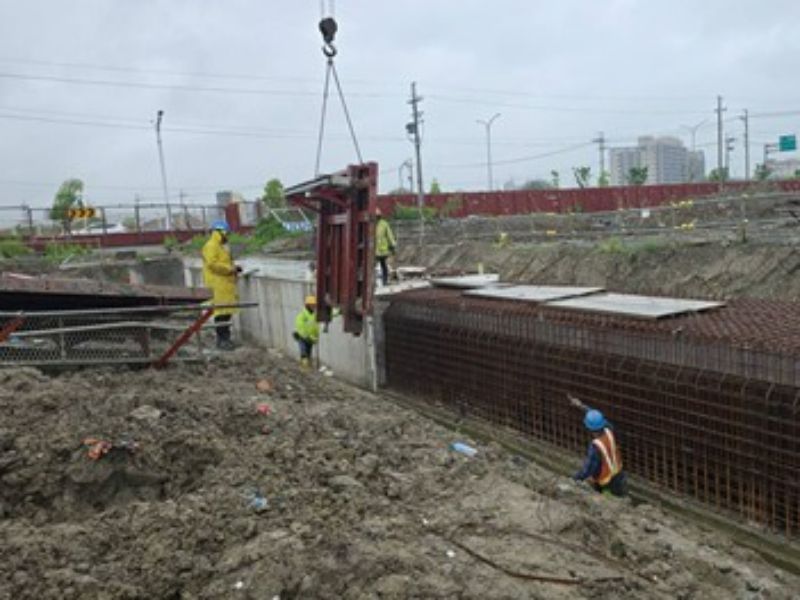

1. RD7-3 Ga7007集水井底版及牆身鋼筋綁紮;Pa7003 RCP管埋設。
2. 10米園道Ua1108-3(0K+0~116.49)U溝開挖。
3. RD10M-36-2 Ba404~Ba405(0K+140~160)底版、Ba405(0K+180~200)腹頂版模板組立。
4. RD10M-37-2 Ba402(0K+1.55~19、0K+19~38)腹頂版模板組立。
5. RD4-1-2 Ua8022(0K+40~65.77)、Ua8023(0K+0~69.14)U溝蓋版及路緣石模板組立。
6. RD7-3 Ub8158(0K+0~80)箱涵式側溝蓋版及路緣石鋼筋綁紮。
共同管道工程
1. 10米園道,T_65_60~E_-65_62 TYPE J、RD7-8,E_7-8_16 TYPE Q排管施作;RD7-8,T_7-8_18~10米園道,E_65_62 TYPE H轉彎段鋼筋綁紮;RD10M-36-3,E_10M-36-3_06~RD7-8 TYPE I',R側及L側開挖。
2. RD6-1,E_6-1_01~新北大道TYPE F過路段、RD6-1,T_6-1_01~新北大道TYPE H過路段、T_6-1_01~E_6-1_03 TYPE H排管、模板組立;RD6-1,E_6-1_02~新北大道 TYPE F過路段、RD6-1,T_6-1_02~新北大道 TYPE H過路段(第一次)、RD6-1,E_6-1_02~T_6-1_02、T_6-1_02~E_6-1_04 TYPE F開挖;RD10M-15-2,T_10M-15-2_10~RD6-1 TYPE K、RD10M-15-2,T_10M-15-2_09~RD6-1 TYPE K、RD10M-15-3,T_10M-15-3_02~RD6-1 TYPE K、RD10M-15-3,T_10M-15-3_01~RD6-1 TYPE K、RD6-1,T_6-1_03~E_6-1_05、E_6-1_05~T_6-1_05、T_6-1_04~E_6-1_06、E_6-1_06~T_6-1_06 TYPE I及TYPE J、E_6-1_05 TYPE Q通管作業。
3. RD10M-24-3,E_10M-24_13~E_10M-24_14、E_10M-24_14~E_10M-24_13 TYPE I',R側及L側開挖、PC澆置。
4. RD4-2-2,E_42_01~RD5-2,E_5_14 TYPE F轉彎段開挖。
污水工程
1. WD06301~03明挖施工。
交通維持工程

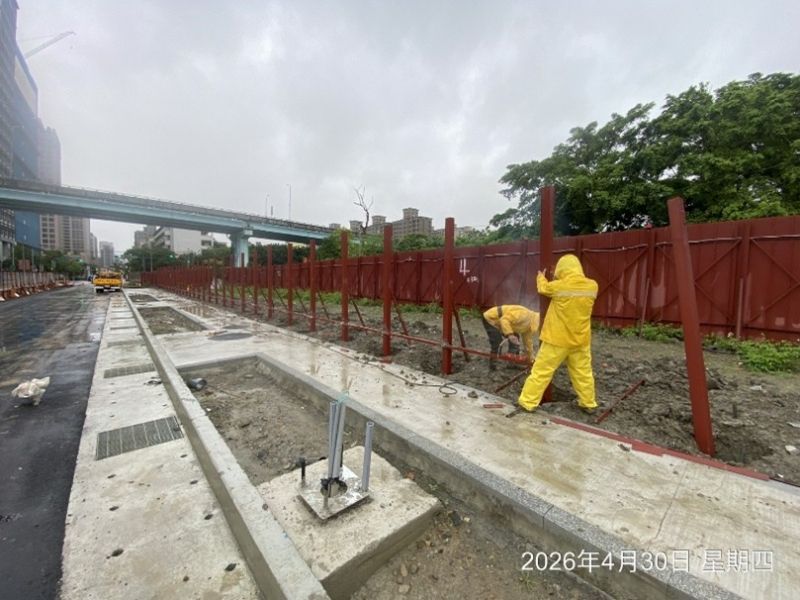

1. RD7-1全阻隔式圍籬立柱及引孔澆置。
10M-37-2 Ba405(0K+180~200)腹頂版模板組立
7-1全阻隔式圍籬立柱
7-3路基整理及夯實

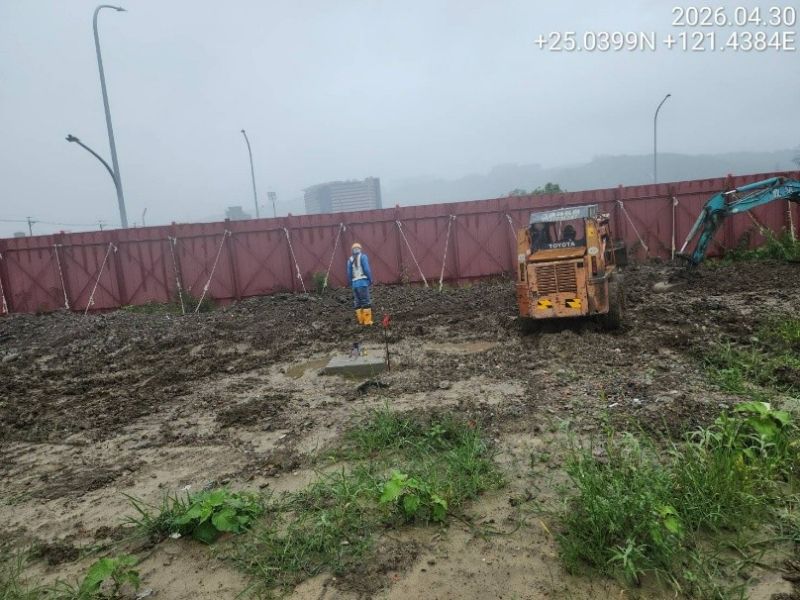

公六景觀燈基礎管道開挖
7-8,T_7-8_18~10米園道,E_65_62 TYPE H轉彎段鋼筋綁紮

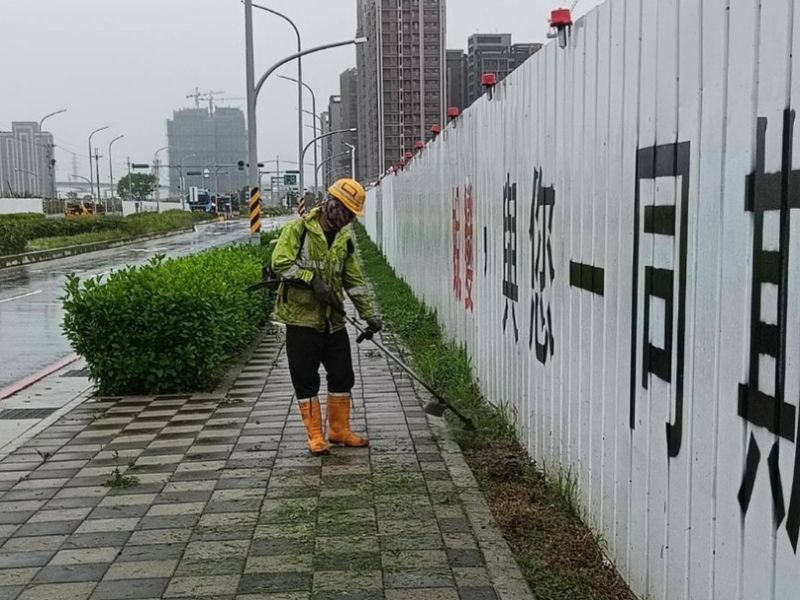

莊泰路人行道雜草清除
