本日天氣:上午陰、下午陰
本日施作項目
1. RD7-3手孔位置管道開挖及埋設。
2. RD7-1接新北大道號手孔安裝及配管。
3. RD10M-15-1與RD7-3路口共同管道修繕。
4. 新北大道人行道雜草清除。
5. 10米園道人行道雜草清除。
6. 工務所倉庫擴建作業。
7. RD10M-15-2箱涵抽水。
8. RD4-2-2~RD5-1箱涵抽水。
9. 工區出入口大門出入車輛輪胎清洗。
10.28號出入口大門出入車輛輪胎清洗。
11.工區防塵網及安全欄杆施作。
12.工區灑水。

整地土方工程
1. 住三R3-45坵塊地坪鋼筋混凝土塊破除、分類堆置。
2. 住三R3-54坵塊鋼筋混凝土塊破除、分類堆置。
3. 住三R3-71坵塊清除掘除。
4. RD10M-36-2(0K+40~110)箱涵開挖。
5. RD5-1鋼板樁打設。
6. RD7-3人行道回填。

公六
1. 公六景觀燈基礎管道開挖、抽水及管道埋設。
2. 公六公園施工便道整理。

公七
1. 公七公園基礎開挖、土方搬運至住三R3-86、R3-89坵塊回填。

排水工程
1. RD10M-15-2 Ub8159(0K+0~10)U溝底版及牆身鋼筋綁紮。
2. RD10M-36-2 Ba404~Ba405(0K+140~160)底版、Ba405(0K+180~200)腹頂版模板組立。
3. RD4-1-2 Ua8022(0K+40~65.77)、Ua8023(0K+0~69.14)U溝蓋版及路緣石鋼筋綁紮。
4. RD7-3 Ub8158(0K+0~80)箱涵式側溝蓋版及路緣石鋼筋綁紮。

共同管道工程
1. RD7-8,E_7-8_16 TYPE Q、10米園道,T_65_60~E_-65_62 TYPE J、RD7-8,T_7-8_18~10米園道,E_65_62 TYPE H轉彎段排管、模板組立及澆置;RD7-8,T_7-8_18~中環路 TYPE J開挖;RD10M-36-3,E_10M-36-3_06~RD7-8 TYPE I',R側及L側開挖、PC澆置;RD7-8,STA.0K+350~430共同管道CLSM澆置回填。
2. RD6-1,E_6-1_01~新北大道TYPE F過路段、RD6-1,T_6-1_01~新北大道TYPE H過路段排管、模板組立及澆置;RD6-1,E_6-1_02~新北大道 TYPE F過路段、RD6-1,E_6-1_02~T_6-1_02、T_6-1_02~E_6-1_04 TYPE F開挖及PC澆置;RD6-1,T_6-1_02~新北大道 TYPE H過路段(第一次)開挖。
3. RD10M-24-3,E_10M-24_13~E_10M-24_14、E_10M-24_14~E_10M-24_13 TYPE I',R側及L側鋼筋綁紮、排管、模板組立及澆置;E_10M-24_13~E_10M-24_14、E_10M-24_14~E_10M-24_13 TYPE Q'排管、模板組立及澆置。

污水工程
1. WD06301~03明挖施工。

交通維持工程
1. RD7-1全阻隔式圍籬封板。

外部廠商進場
1. 文小二秀峰高中假植樹木移植。

1150501工程現況10M-15-2 Ub8159(0K+0~10)U溝底版及牆身鋼筋綁紮

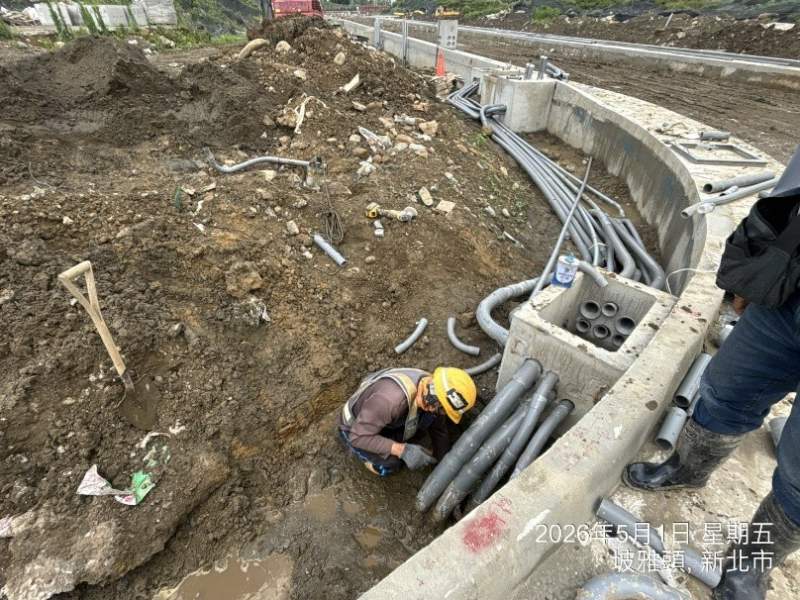

1150501工程現況7-3手孔管道埋設

1150501工程現況7-3人行道回填

1150501工程現況公六公園施工便道整理
1150501工程現況7-8,STA.0K+350~430,R側共同管道CLSM澆置回填

1150501工程現況

WD06301~03明挖施工
