本日天氣:上午陰、下午晴
本日施作項目
1. 莊泰路中央分隔島雜草清除。2. RD7-3(0K+200~260)R側及L側路燈、號誌控制箱基礎座(場鑄)施作。
3. 料場鋼筋加工作業。
4. 中正路508巷便道雙黃線塗銷作業;莊田路與中環路口(台65橋下)禁止行人通行牌面安裝。
5. 莊田路與中環路口(台65橋下)型鋼式護欄吊放。
6. RD10M-15-1~RD10M-15-2箱涵及共同管道抽水。
7. RD4-2-2~RD5-1箱涵抽水。
8. RD10M-36-2箱涵抽水。
9. 工區出入口大門出入車輛輪胎清洗。
10.工區防塵網及安全欄杆施作。
11.工區灑水。
12.RD10M-36-1、RD10M-37-1側溝鋼線網物料進場。
整地土方工程
1. 住三R3-46坵塊地坪鋼筋混凝土塊破除、分類堆置。
2. 住三R3-47坵塊地坪鋼筋混凝土塊破除、分類堆置。
3. 住三R3-81坵塊混凝土塊軋碎、集中堆置。

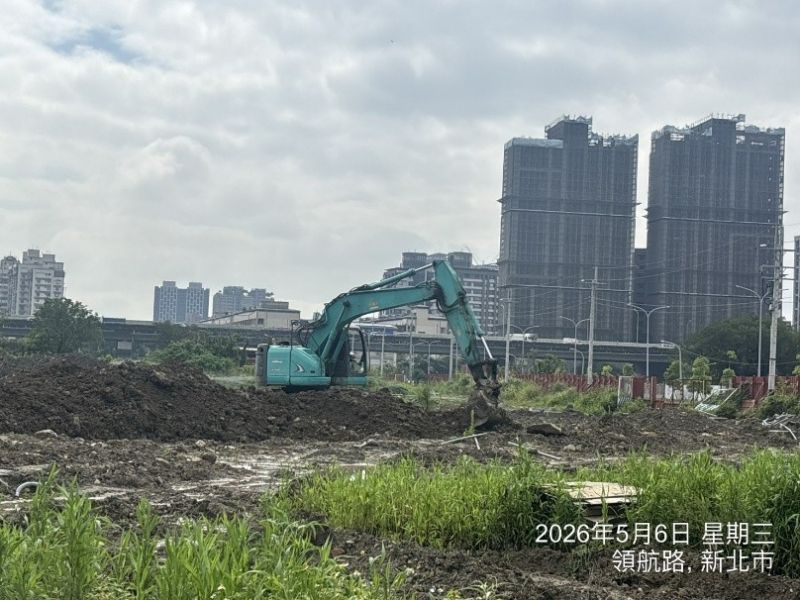

4. RD4-2-2 RCP管位置開挖。
公六
1. 公六公園景觀燈基礎座(預鑄)施作及澆置。

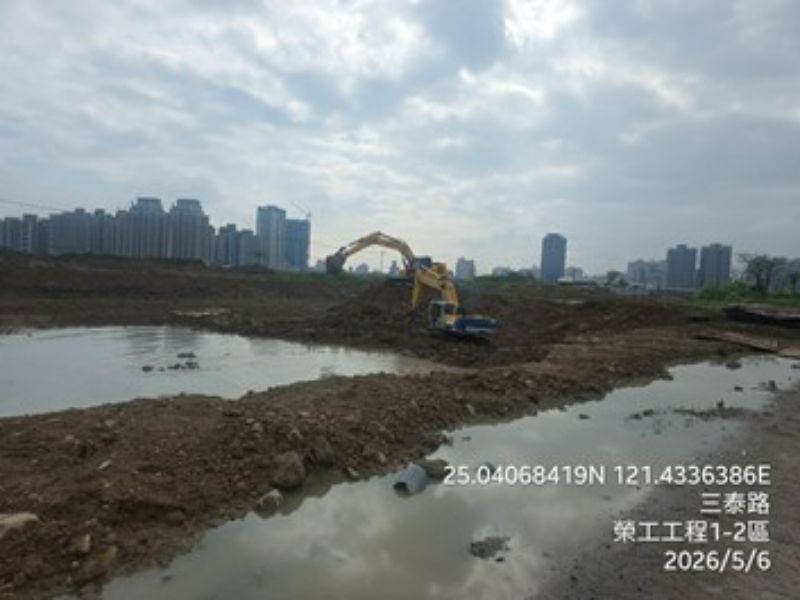

2. 公六公園餘方土搬運。
公七
1. 公七公園基礎開挖面抽水、出土動線整理;住三R3-89坵塊土方整理。
排水工程
1. RD7-3 Ga7007集水井牆身模板組立及澆置;Pa7003 RCP連接管澆置;Pa7007 RCP連接管PC澆置;Ua7006(0K+40~60.45)、Ub8064(0K+100~126.82)U溝蓋版及路緣石鋼筋綁紮;Ua7001(0K+0~20)U溝底版及牆身模板整理。
2. RD10M-37-2 Ba402(0K+19~38)腹頂版、(0K+57~76)底版鋼線網綁紮、模板組立;(0K+1.55~19)腹頂版模板整理。
3. RD7-3 Ub8158(0K+0~80)箱涵式側溝蓋版及路緣石鋼筋綁紮、模板組立;(0K+80~100)箱涵式側溝蓋版及路緣石澆置。
共同管道工程
1. RD7-8,E_7-8_11~RD10M-36-3,E_10M-36-3_06 TYPE E'轉彎段排管及澆置;RD7-8,STA.0K+420~469,R側轉彎段、RD7-8轉RD15M-11轉彎段共同管道CLSM回填前整地;RD7-8,T_7-8_17~中環路TYPE J、RD7-8,T_7-8_18~中環路TYPE J、10米園道,T_65_60~E_65_62 TYPE J、RD7-8,E_7-8_16 TYPE Q、T_7-8_10~E_7-8_12 TYPE I、RD15M-11,E_15M-11_01~RD7-8 TYPE I通管作業。
2. RD10M-15-2,E_10M-15-2_02~E_10M-15-2_03、E_10M-15-2_03~E_10M-15-2_02 TYPE I',R側及L側、E_10M-15-2_02~E_10M-15-2_03、E_10M-15-2_03~E_10M-15-2_02 TYPE Q'排管、模板組立及澆置;RD6-1,E_6-1_01 TYPE Q、E_6-1_01~T_6-1_01 TYPE I鋼筋綁紮、排管、模板組立;新北大道~RD6-1,E_6-1_02 TYPE H過路段、新北大道~RD6-1,E_6-1_01 TYPE I開挖及PC澆置。
3. RD5-2~RD4-2-2,E_42_01 TYPE E過路段(第二次)開挖。
4. RD7-8共同管道修繕;幸福路1228號前圍籬拆除(配合台電施工)。
污水工程
1. WD06301~03、WD06201~03明挖施工。
外部廠商進場
1. RD4-1-2自來水進場施作,影響側溝及路工施工。
2. RD7-1自來水人孔提升作業。
7-3 Ub8158(0K+80~100)箱涵式側溝蓋版及路緣石澆置

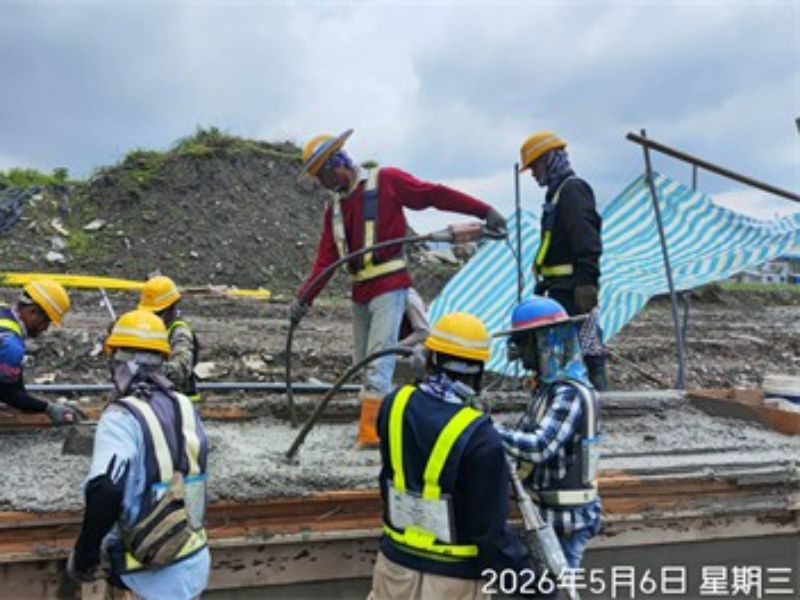

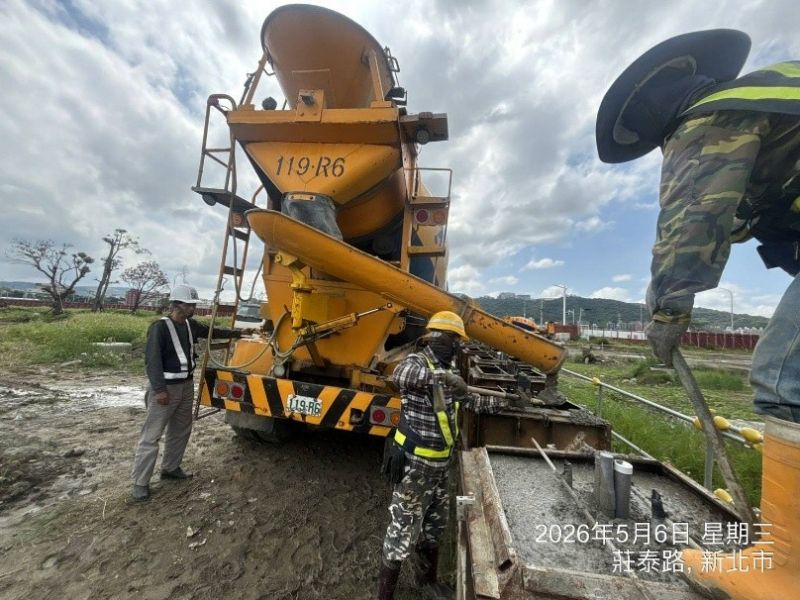

7-3 Pa7003 RCP連接管澆置
公六公園餘方土搬運
公六公園景觀燈基礎座(預鑄)澆置
公七公園出土動線整理

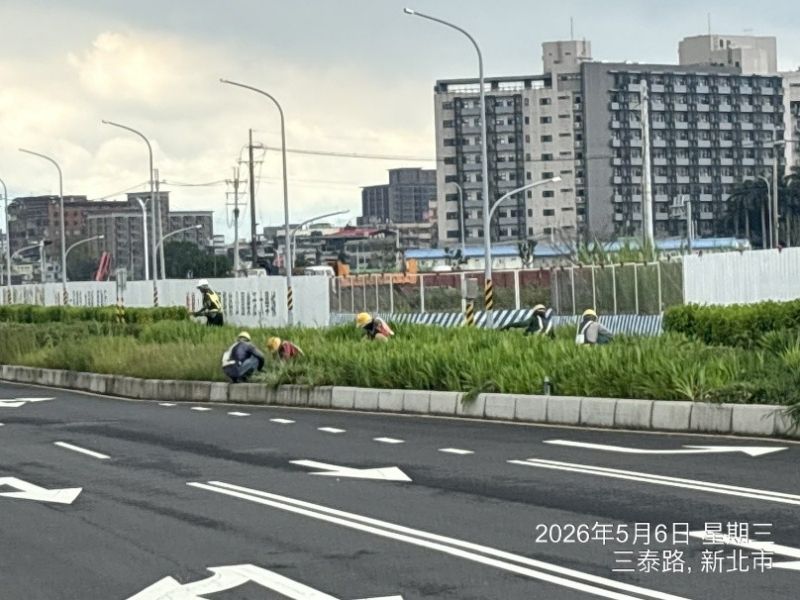

莊泰路中央分隔島雜草清除
