本日天氣:上午陰、下午陰
本日施作項目

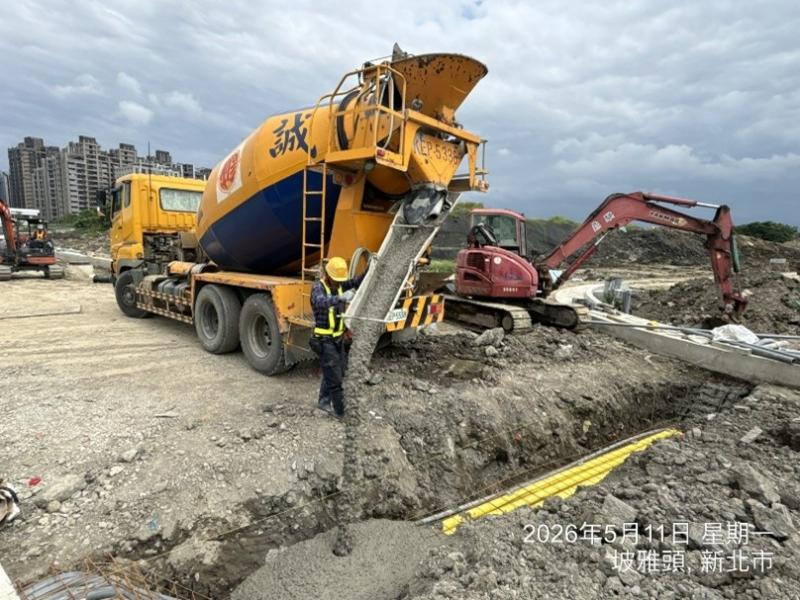

1. RD7-1人行道樹穴開挖、通氣管埋設及客土回填。2. RD7-3(0K+130~150)號誌手孔管道開挖及埋設;RD7-3(0K+120)號誌過路管道、智慧共桿路燈(R5)基礎座(場鑄)、號誌開關箱(CPTS-508)基礎座(場鑄)澆置。

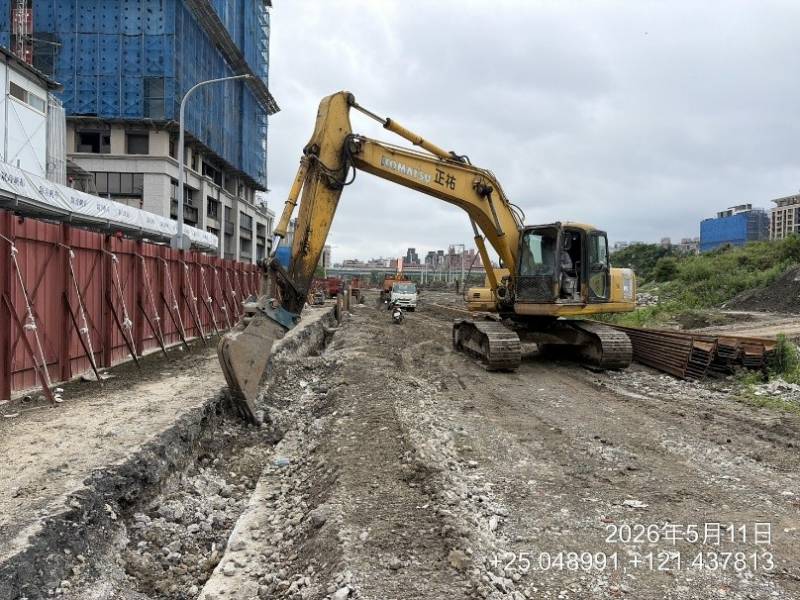

3. 坡雅路(莊泰路側)圍籬拆除。
4. 坡雅路圍籬拆除位置型鋼式護欄吊放。
5. RD10M-15-2共同管道抽水。
6. RD10M-36-2箱涵抽水。
7. 公六公園匯流井PC面抽水。
8. 工區出入口大門出入車輛輪胎清洗。
9. 工區防塵網及安全欄杆施作。
10.工區灑水。
整地土方工程
1. 住三R3-46坵塊地坪鋼筋混凝土塊破除、分類堆置。
2. 住三R3-47坵塊地坪鋼筋混凝土塊破除、分類堆置。
3. 住三R3-53坵塊鋼筋混凝土塊破除、分類堆置。
4. 住三R3-75坵塊地坪整理。
5. 住三R3-81坵塊混凝土塊軋碎、集中堆置。
6. RD5-1鋼板樁位置開挖(配合台電施作)。
公六

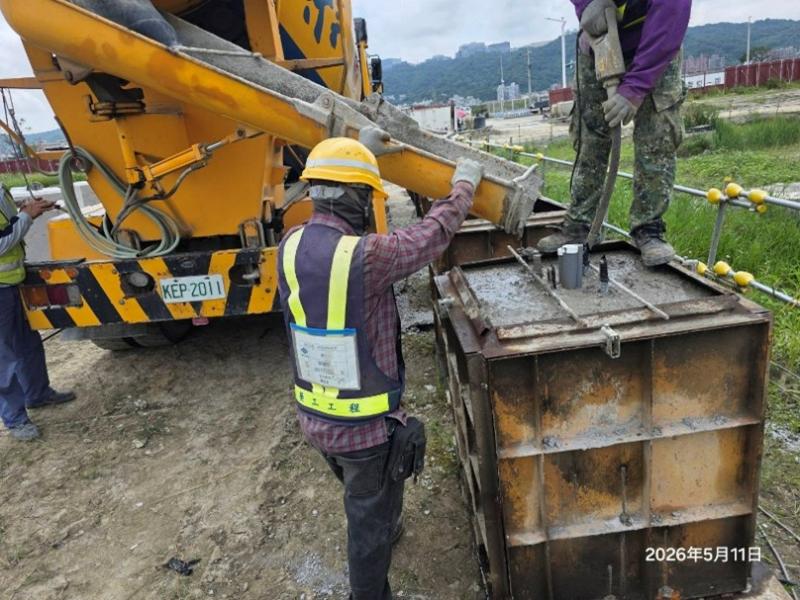

1. 公六公園景觀燈基礎座(預鑄)澆置。
公七
1. 公七公園基礎開挖、抽水、土方搬運至住三R3-89坵塊整理。
排水工程
1. RD7-3 Ua7006(0K+40~60.45)U溝蓋版及路緣石模板整理;RD7-3 Ub8066(0K+100~126.82)U溝蓋版及路緣石鋼筋綁紮。
2. RD10M-36-2 Ba405(0K+160~180)腹頂版模板組立;(0K+120~140)底版鋼線網綁紮。

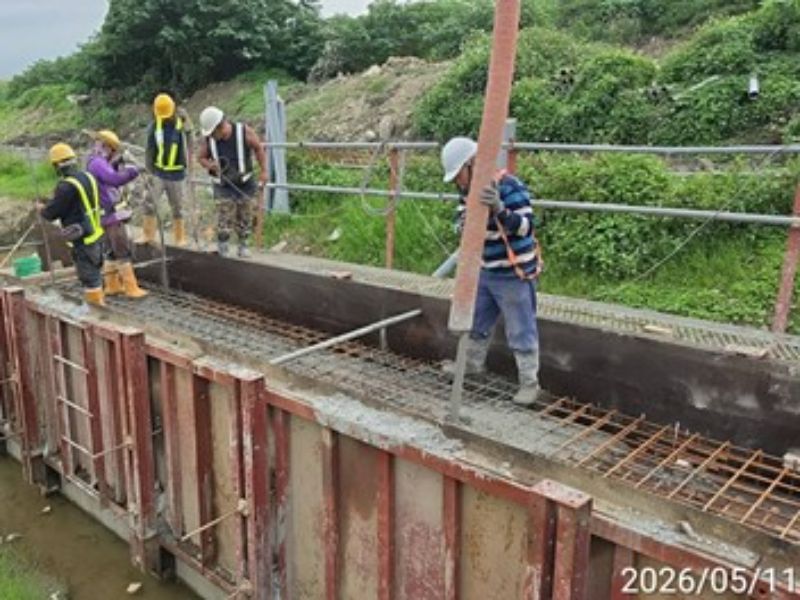

3. RD10M-37-2 Ba402(0K+19~38)腹頂版、(0K+57~76)底版模板組立及澆置。
4. RD7-3 Ub8158(0K+40~80)箱涵式側溝蓋版及路緣石模板整理;(0K+0~40)箱涵式側溝蓋版及路緣石鋼筋綁紮。
共同管道工程
1. RD7-8,STA.0K+420~469,R側轉彎段、RD7-8轉RD15M-11轉彎段共同管道CLSM澆置回填;RD7-8,T_7-8_09~E_7-8_11 TYPE I、E_7-8_11 TYPE Q、RD10M-36-3,T_10M-36-3_11~RD7-8 TYPE K通管作業。

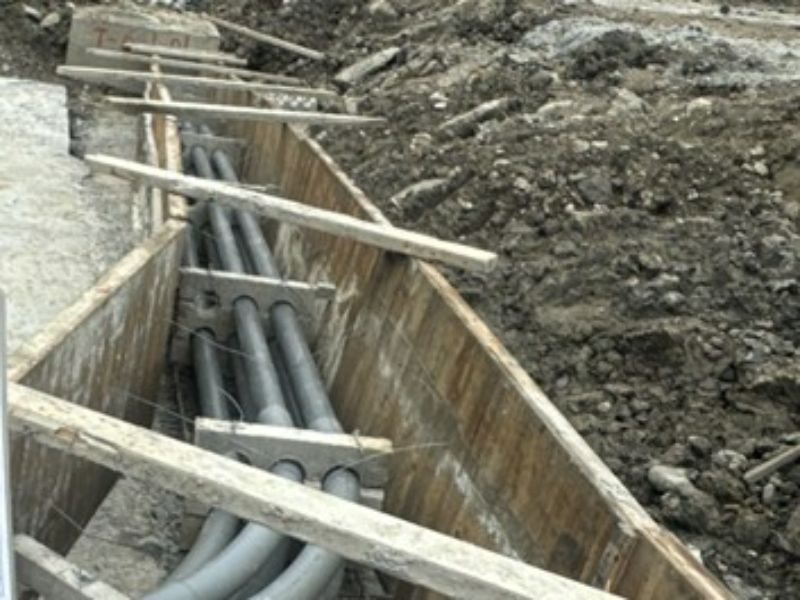

2. RD10M-15-2,E_10M-15-2_02~E_10M-15-2_03 TYPE E'、RD6-1,E_6-1_01~T_6-1_01 TYPE J、E_6-1_04~T_6-1_04 TYPE F排管、模板組立及澆置;RD6-1,E_6-1_02~T_6-1_02 TYPE I鋼筋綁紮、排管、模板組立及澆置;RD6-1,E_6-1_02 TYPE Q開挖及PC澆置;RD10M-15-1,E_10M-15-1_02、E_10M-15-1_03分歧部開挖。
3. RD7-6-1,E_7-6_02~E_7-6_04 TYPE G 、T_7-6_02~T_7-6_04 TYPE H、E_7-6_01 、E_7-6_03 TYPE Q、T_7-6_07~E_7-6_09 TYPE I抽水及通管作業。
4. RD4-2-2,T_42_01~RD5-2 TYPE H(第二次)開挖及PC澆置;RD4-2-2餘方土搬運。
5. RD7-8共同管道修繕;三泰路與莊泰路口人行道缺失改善。
污水工程
1. WB05201、WB05202、WB05203、WB05204、WB05206陰井PC底澆置。
交通維持工程
1. RD7-1圍籬防溢座模板組立。
外部廠商進場
1. RD5-1台電(富田)管線修繕,影響鋼板樁打設。
2. RD7-3~RD10M-15-1自來水(順盛)管線開挖、埋設,影響路基施工。
10M-37-2 Ba402(0K+19~38)腹頂版澆置
7-3(0K+120)號誌過路管道澆置
5-1鋼板樁位置開挖
公六公園景觀燈基礎座澆置
6-1,E_6-1_01~T_6-1_01 TYPE J排管、模板組立
三泰路與莊泰路口人行道缺失改善
