本日天氣:上午晴、下午晴
本日施作項目
1. 社福用地樹木移植。
2. RD7-3(0K+0~130)R側及L側人行道路緣石及樹圍石PC模板組立、澆置。
3. RD4-2-2與RD7-3路口行人號誌控制箱基礎座安裝。
4. RD4-2-2箱涵內擋水牆施作。
5. 泰林路一段型鋼式護欄警示燈安裝。
6. 莊泰路、領航路、莊田路兩側碎石清掃。
7. 新北大道與RD7-6-1路口活動式半阻隔式圍籬復舊。
8. RD4-2-2箱涵抽水。
9. RD10M-15-1共同管道抽水。
10.工區出入車輛輪胎清洗。
11.工區防塵網及安全欄杆施作。
12.工區灑水。

整地土方工程
1. 住三R3-45坵塊餘方土搬運至住三R3-51坵塊回填。
2. 住三R3-54坵塊營建混合物集中、分類。
3. 住三R3-71坵塊清除掘除。
4. RD4-2-2 UN422(0K+0~93.85)U溝開挖。
5. 廣(停)一餘方土搬運。
6. 幸福路施工便道地坪整理。
7. RD7-3人行道回填。
8. RD7-3(0K+340~540)L側人行道第一層基地及路堤填築、夯實。

公四
1. 公四公園遮陽設施基礎點位開挖及細部修整、鋼筋綁紮、模板組立及(第一次)澆置。

公七
1. 公七公園地下滯洪池鋼板樁側壓實、基地抽水、餘方土調運。
2. 公七公園地下滯洪池邊坡第一階段鋼線網鋪設及噴凝土施作。

排水工程
1. RD7-3 Ub8065(0K+0~12.77)暗溝蓋版、Ub8064(0K+100~112.38)U溝蓋版及路緣石澆置。
2. 10米園道Ua1108-3(0K+10~30)U溝蓋版及路緣石模板組立。
3. RD4-1-2 Ua9010(0K+0~40)U溝底版及牆身鋼線網綁紮。
4. RD7-8 Ua4021(0K+0~60)U溝蓋版及路緣石鋼筋綁紮。
5. RD10M-36-1 Ua5001(0K+0~160.15)U溝PC模板組立;Ub8055(0K+12.64~50)U溝PC模板組立及澆置。

共同管道工程
1. RD15M-10,E_15M-10_01~E_15M-10_03 TYPE G鋼筋綁紮、排管及澆置;RD15M-9,E_15M-9_01~T_15M-9_02橫交管TYPE G(第二次)、T_15M-9_01~T_15M-9_02橫交管TYPE H(第二次)開挖及PC澆置。
2. RD10M-15-1,E_10M-15-1_02~E_10M-15-1_03、E_10M-15-1_03~E_10M-15-1_02 TYPE I',R側及L側排管施作;E_10M-15-1_03~E_10M-15-1_04、E_10M-15-1_04~E_10M-15-1_03 TYPE I',R側及L側鋼筋綁紮;E_10M-15-1_01~E_10M-15-1_02、E_10M-15-1_02~E_10M-15-1_01 TYPE I',R側及L側開挖。
3. 10米園道,T_65_48~T_65_50 TYPE H排管、模板組立及澆置;T_65_50~E_65_52 TYPE H排管、模板組立;T_65_46~T_65_48 TYPE H開挖及PC澆置;RD7-6-1共同管道回填前整地。
4. RD4-2-2,E_42_03~T_42_03 TYPE H、E_42_05~E_42_06橫交管TYPE G(第二次)、T_42_05~T_42_06橫交管TYPE H(第二次)鋼筋綁紮;RD4-2-2,E_42_01~T_42_01 TYPE H過路段、RD4-2-2,E_42_03~RD10M-17-1,E_10M-17-1_01 TYPE E'轉彎段開挖及PC澆置;RD4-2-2,STA.0K+140~200,L側共同管道CLSM回填前整地。

污水工程
1. WD06001~03明挖施工。

外部廠商進場
1. RD4-2-2 UN422位置自來水(靖原)管線修復。
2. RD7-3瓦斯(東松)管線試壓及孔蓋提升作業,影響側溝溝蓋及路基施工。

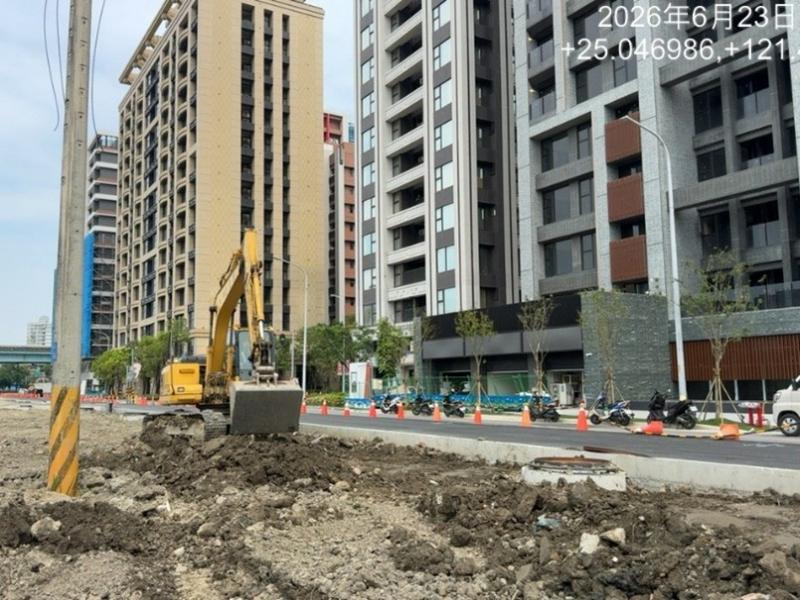

1150623工程現況7-3 Ub8065(0K+0~12.77)暗溝蓋版澆置

1150623工程現況公四公園遮陽設施基礎澆置
1150623工程現況7-3(0K+340~540)L側人行道第一層基地及路堤填築

1150623工程現況4-2-2 UN422(0K+0~93.85)U溝開挖

1150623工程現況7-6-1共同管道回填前整地
1150623工程現況

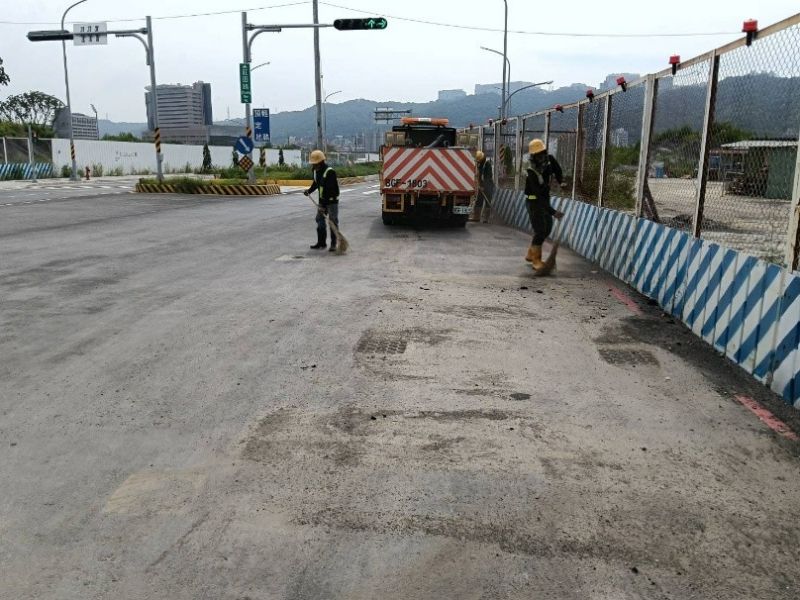

莊泰路、領航路、莊田路兩側碎石清掃
