本日天氣:上午晴、下午晴
本日施作項目
1. 社福用地樹木移植至公七旁假植。2. RD7-3(0K+0~130)R側及L側人行道PC刷毛鋪面底層澆置、PC面刷毛作業。
3. RD7-3(0K+540~640)L側人行道路緣石及樹圍石位置放樣、PC模板組立及澆置。
4. RD7-3與泰林路口號誌施作;RD7-3(0K+200)L側號誌過路管道(第二次)埋設及澆置。
5. 三泰路既有箱涵防汛期抽水及清淤。
6. RD5-2既有箱涵端牆排水孔施作;公六U溝鋼模修改。
7. RD7-3與泰林路口圍籬拆除;坡雅路與泰林路一段路口外單位(自來水)管線保護(第二次)模板組立及澆置。
8. 10米園道(百客達停車場)周邊雜草清除。
9. 廣二停車場型鋼式護欄吊放封閉。
10.RD4-2-2箱涵抽水。
11.工區防塵網及安全欄杆施作。
12.工區灑水;RD4-2-2~RD5-1 Bb829~Bb830箱涵灑水養護。
整地土方工程
1. 住三R3-45坵塊清除掘除。
2. RD4-1-2鋼板樁打設。
3. RD7-8施工便道施作。
4. 社福用地地坪整理、餘方土搬運至住三R3-93坵塊堆置。
5. 廣(停)一餘方土搬運。
6. RD10M-36-2 Ba405箱涵回填。
7. RD7-3(0K+20~146,含路口21、23、24)級配夯實及雜物清除;RD7-3人行道回填;RD7-3與泰林路口既有人行道敲除。
8. RD7-3(0K+20~146,含路口21、23、24)透層灑佈。
9. RD7-3(0K+340~540)L側人行道級配鋪設及夯實。
公六
1. 公六公園地坪整理。
2. 公六公園明渠第二昇牆施作。
公七
1. 公七公園地下滯洪池降挖及土方調運。
排水工程
1. RD4-2-2~RD7-3 UN422~Ub8064假溝蓋、RD4-2-2 UN422(0K+0~8)U溝蓋版及路緣石、RD7-3 Gb8064集水井蓋版鋼筋綁紮、模板組立及澆置。
2. RD4-1-2 Ua9011(0K+40~60)U溝底版及牆身(第二次)模板組立。
3. RD4-2-2 Ua8068(0K+40~60)U溝底版及牆身模板整理。
4. RD4-2-2~RD5-1 Bb829~Bb830(0K+260~280)腹頂版模板組立。
5. RD10M-36-1 Ua5001(0K+120~160)、Ub8055(0K+12.64~186.82)U溝底版及牆身鋼線網綁紮。
共同管道工程
1. RD15M-10,T_15M-10_01~E_15M-10_03 TYPE I排管、模板組立及澆置;E_15M-10_05~T_15M-10_05 TYPE H、E_15M-10_01~T_15M-10_01 TYPE J、RD15M-9,E_15M-9_02~T_15M-9_02 TYPE H鋼筋綁紮、排管、模板組立及澆置;RD15M-10,E_15M-10_07、T_15M-10_07、E_15M-10_08、T_15M-10_08分歧部、E_15M-10_03~T_15M-10_03、T_15M-10_03~E_15M-10_05 TYPE J開挖及PC澆置。
2. RD10M-15-1,E_10M-15-1_03~E_10M-15-1_04 TYPE E'排管、模板組立及澆置;E_10M-15-1_01~E_10M-15-1_02、E_10M-15-1_02~E_10M-15-1_03 TYPE E'鋼筋綁紮;E_10M-15-1_02、E_10M-15-1_03 TYPE Q',R側及L側開挖及PC澆置。
3. RD4-2-2~RD5-2,E_5_01 TYPE F過路段開挖。
4. RD4-2-2,T_42_01~E_42_03 TYPE H開挖及PC澆置;E_42_01~T_42_01 TYPE I、RD10M-17-1,T_10M-17-1_01、T_10M-17-1_02分歧部開挖。
污水工程
1. WD06101~04、WD04103明挖施工、CLSM澆置回填。
外部廠商進場
1. 坡雅路號誌管測量(卉達)。
2. RD4-1-2自來水試壓作業,影響箱涵施工。

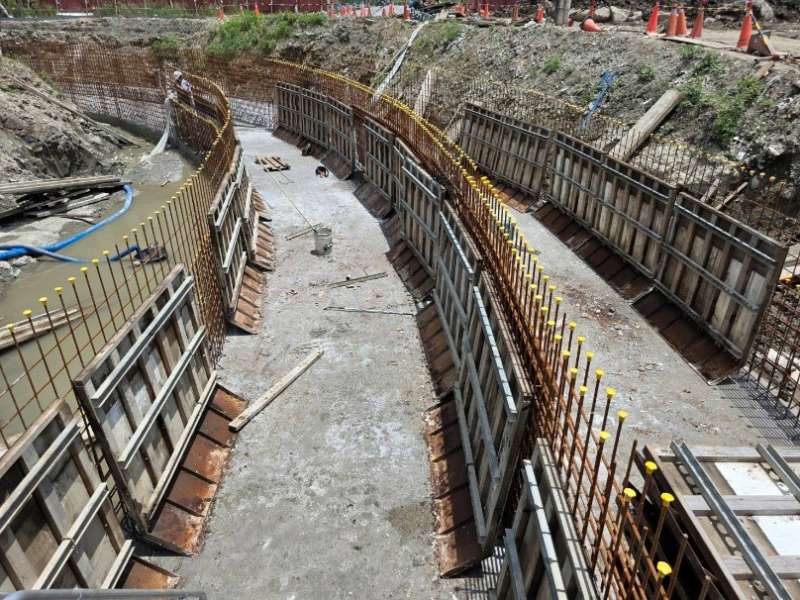

4-2-2~5-1 Bb829~Bb830(0K+260~280)腹頂版模板組立

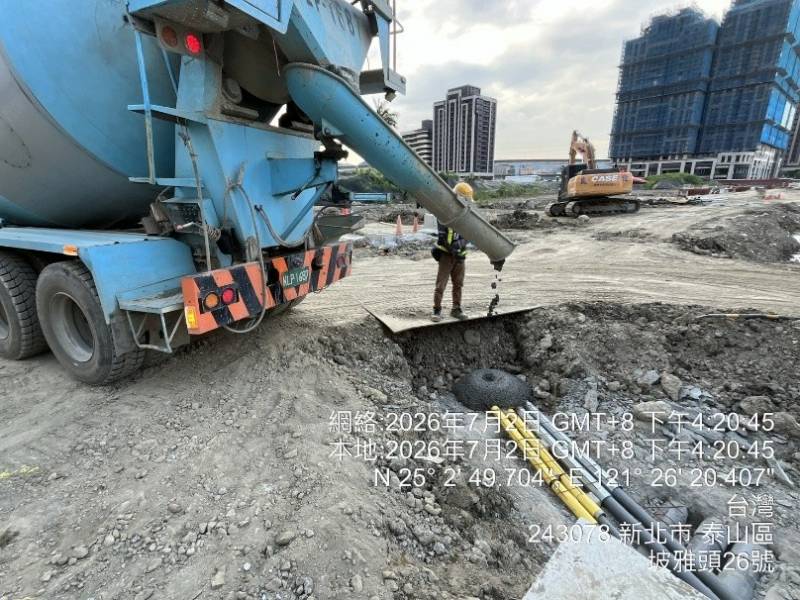

7-3(0K+200)L側號誌過路管道(第二次)澆置
7-3(0K+20~146)級配夯實及雜物清除

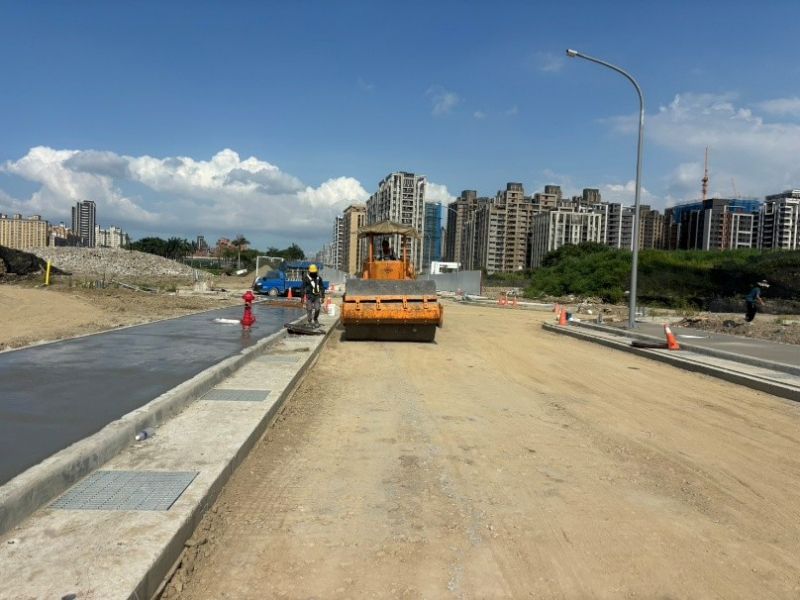

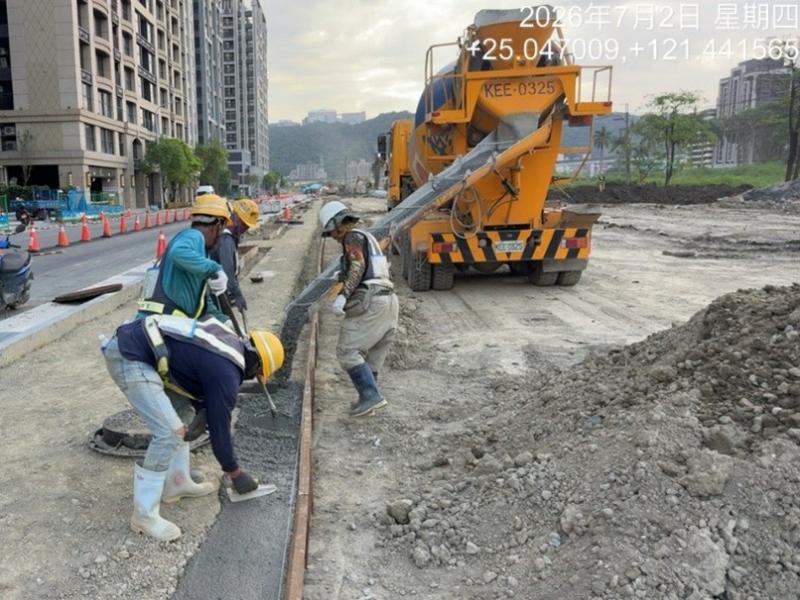

RD7-3(0K+540~640)L側人行道路緣石及樹圍石PC澆置
社福用地樹木移植至公七旁假植

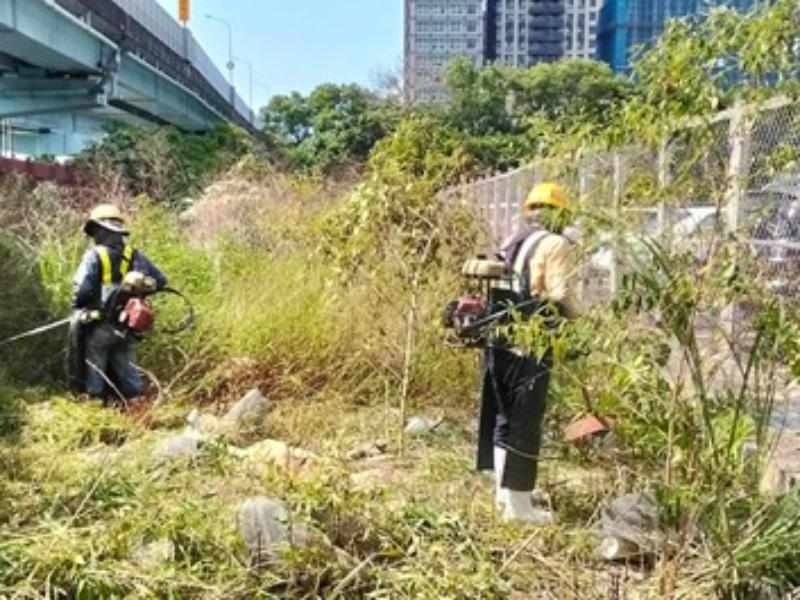

10米園道(百客達停車場)周邊雜草清除
