本日天氣:上午陰、下午陰
本日施作項目
1. 中正路至莊田路口人行道兩側圍籬旁雜草割除環境整理。2. 民生路大箱涵排管修復。
3. Rd10M15-3 抽水。
4. 工區出入車輛輪胎清洗及交通維持。
5. 工區防塵網及安全欄杆施作。
6. 工區灑水。
整地土方工程

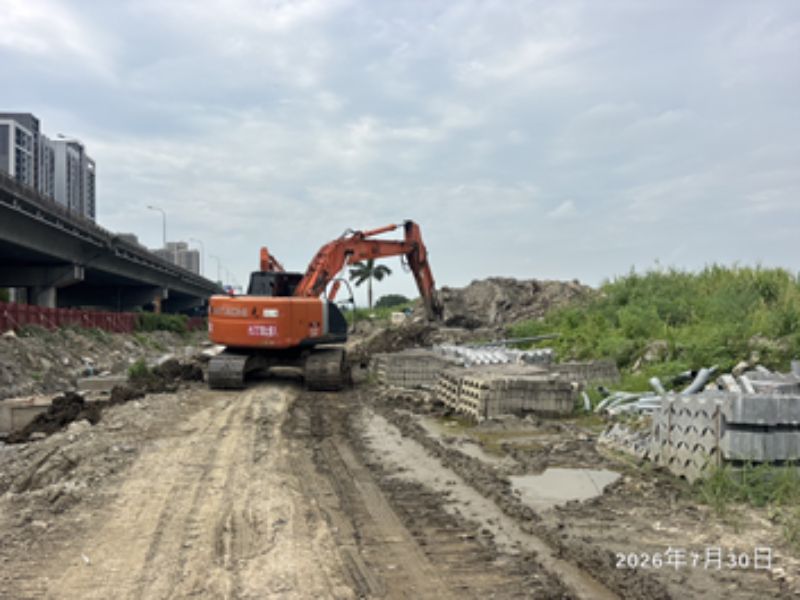

1. RD7-8南側人行道整地施作。

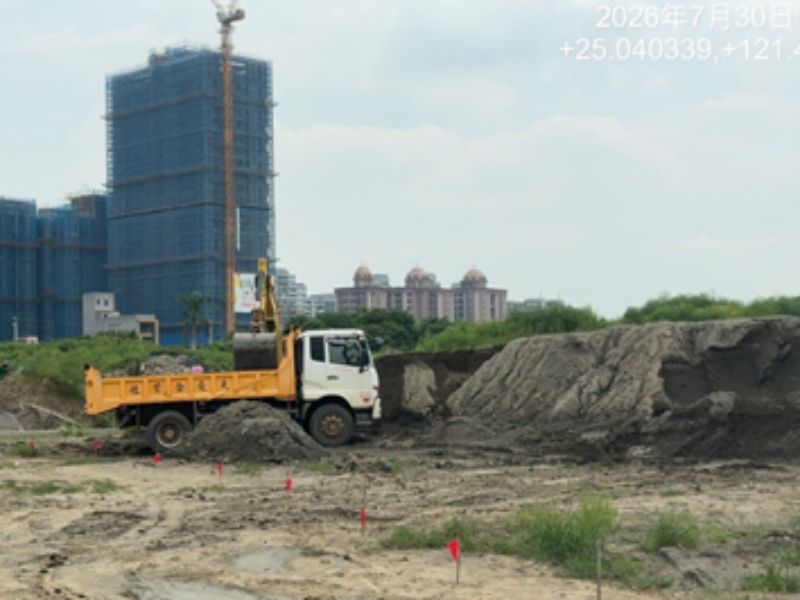

2. 社福用地地坪整理、土方搬運住住三R3-93坵塊回填。
3. 住三R3-76坵塊混凝土塊軋碎、集中堆置。
4. RD4-1-2鋼板樁打設前試挖。

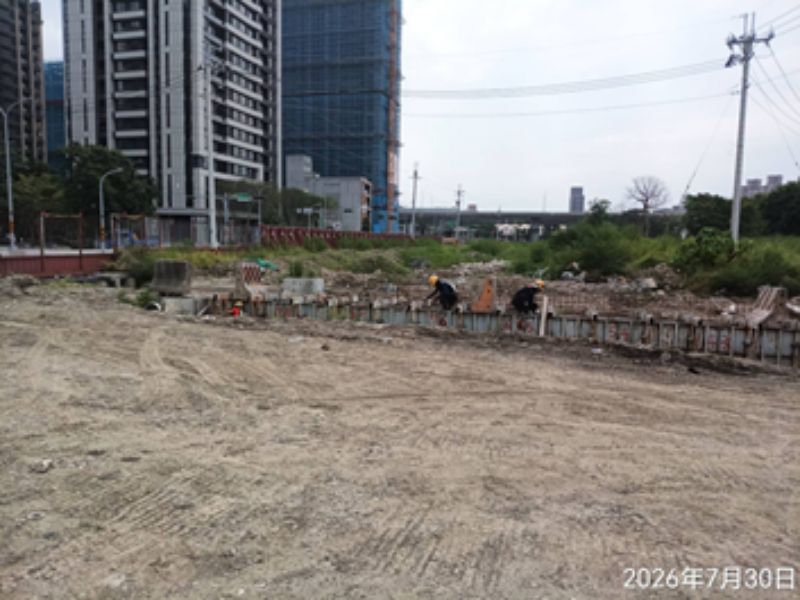

5. RD4-2-2莊泰路RT側溝溝蓋復舊開挖整地及植筋施作。
6. 廣(停)一地坪整理。
7. RD10M-15-3 Bb814 0k+500~0k+580箱涵細整地。
8. 商二C2-9 替代道路細整施作。

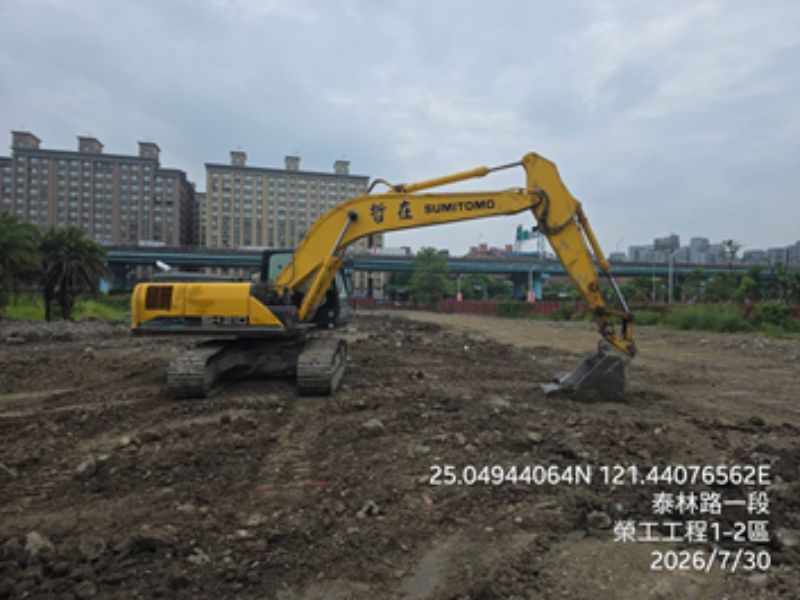

9. 幸福路便道整地。
公六

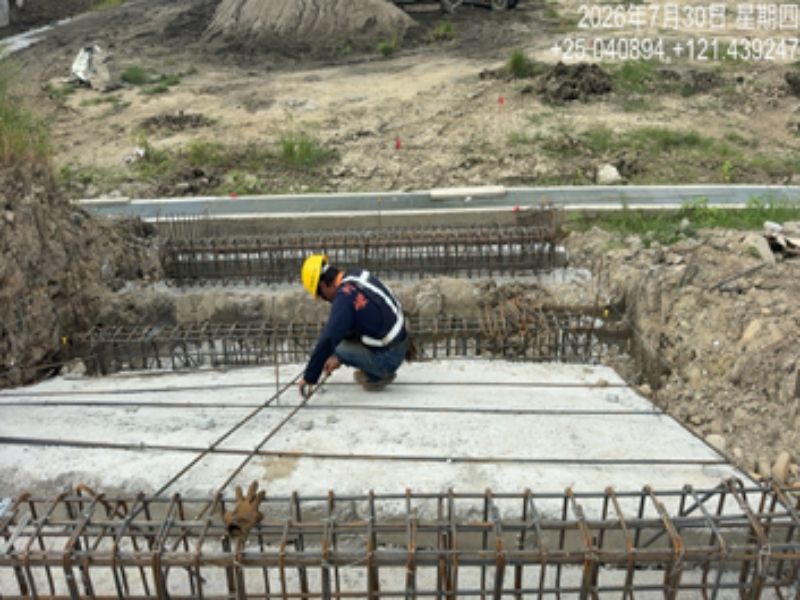

1. 公六公園(工區三)滯洪池池底客土回填及地坪整理、人行道收邊緣石放樣;(工區四)TYPE-A階梯鋼筋綁紮。
2. 公六公園石籠施作前整地。
3. 公六公園明渠排水器安裝。
4. 公六公園 環保磚材料進場。
公七

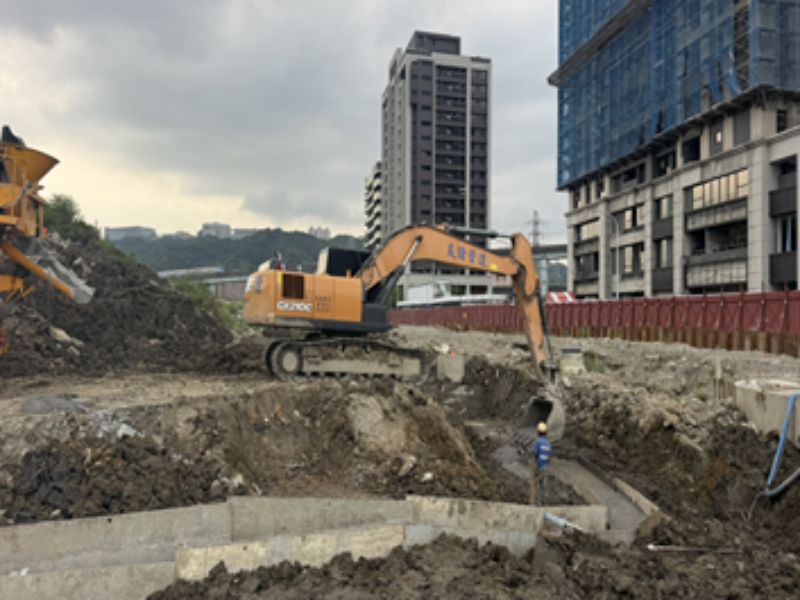

1. 公七公園-災損領航路側人行道~鋼板樁傾斜處土方降挖施作。
排水工程
1. RD7-8 Ua4018(0k+000~0k+020)U溝底版及牆身模板組立;RD7-8 Ua4019(0k+080~0k+100)U溝蓋版及路緣石鋼筋綁紮及模板組立;RD4-1-2 Ga9010集水井牆身模板組立;RD4-1-2 Ga8023集水井牆身模板組立及澆置。
2. RD4-2-2 Ua8001(0k+040~0k+049.76)U溝底版及牆身模板組立及澆置;RD4-2-2 Ua8006(0k+000~0k+020)U溝底版及牆身模板組立及澆置;RD4-2-2 Ub8068(0k+020~0k+093.11)U溝蓋版鋼筋綁紮及模板組立及澆置;RD4-2-2 Ua8006(0k+020~0k+046.39)U溝底版及牆身鋼筋綁紮。
3. RD4-2-2~RD10m-18 Ua8005(0k+000~0k+020)箱涵式側溝底版及牆身鋼筋綁紮;RD4-2-2~RD10m-17-1 Ua8011(0k+000~0k+020)箱涵式側溝PC模板組立及澆置;RD4-2-2~RD10m-18 Ua8002U溝模板拆除。
4. RD5-2 Ua8012(0k+020~0k+053.74)U溝底版及牆身鋼筋綁紮;RD5-2 Ua8013(0k+000~0k+020)U溝蓋版及路緣石鋼筋綁紮及模板組立及澆置;RD5-2 Pa8014 RCP連結管排管及澆置;RD5-2 Ga8013集水井牆身模板組立。
5. RD10m-37-1 Ub5004(0k+060~0k+080)U溝底版及牆身鋼線網組立;RD10m-37-1 Ub5004(0k+100~0k+170)U溝底版及牆身鋼線網組立;RD10m-37-1 Ub5004(0k+080~0k+100)U溝底版及牆身模板組立;RD10m-36-1 Ub8055(0k+020~0k+040)U溝底版及牆身模板組立及拆模。
共同管道工程
1. RD7-6-1(STA 0K+000~0K+368 RT)構造物回填工密;RD7-6-1(STA 0K+000~0K+368 LT)構造物回填工密;RD10米園道(E_65_44~T_65_44)轉彎段弱電纜管 TYPE H排管、模板組立及澆置;RD10米園道(T_65_44~T_65_46)弱電纜管 TYPE H 排管、模板組立及澆置;RD10米園道(T_65_46~E_65_48)用戶管 TYPE J排管、模板組立及澆置;RD10米園道(E_65_48~T_65_48)用戶管 TYPE J通管施作;RD10米園道(T_65_48~E_65_50)用戶管 TYPE J通管施作;RD10米園道(T_65_46~E_65_48)用戶管 TYPE I通管施作;RD10米園道(E_65_44~E_65_46)電力纜管 TYPE E通管施作。
2. RRD4-2-2(RD5-1~E_42_02)過路段弱電纜管 TYPE H 第二次鋼筋綁紮、排管、模板組立及澆置;RD4-2-2 E_42_02~RD5-1 T_5_12轉彎段弱電纜管 TYPE H 第二次排管、模板組立及澆置;RD4-2-2 RD5-1~E_42_02用戶管 TYPE I PC澆置;RD5-1(T_5_12~E_5_14)用戶管 TYPE I PC澆置。
3. RD7-6-2共管回填整地作業;RD10M-8(E_10M-8_08)分歧部高程澆置;RD15M-10(T_15M-10_05~E_15M-10_07)用戶管 TYPE J PC澆置;RD15M-10(E_15M-10_07~T_15M-10_07)弱電纜管 TYPE H鋼筋綁紮、排管、模板組立及澆置;10米園道T42~E44 TYPE l,J;RD7-6-2 T34~10M-37-2 T01 TYPE D2、T32~10M-37-2 T02 TYPE D2;10M-37-2 T02 TYPE K 10M-36-2 T01 TYPE K、T30~10M-36-2 T01 TYPE D2、T32~E34 TYPE J、E32~T32 TYPE I J、T30~E32 TYPE I J、E30~T30 TYPE I J、T28~E30 TYPE J通管施作。
污水工程
1. 明挖施工-WD03906.WD010501.02.03.04.WD010601.02.03.04明挖施工。
交通維持工程
1. RD7-3(0K+380~660)L側圍籬防溢座澆置。
外部廠商進場
1. 10米園道外管線單位自來水土方暫置整地作業,影響側溝及路基施工。
2. RD4-1-1 外管線自來水開挖敲除共管的作業,影響側溝及路基施工。
3. RD4-2-2LT自來水管線配置,影響側溝及路基施工。
10M-37-1 Ub5004(0k+060~0k+080)U溝底版及牆身鋼線網組立
7-6-1,STA.0K+0~0K+368 LT構造物回填
公六公園TYPE-A階梯鋼筋綁紮
公六公園-滯洪池池底客土回填整地
4-2-2及5-1轉彎段共管管道及PC夜間澆置
商二C2-9坵塊替代道路細整施作
