本日天氣:上午晴、下午晴
本日施作項目
1. 莊田路中央分隔島雜草清除。
2. 莊泰路及公四公園倒塌路樹復原。
3. RD5-2懸臂式標誌架(E-12、E-13)柱體模板拆除、完成面修飾。
4. RD4-2-2、RD5-2路燈及號誌過路管道開挖、抽水及埋設。
5. 三和路圍籬修復。
6. 廣(停)一(中環路側)圍籬倒塌修復;中環路沿線圍籬加固。
7. RD6-2箱涵抽水。
8. RD4-2-2(E-11)懸臂式標誌架基礎及共同管道抽水。
9. RD10M-15-3箱涵抽水。
10.公六公園工區。
11.三泰路便道圍籬照明線路檢修、故障燈管更換。
12.工區出入車輛交通維持。
13.領航路雜草清除;RD7-6-2 GIP管拆除回收。
14.工區灑水。

整地土方工程
1. 商二C2-9坵塊地坪整理。
2. 商二C2-11~C2-14坵塊三泰路導水溝開挖。
3. 住三R3-52坵塊滯洪池開挖。
4. RD4-1-2鋼板樁打設。
5. RD4-1-2地坪整理。
6. RD7-8與中環路口既有側溝敲除。
7. RD4-2-2轉RD5-2 U溝開挖。

公六
1. 公六公園TYPE-A階梯模板拆除、滯洪池池底排水路開挖。

排水工程
1. RD7-8 Ua4018(0K+0~20)U溝底版及牆身模板整理、完成面修飾;Ua4019(0K+100~120)U溝蓋版及路緣石鋼筋綁紮;RD7-8與中環路口型鋼式護欄防塵網施作、既有側溝沙包堆置。
2. RD5-2 Ua8012(0K+0~20)U溝蓋版及路緣石鋼筋綁紮;RD4-2-2 Ua8012(0K+40~53.47)U溝底版及牆身模板組立、澆置。
3. RD4-2-2 Ub8067(0K+40~76.06)U溝蓋版澆置;Ua8001(0K+0~49.76)U溝蓋版及路緣石鋼筋綁紮;UN422(0K+8~20)U溝底版及牆身模板組立;UN422(0+20~60)U溝底版及牆身鋼筋綁紮。
4. RD10M-37-1 Ua5004(0K+80~100)U溝底版及牆身模板組立及澆置。
5. RD15M-2 Ua1003(0K+0~40)U溝蓋版及路緣石鋼筋綁紮。

共同管道工程
1. RD10M-36-3,E_10M-36-3_01~E_10M-36-3_02、E_10M-36-3_02~E_10M-36-3_01 TYPE I',R側及L側、RD10M-36-3,E_10M-36-3_01~RD4-4-2,E_4-4_34 TYPE E'轉彎段(第二次)開挖及PC澆置。
2. RD15M-10,E_15M-10_08~T_15M-10_08 TYPE I鋼筋綁紮、排管、模板組立及澆置;T_15M-10_06~E_15M-10_08 TYPE J開挖及PC澆置。
3. RD10M-16-2,STA.0K+0~253共同管道回填。
4. 10米園道,E_65_42~T_65_42 TYPE E排管施作;E_65_44~T_65_44 TYPE I鋼筋綁紮。
5. RD5-2共同管道修繕及抽水。

污水工程
1. WC11101~06明挖施工。

外部廠商進場
1. RD4-2-2與RD5-1路口中華電信管線施作。
2. RD4-2-2 L側自來水(潤森)試水作業,影響側溝及路基施工。
3. RD4-2-2 R側瓦斯(東松)管線施作,影響人行道及路燈施工。
4. RD4-2-2 R側自來水(順盛)試水作業,影響路基及溝蓋施工。

1150810工程現況4-2-2 Ub8067(0K+40~76.06)U溝蓋版澆置

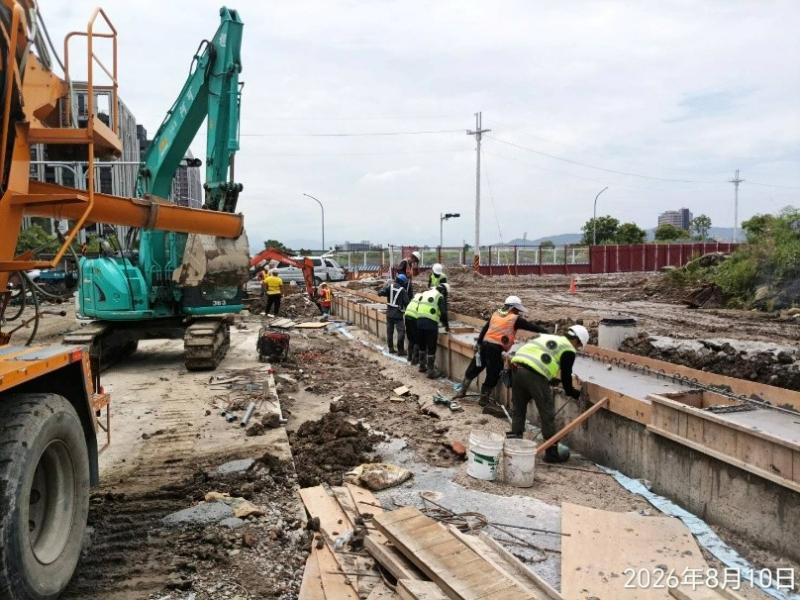

1150810工程現況7-8 Ua4019(0K+100~120)U溝蓋版及路緣石鋼筋綁紮
1150810工程現況商二C2-11~C2-14坵塊三泰路導水溝開挖

1150810工程現況公六公園滯洪池池底排水路開挖

1150810工程現況10米園道,E_65_44~T_65_44 TYPE I鋼筋綁紮

1150810工程現況莊田路中央分隔島雜草清除
