本日天氣:上午陰、下午晴
本日施作項目
1. 莊田路中央分隔島雜草清除。
2. RD4-2-2路燈及號誌基礎開挖;RD5-2(0K+20)中央分隔島號誌基礎座(場鑄)、RD10M-37-1路燈(L1~L5)基礎PC澆置。
3. 料場鋼筋加工、懸臂式標誌架基礎座鋼筋綁紮。
4. 公四公園雜草清除。
5. 料場散裝水泥存放區清掃。
6. RD4-2-2側溝復舊鋼線網吊運。
7. RD10M-15-3箱涵抽水。
8. RD5-2箱涵抽水。
9. RD7-1抽水。
10.工區出入車輛輪胎清洗及交通維持。
11.2號、4號出入口路面清洗。
12.工區防塵網及安全欄杆施作。
13.工區灑水。

整地土方工程
1. 商二C2-12坵塊回填、中正路508巷(輔大圍牆邊)導水溝開挖。
2. 住三R3-52坵塊滯洪池開挖及抽水。
3. 住三R3-76坵塊混凝土塊軋碎、集中堆置。
4. 領航路人行道(公七公園災損位置)鋼板樁打設。
5. 廣(停)一地坪整理、餘方土搬運至商二C2-9坵塊回填。
6. RD10M-15-4 Bb815箱涵開挖前施工動線整理。

公六
1. 公六公園A系統截水溝(U2)底版及牆身鋼筋綁紮、底版模板組立及澆置;(工區三)環境整理及抽水;(工區四)TYPE-B階梯開挖、餘方土近運。

公七
1. 公七公園滯洪池開挖前抽水及水路開挖。

排水工程
1. RD7-8 Ua4018(0K+0~20)U溝蓋版及路緣石模板整理;Ua4022(0K+20~51.04)U溝蓋版及路緣石模板組立。
2. RD4-2-2~RD10M-17-1 Ua8007(0K+0~20)U溝蓋版施作前置作業及鋼筋綁紮。
3. RD4-2-2 Ua8012(0K+20~53.47)U溝蓋版鋼筋綁紮。
4. RD6-2 Bb825(0K+800~820)腹頂版模板組立。
5. RD10M-36-1 Ua5001(0K+80~100)、RD10M-37-1 Ua5005(0K+80~100)U溝底版及牆身模板組立。
6. 料場RD7-8、RD4-2-2側溝鋼筋加工作業;RD4-2-2 R側側溝復舊調整層模板組立。

共同管道工程
1. RD10M-36-3,E_10M-36-3_04~E_10M-36-3_05 TYPE E'鋼筋綁紮;E_10M-36-3_03~E_10M-36-3_04、E_10M-36-3_04~E_10M-36-3_03 TYPE I',R側及L側開挖及PC澆置。
2. RD15M-9,T_15M-9_02~RD15M-10,E_15M-10_02 TYPE G轉彎段鋼筋綁紮、排管及澆置。
3. 10米園道,E_65_42~T_65_42 TYPE I排管、模板組立及澆置;RD7-6-1,STA.0K+0~368共同管道回填。
4. RD10M-17-2,STA.0K+0~155共同管道CLSM回填前整地。
5. RD7-8共同管道修繕及管材搬運。

污水工程
1. RD4-3-1、RD4-3-2污水人孔封牆敲除。
2. WB04101、WB04103、WB04001、WB04003、WB03306、WB03312、WB03401、WB03403、WB03404、WB03406、WB03601、WB03603污水管道CCTV檢視作業及查驗。

外部廠商進場
1. 李石樵故居鋼構保護作業,影響RD10M-24-3地坪敲除及共同管道施工。
2. RD4-2-2中華電信(漢維)管線施作,影響側溝及路基施工。

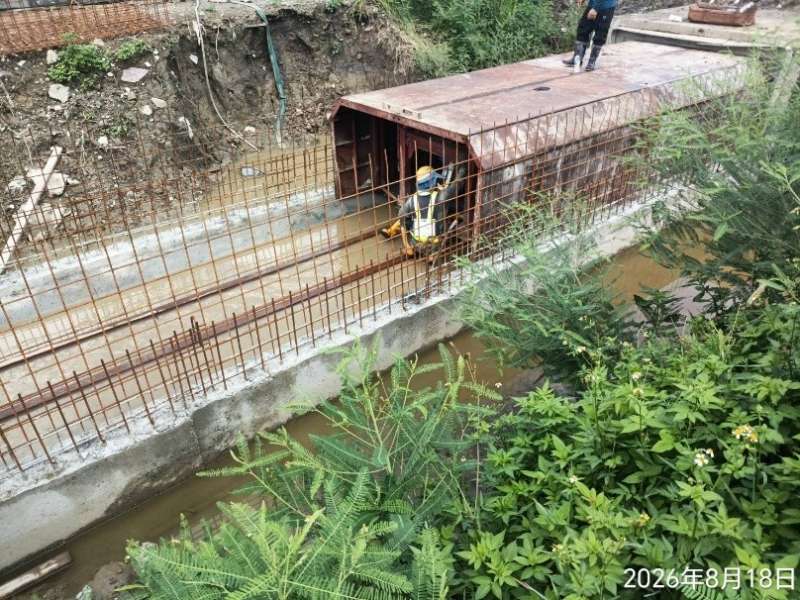

1150818工程現況6-2 Bb825(0K+800~820)腹頂版模板組立

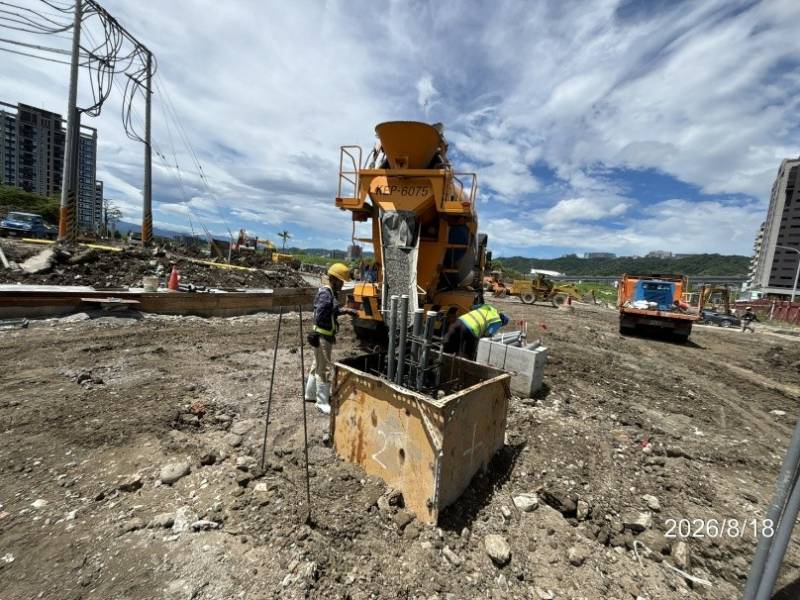

1150818工程現況5-2(0K+20)中央分隔島號誌基礎座澆置
1150818工程現況廣(停)一地坪整理

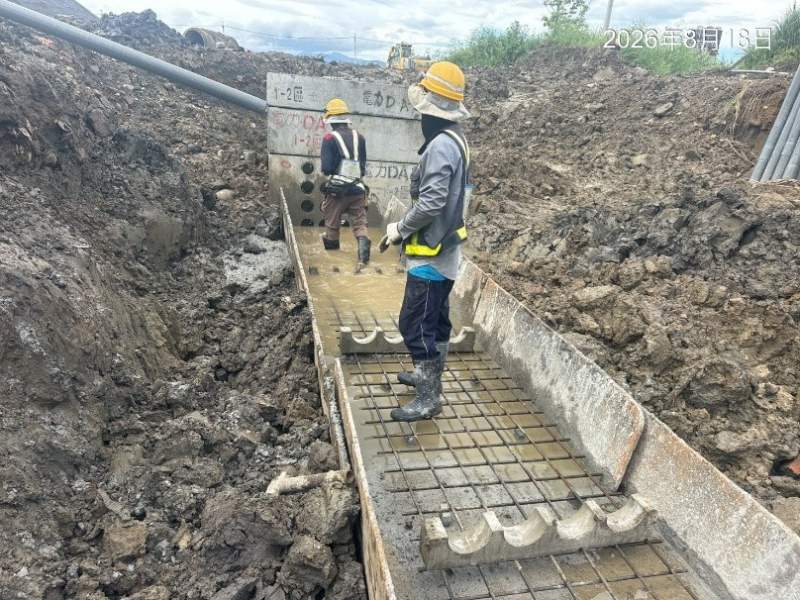

1150818工程現況公六公園A系統截水溝(U2)底版澆置
1150818工程現況10M-36-3,E_10M-36-3_04~E_10M-36-3_05 TYPE E’鋼筋綁紮

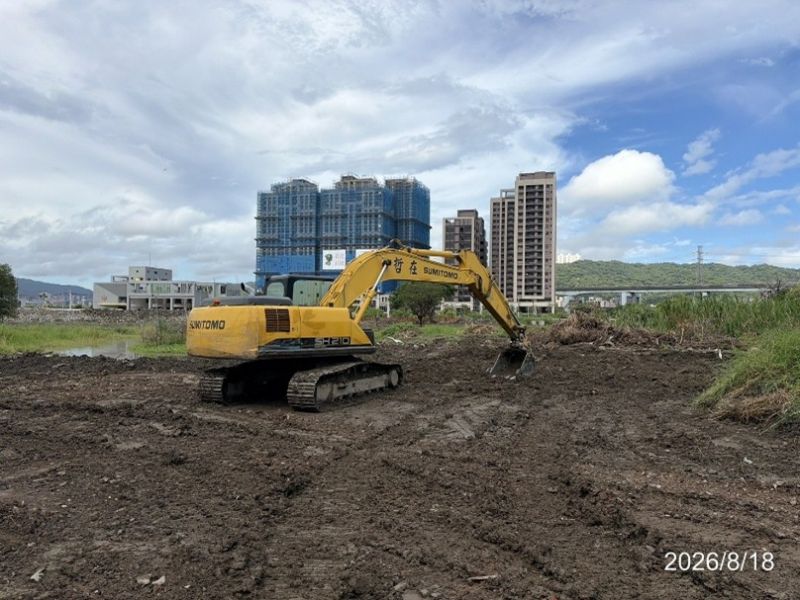

1150818工程現況公四公園雜草清除
