本日天氣:上午陰、下午雨
本日施作項目
1. 莊田路中央分隔島雜草清除。2. RD5-2(0K+30~120)中央分隔島A型緣石調整;(0K+20~30)中央分隔島A型緣石基礎及隔梁鋼筋綁紮、模板組立。

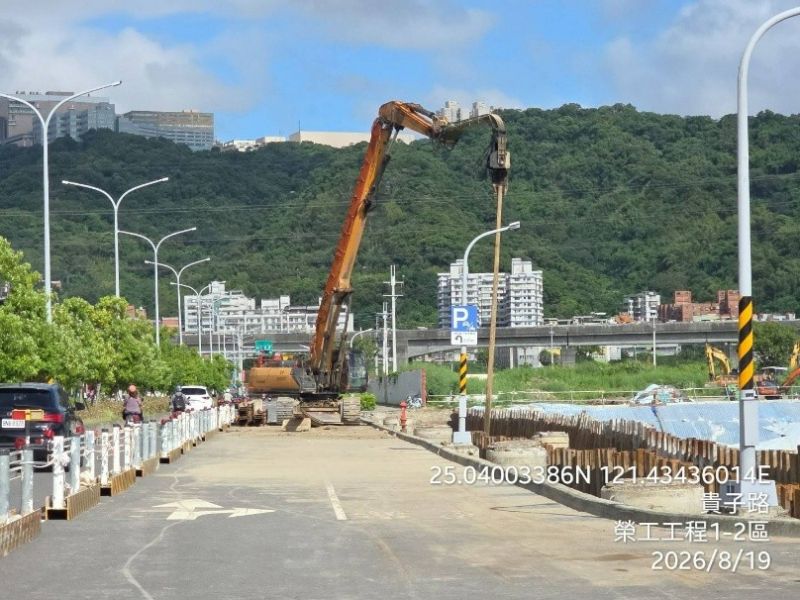

3. RD4-2-2路燈及號誌基礎開挖;RD7-8銜接中環路預留管開挖及埋設。
4. 磚雅厝路與中環路口行人專用號誌高度調整。
5. RD4-1-2污水管道修繕及抽水。

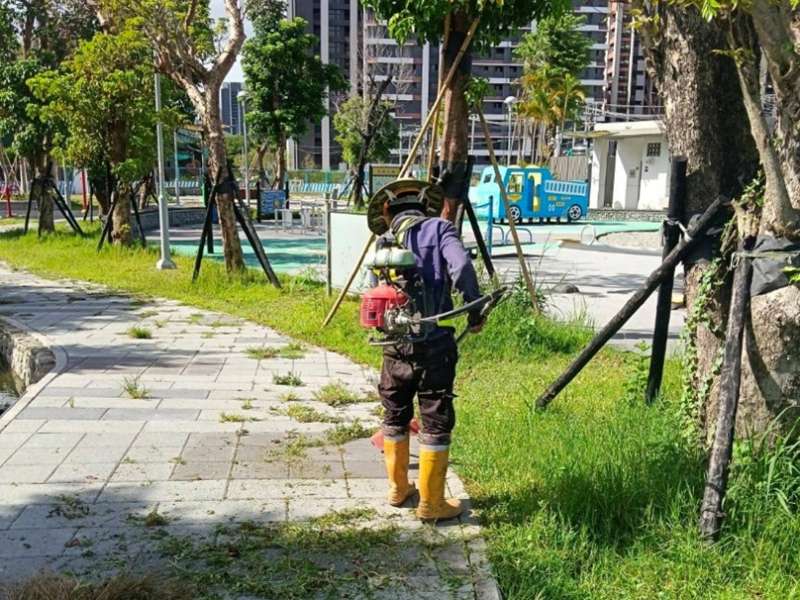

6. 公四公園雜草清除。
7. 莊田路與新北大道口路面碎石清掃。
8. RD10M-15-3箱涵抽水。
9. RD10M-16-3箱涵抽水。
10.RD5-2箱涵抽水。
11.RD7-1抽水。
12.RD4-1-2箱涵抽水。
13.工區出入車輛輪胎清洗及交通維持。
14.2號、4號出入口路面清洗。
15.工區防塵網及安全欄杆施作。
16.工區灑水。
整地土方工程
1. 商二C2-9坵塊營建混合物集中、分類。
2. 商二C2-12坵塊回填。
3. 住三R3-52坵塊滯洪池開挖及抽水。
4. 住三R3-76坵塊混凝土塊軋碎、集中堆置。
5. 領航路人行道(公七公園災損位置)鋼板樁打設。
6. 廣(停)一地坪整理、餘方土搬運。
7. RD10M-15-4 Bb815箱涵開挖前施工動線整理。
公六
1. 公六公園(工區一)A系統截水溝(U2)牆身(第一次)模板組立及澆置,場鑄滲透井(A2)及預鑄滲透井鋼筋綁紮、模板組立及澆置;(工區四)TYPE-B階梯開挖、細部修整、PC(第一次)模板組立及澆置,餘方土近運及鋼筋加工作業。
公七
1. 公七公園滯洪池開挖前水路開挖。
排水工程
1. RD7-8 Ua4022(0K+20~51.04)U溝蓋版及路緣石鋼筋綁紮、模板組立;RD10M-37-3~RD7-8 Ua4033(0K+120~132.36)U溝底版及牆身鋼筋綁紮。
2. RD7-8 Ua4020(0K+100~120)U溝底版及牆身鋼筋綁紮;Ua4019(0K+127~131)、Ua4020(0K+120~123)U溝PC模板組立及澆置;Ga4020、Ga4021集水井PC澆置。
3. RD4-2-2~RD10M-17-1 Ua8007(0K+0~20)U溝蓋版鋼筋綁紮;RD4-2-2~RD10M-18 Ua8002(0K+0~15)U溝蓋版及路緣石澆置。
4. RD4-2-2(0K+322.5~430)、RD4-2-3(0K+30~140)R側側溝蓋版復舊鋼線網綁紮。
5. RD6-2 Bb825(0K+800~820)腹頂版鋼線網綁紮、模板組立。
6. RD4-2-2 Ub8068(0K+0~20)U溝底版及牆身鋼筋綁紮;UN422(0K+20~40)U溝底版及牆身(第二次)模板組立及澆置;UN422(0K+40~60)U溝底版及牆身模板組立;Ua8006(0K+0~46.39)U溝蓋版及路緣石模板組立及澆置。
7. RD10M-36-1 Ua5001(0K+80~100)U溝底版及牆身模板組立;RD10M-37-1 Ua5005(0K+80~100)U溝底版及牆身模板組立、澆置。
共同管道工程

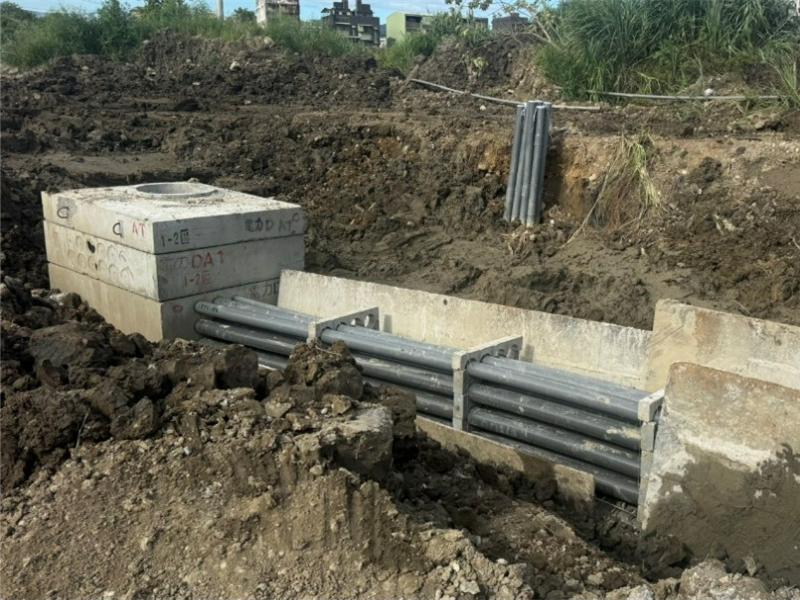

1. RD10M-36-3,E_10M-36-3_04~E_10M-36-3_05 TYPE E'排管、模板組立及澆置;E_10M-36-3_03~E_10M-36-3_04、E_10M-36-3_04~E_10M-36-3_03 TYPE I',R側及L側鋼筋綁紮;E_10M-36-3_03、E_10M-36-3_04、E_10M-36-3_05 TYPE Q',L側開挖及PC澆置;E_10M-36-3_02~E_10M-36-3_03、E_10M-36-3_03~E_10M-36-3_02 TYPE I',R側及L側開挖。
2. RD15M-9,T_15M-9_02~RD15M-10,E_15M-10_02 TYPE H轉彎段開挖及PC澆置。
3. 10米園道,E_65_42~T_65_42 TYPE J鋼筋綁紮、排管、模板組立及澆置;E_65_42~T_65_42 TYPE I通管作業。
4. RD7-6-1,STA.0K+0~368共同管道回填。
5. RD10M-17-2,STA.0K+0~155共同管道CLSM回填前整地。
6. RD10M-15-2,STA.0K+0~220共同管道(第二次)CLSM澆置回填。
7. RD7-8,E_7-8_18~T_7-8_18 TYPE I、E_7-8_18~中環路TYPE G轉彎段、E_7-8_15~T_7-8_15 TYPE J、E_7-8_17 TYPE Q修繕及澆置。
污水工程
1. RD4-3-1、RD4-3-2污水人孔封牆敲除。
2.WC01901~03、WC01801~03、WC01701~03、WC01201~03、WC01104、WC00601~03、WC00501~02污水管段CCTV檢視作業。
交通維持工程
1. RD7-3(0K+20~360)R側圍籬防溢座澆置。
外部廠商進場
1. 李石樵故居鋼構保護作業,影響RD10M-24-3地坪敲除及共同管道施工。
10M-37-1 Ua5005(0K+80~100)U溝底版及牆身模板組立
5-2(0K+30~120)中央分隔島A型緣石調整

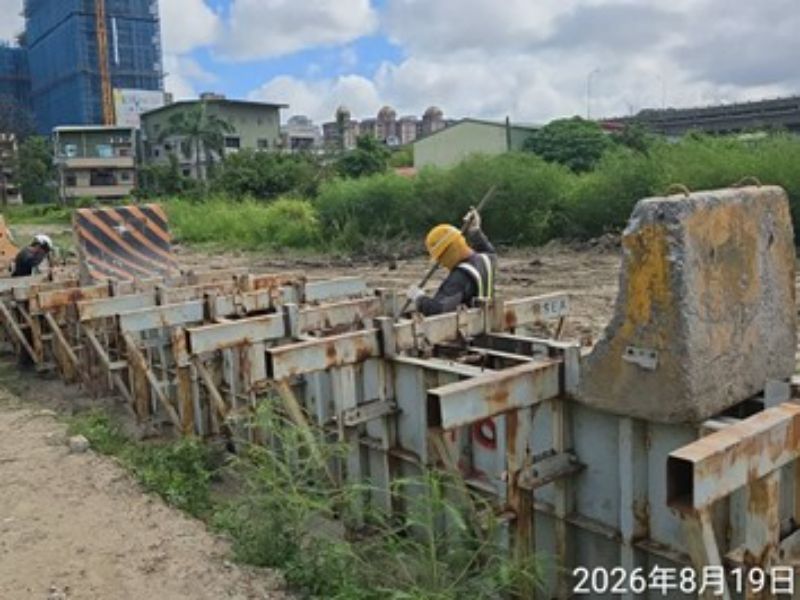

領航路人行道(公七公園災損位置)鋼板樁打設

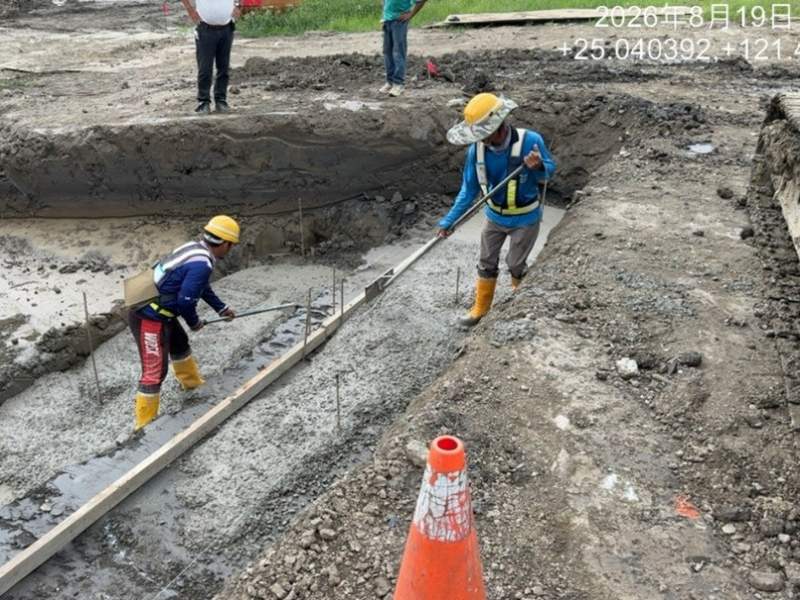

公六公園TYPE-B階梯(第一次)PC澆置
10M-36-3,E_10M-36-3_04~E_10M-36-3_05 TYPE E'排管、模板組立
公四公園雜草清除
