本日天氣:上午陰、下午陰
本日施作項目
1. RD5-2、RD4-2-2路燈及號誌管道開挖、埋設;RD5-2路燈(R1)、RD4-2-2路燈控制箱(LP34)基礎座施作及澆置。
2. 坡雅路型鋼式護欄警示燈安裝;三泰路(月明薑母鴨旁)雜草清除。
3. RD5-2箱涵、RD4-1-2人孔抽水。
4. 公七公園地下滯洪池抽水。
5. 工區出入車輛輪胎清洗及交通維持。
6. 2號、4號出入口路面清洗。
7. 工區防塵網及安全欄杆施作。
8. 工區灑水。

整地土方工程
1. RD10M-64-1路堤降挖。
2. RD5-1鋼板樁打設。
3. 領航路人行道(公七公園災損位置)鋼板樁打設範圍PC澆置;領航路路面淤土清除。
4. 廣(停)一土方搬運至商二C2-9坵塊堆置。
5. RD10M-16-3側溝開挖面細部修整。
6. RD5-2路基整理。
7. RD7-8人行道地坪整理。

公六
1. 公六公園(工區四)TYPE-B階梯鋼筋綁紮;全工區環境整理及抽水。

排水工程
1. RD7-8 Ua4022(0K+0~20)U溝蓋版及路緣石模板整理;RD10M-37-3~RD7-8 Ua4033(0K+120~132.36)U溝牆身完成面修飾、蓋版鋼筋綁紮;RD7-8 Ua4021(0K+60~61.32)、RD10M-37-3~RD7-8 Ua4032(0K+120~131.68)U溝底版及牆身模板組立、澆置。
2. RD7-8 Ua4020(0K+100~123)U溝蓋版及路緣石鋼筋綁紮;Ua4019(0K+100~131)U溝蓋版及路緣石模板整理;Ga4021集水井牆身模板組立及澆置;Pa4019 RCP連接管埋設及澆置。
3. RD6-2 Bb825(0K+820~840)腹頂版模板組立及澆置。
4. RD10M-37-1 Ua5005(0K+60~80)U溝底版及牆身模板組立、澆置;RD10M-37-1路燈(L5)與側溝共構基礎座(第一次)澆置;RD10M-36-1 Ua5001(0K+120~140)U溝底版及牆身模板整理;Ub8055(0K+20~160)U溝蓋版及路緣石鋼筋綁紮。

共同管道工程
1. RD10M-36-3,T_10M-36-3_02~RD4-4-2,T_4-4_32 TYPE D2轉彎段(第二次)、RD10M-36-3,T_10M-36-3_01~RD4-4-2,E_4-4_34 TYPE D2轉彎段(第二次)鋼筋綁紮;RD10M-36-3,T_10M-36-3_01、T_10M-36-3_02分歧部接地施作及吊放;E_10M-36-3_02~E_10M-36-3_03、E_10M-36-3_03~E_10M-36-3_02 TYPE I',R側及L側開挖、PC澆置。
2. RD15M-9,T_15M-9_02~E_15M-9_04 TYPE H(第二次)鋼筋綁紮、排管、模板組立及澆置;T_15M-9_02~E_15M-9_04 TYPE H(第三次)、RD10M-8,E_10M-8_02分歧部開挖及PC澆置。
3. 10米園道,E_65_54、E_65_56、T_65_56分歧部開挖及PC澆置;現場環境整理。
4. RD7-6-1,STA.0K+0~368共同管道回填。

外部廠商進場
1. RD4-2-3中華電信(漢維)管線施作,影響側溝及路基施工。
2. RD4-2-2、RD5-2瓦斯(東松)管線施作,影響人行道及路基施工。
3. RD4-1-1自來水進場施作,影響側溝及路基施工。
4. RD7-6-1共同管道過路段中華電信管線銜接作業。

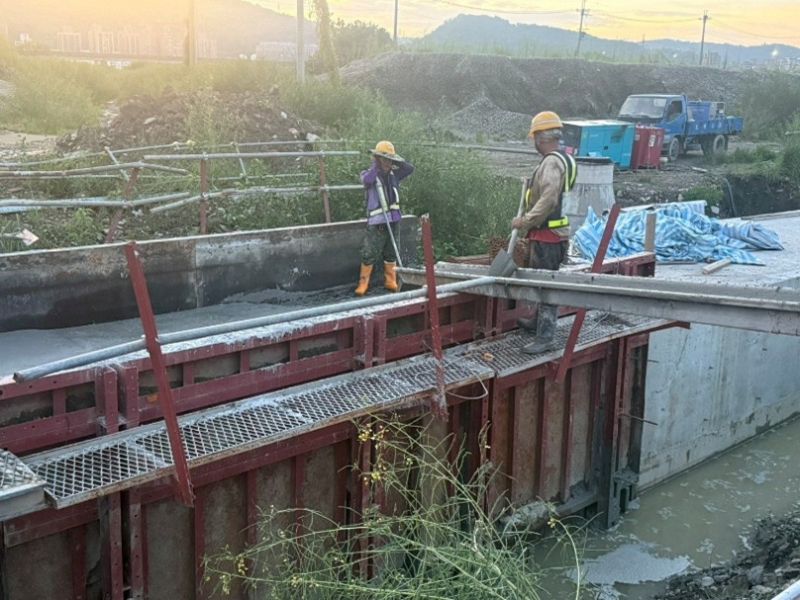

1150826工程現況6-2 Bb825(0K+820~840)腹頂版澆置

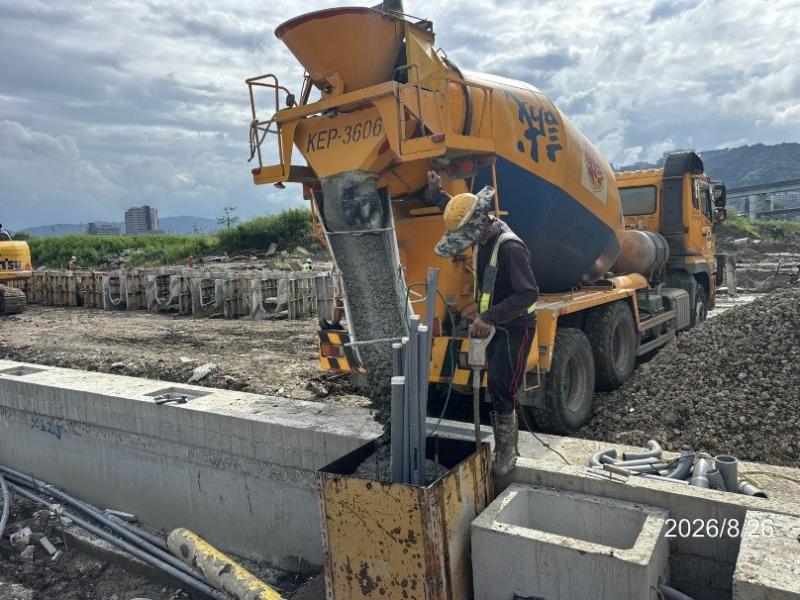

1150826工程現況4-2-2路燈控制箱(LP34)基礎座澆置

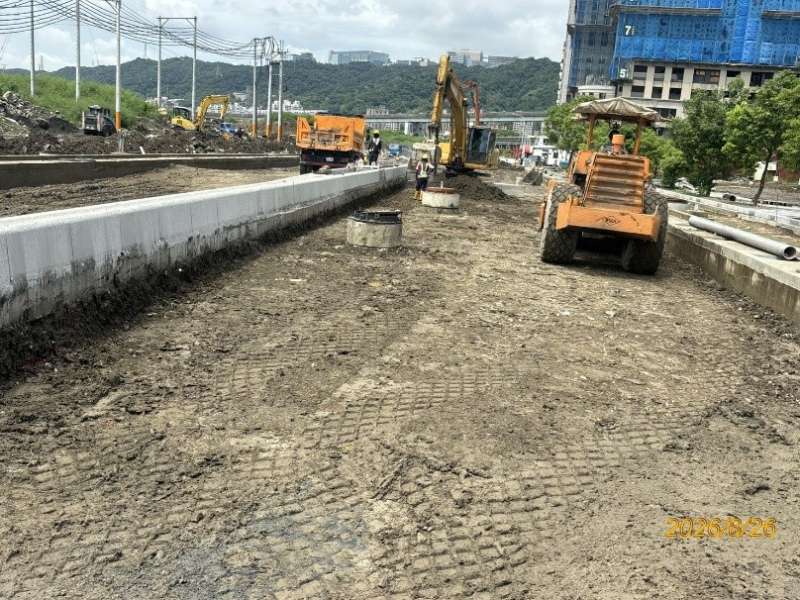

1150826工程現況5-2路基整理

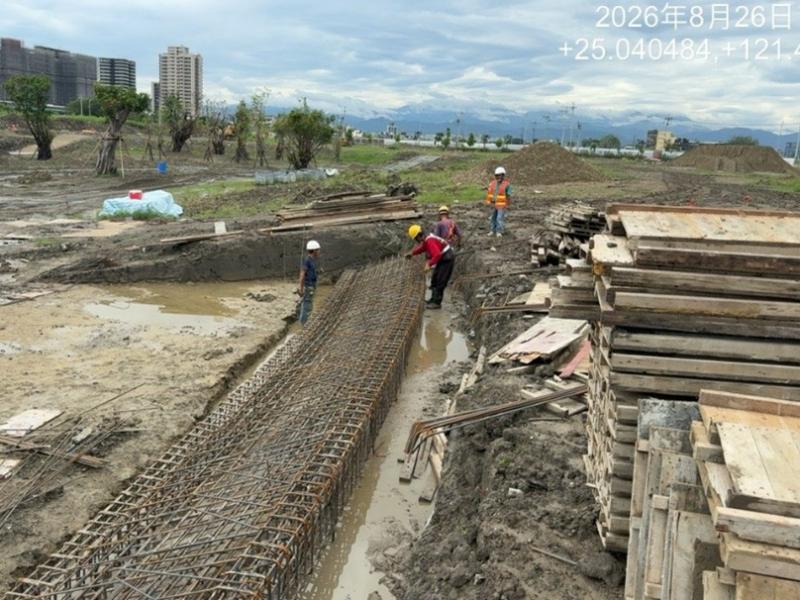

1150826工程現況公六公園(工區四)TYPE-B階梯鋼筋綁紮

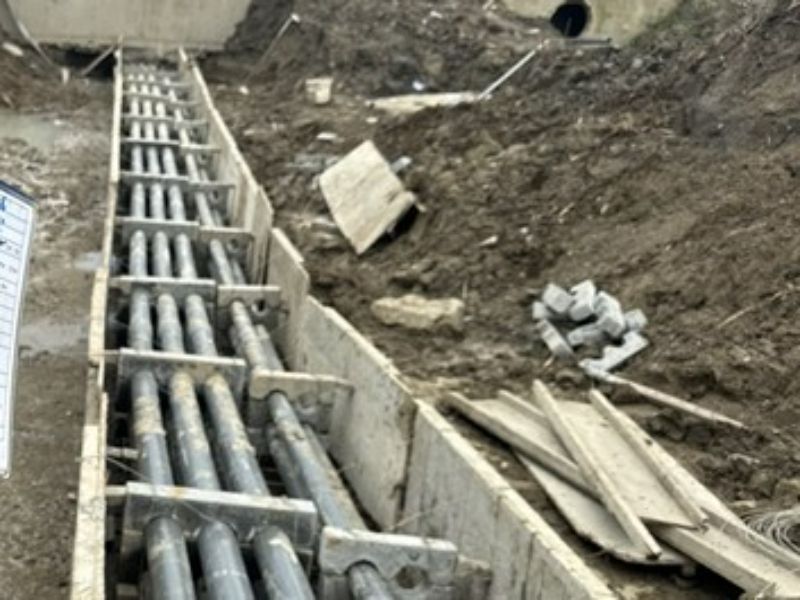

1150826工程現況15M-9,T_15M-9_02~E_15M-9_04 TYPE H(第二次)排管、模板組立

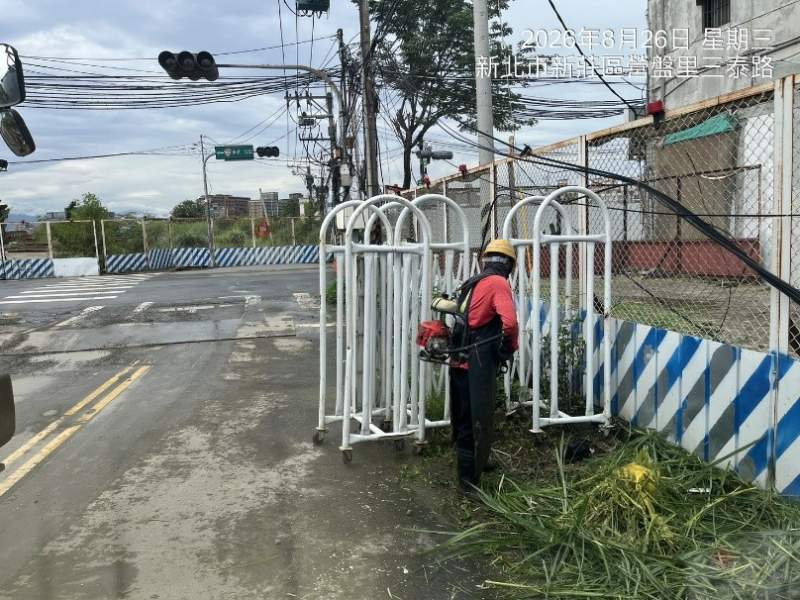

1150826工程現況三泰路(月明薑母鴨旁)雜草清除
