本日天氣:上午晴、下午晴
本日施作項目
1. 支援路工洗車,指揮交通。
2.N1區RD4-1-2 抽水。
3.N1區RD4-1-2 管線修繕作業(加興)。
4.2號、4號門剪刀門出路口清洗。
5.文中二停車場點交前地坪清掃。
6.RD7-8共管修繕管頭打除復舊。
7.RD7-8人行道分歧步人孔調整。
8.民生路第二滯洪池6吋抽水機安置。

整地土方工程
1.住三(R3-76)混凝土軋碎及集中堆置等施作。
2.RD6-2 Bb826 箱涵開挖初整及箱涵+開挖施作。
3.公七滯洪池抽水施作、邊坡坡腳線整理開挖及澆置動線施作。
4.民生路住三R3-52臨時滯洪池開挖出土動線整地回填施作。
5.廣一降挖整地。
6.RD7-8 路基整理回填及夯壓施作。
7.RD5-1 完成板樁作業。

公六
1.工區1 人行步道整地/高程放樣。
2.工區3 滯洪池池底環保地磚吊運/步道細整地。

排水工程
1.RD4-2-2 80公分寬、U溝圓弧段拆除牆身木模、鋁鋼模、牆身砂漿修飾。
2.RD4-2-2 集水井鋼筋綁紮。
3.RD15m-2 Ua1003 及 Ua1007 U溝蓋版及路緣石鋼筋綁紮及模板組立。
4.RD4-2-2 Gb8068、Gb8067、Gb8066 集水井及 Ub8069 U溝 底版、牆身模板組立及混凝土澆置。
5.RD4-2-2~RD10m-17-1 Ua8011 箱涵式側溝PC模板組立,及 RD4-2-2~RD10m-18 Ua8005 箱涵式側溝蓋版及路緣石鋼筋綁紮及模板組立。
6.RD4-1-2 Ba802 Ma8-2 人孔調整層鋼筋綁紮及模板組立。
7.RD4-2-2 既有蓋版復舊/蓋版及路緣石模板組立及混凝土澆置。
8.RD6-1 Ub8061、Ub8063 暗溝底版及牆身,及 Gb8060、Gb8062 集水井底版及牆身鋼筋綁紮及模板組立。
9.RD5-2 Ba801 箱涵底版鋼線網、模板組立及混凝土澆置。
10.RD4-2-2 側溝夜間澆置。

共同管道工程
1.RD15M-9 E_15M-9_01~RD10M-8 T_10M-8_02轉彎段弱電纜管 TYPE H 第一次 PC(查驗/澆置)。
2.RD10M-8 RD15M-9~T_10M-8_01用戶管 TYPE K PC(查驗/澆置)。
3.RD15M-10 E_15M-10_01用戶管 TYPE Q PC(查驗/澆置)。
4.RD15M-10 E_15M-10_03用戶管 TYPE Q PC(查驗/澆置)。
5.RD15M-10 E_15M-10_05用戶管 TYPE Q PC(查驗/澆置)。
6.RD15M-10 E_15M-10_07用戶管 TYPE Q PC(查驗/澆置)。
7.RD10M園道 T_65_54~E_65_56 電力纜管 TYPE E 擋土/PC (查驗/澆置)。
8.RD10M園道 E_65_54~T_65_54 電力纜管 TYPE E 鋼筋/排管/通管(查驗/澆置)。
9.RD10M-36-3 E_10M-36-3_05~E_10M-36-3_06電力纜管 TYPE E'鋼筋/排管/模板//通管(查驗)。
10.RD10M-36-3 E_10M-36-3_05~E_10M-36-3_06用戶管TYPE I’ RT/LT通管。
11.RD10M-36-3 E_10M-36-3_06~E_10M-36-3_05用戶管TYPE I’ RT/LT通管。
12.RD7-1 E_7-1_01~E_7-1_02橫交管 TYPE G 第二次鋼筋/排管/模板/通管。
13.RD7-1 新北大道~E_7-1_01過路段電力纜管 TYPE G PC(查驗/澆置)。
14.10米園道 STA 0K+620~0K+830共同管道CLSM整地作業。

機電與標誌工程
1.RD4-2-2 懸臂式標誌架柱體模板自檢。
2.RD5-2 懸臂基礎架澆置保護層不足無收縮修飾。

景觀綠美化工程
1.C2-9 十米園道 人行道前置作業-挖土及整地。
2.RD7-8人行道 樹圍石就定位。

外單位管線
1.N1區 RD4-1-1 外管線自來水水管作業。
2.N1區 RD7-1 中華電信施工作業。


1150911工程現況C2-9 十米園道 人行道前置作業-挖土及整地。

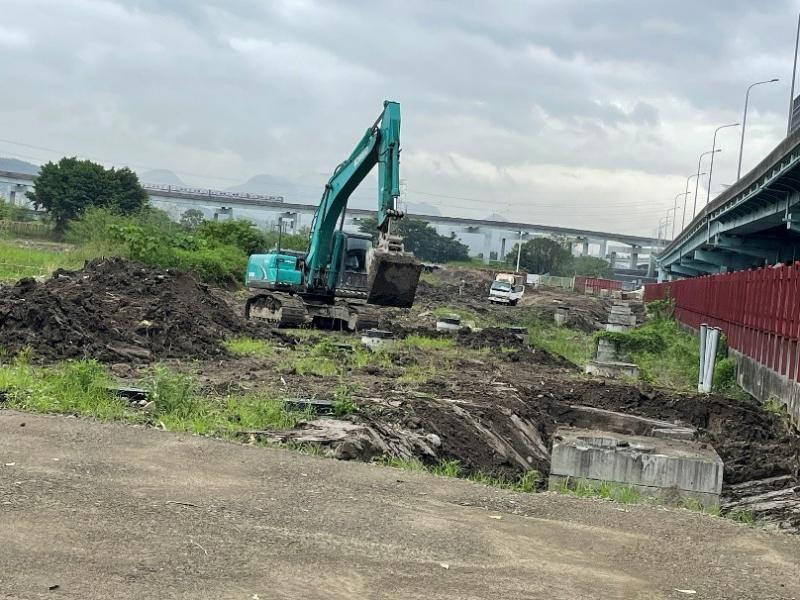

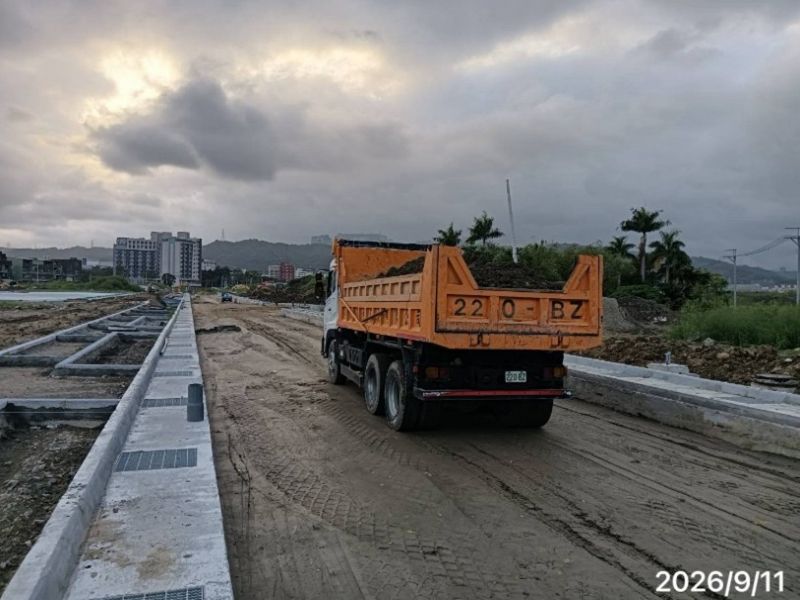

1150911工程現況RD7-8 路基整理回填及夯壓施作

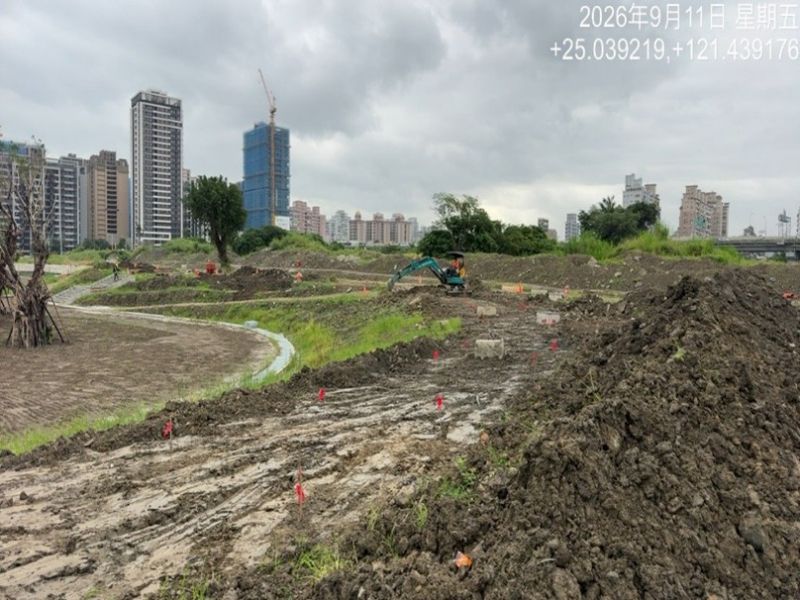

1150911工程現況工區1 人行步道整地/高程放樣

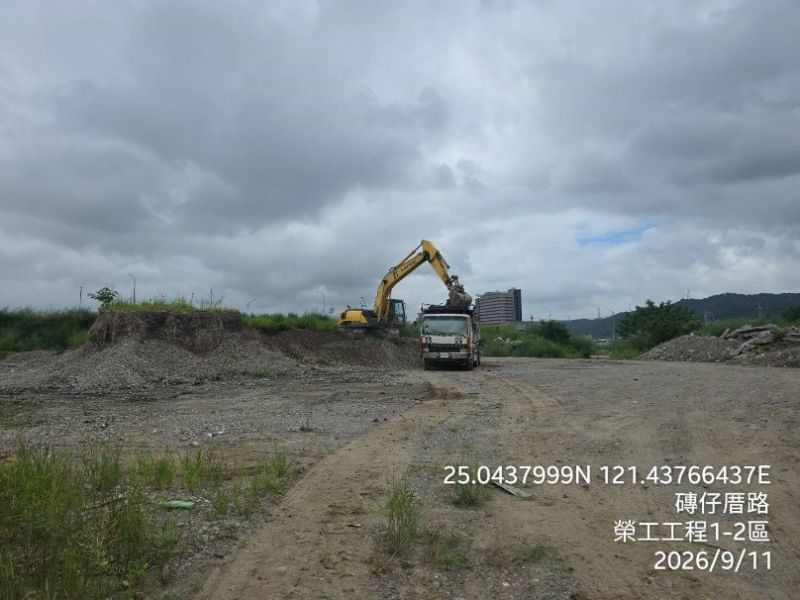

1150911工程現況RD7-8 路基整理回填及夯壓施作

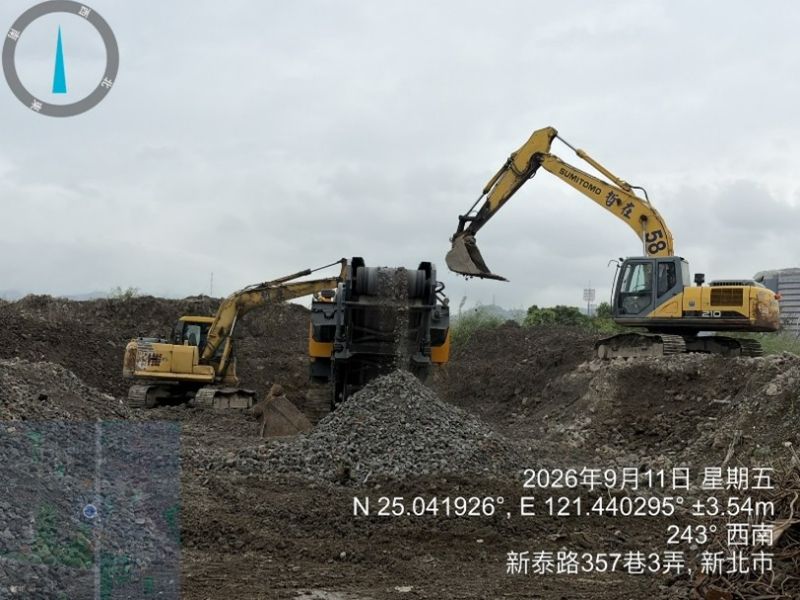

1150911工程現況住三-R3-52 民生路滯洪池土方搬運至R3-53
1150911工程現況住三(R3-76)混凝土軋碎及集中堆置等施作
