本日天氣:上午晴、下午晴
本日施作項目
1. RD5-2(0K+0~20)R側及L側人行道路緣石PC模板組立及澆置。2. RD7-8路燈及號誌管道埋設、號誌控制箱吊放。
3. 公七公園地下滯洪池抽水。
4. 工區出入車輛輪胎清洗及交通維持。
5.工區防塵網及安全欄杆施作。
6. 工區灑水。

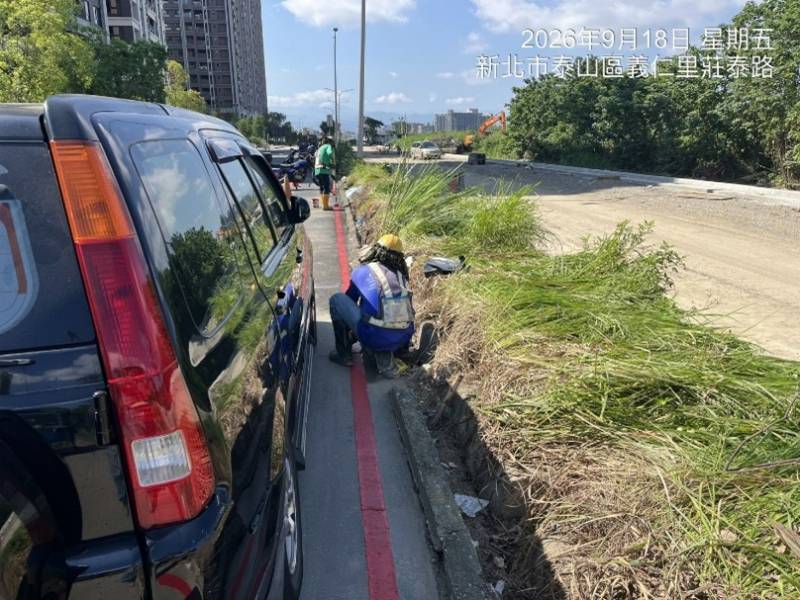

7. 莊泰路(莊田路-坡雅路)停車格塗銷位置紅線畫設、交通錐及連桿設置。
整地土方工程
1. 住三R3-76坵塊混凝土塊軋碎、集中堆置。
2. 公七滯洪池旁施工便道施作。
3. RD5-1第三臨時滯洪池開挖、土方搬運至商二C2-9坵塊回填。
4. 廣(停)一餘土搬運至商二C2-9坵塊回填。

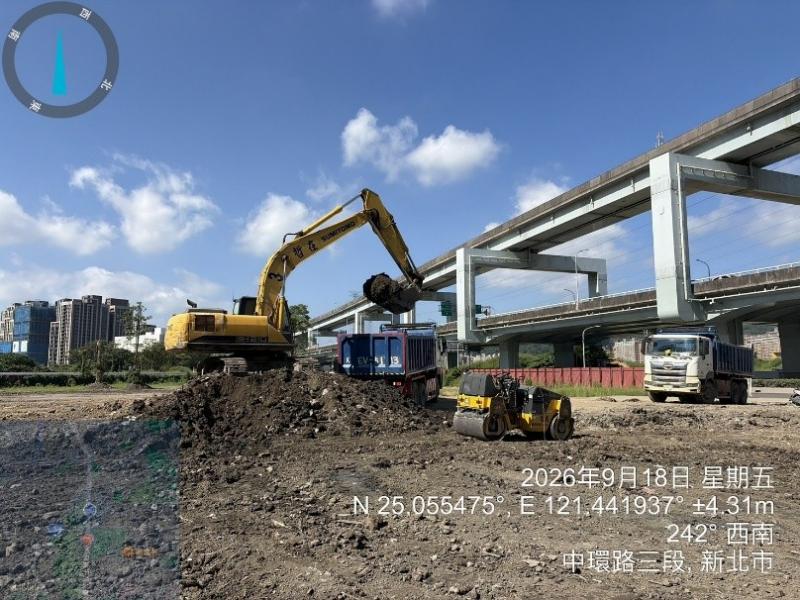

5. RD4-1-2路基整理及夯實。
6. 幸福路與中環路口(台65橋下)行人穿越道位置地坪整理。
7. 民生路第二臨時滯洪池接RD10M-15-3箱涵排水動線修坡及護坡作業。
公六
1. 公六公園(工區一)自動噴灌系統管道開挖及埋設、步道細部修整及測量;(工區三)滯洪池池底高壓透水磚底層紙模開孔作業;全區環境整理。
2. 公六公園明渠清碎石背填作業。
排水工程

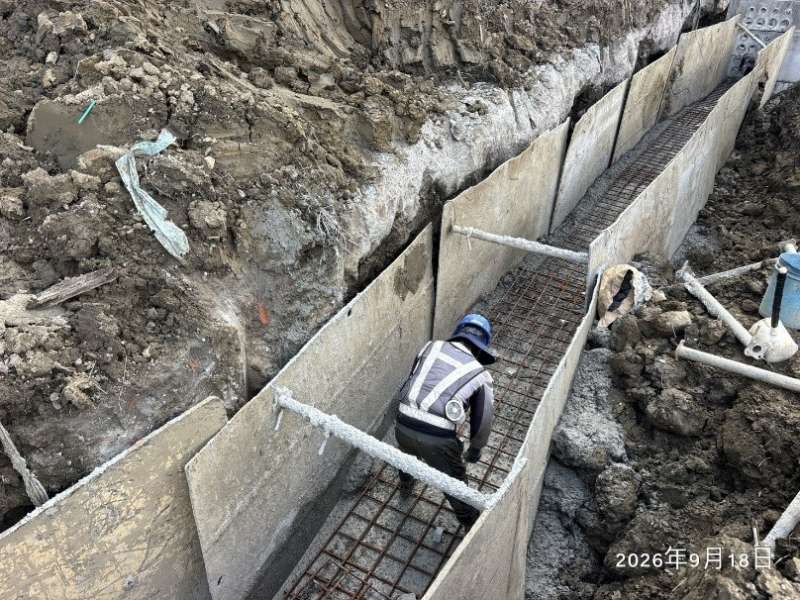

1. RD4-2-2~RD10M-18 Ua8005(0K+0~20)箱涵式側溝蓋版及路緣石模板組立;RD4-2-2 Ga8005箱涵式集水井、RD4-2-2~RD10M-17-1 Ua8011(0K+0~20)箱涵式側溝底版及牆身鋼筋綁紮。
2. RD6-1 Ub8063(0K+0~8.65)暗溝蓋版、Gb8060集水井蓋版及路緣石、Ub8061(0K+0~13.45)暗溝蓋版、Gb8062集水井蓋版及路緣石、Ub8062(0K+80~85.86)U溝蓋版及路緣石鋼筋綁紮。

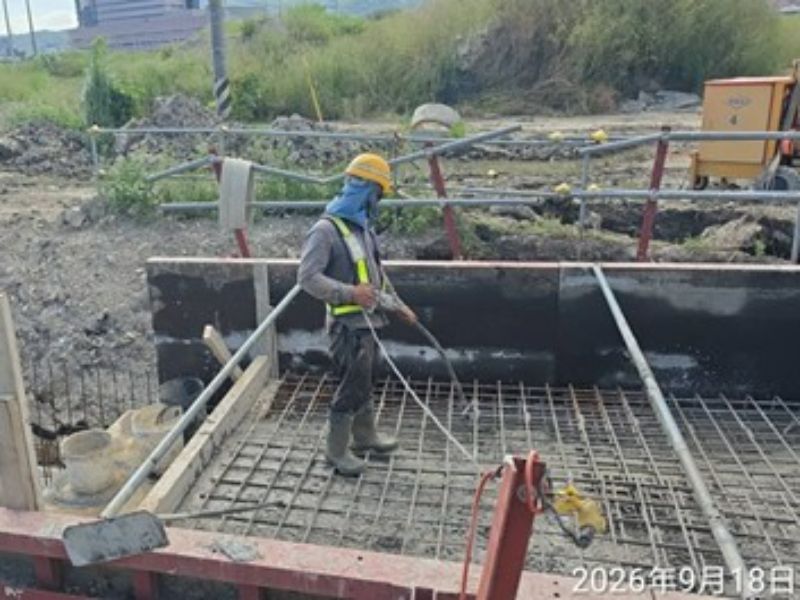

3. RD5-2 Ba801(0K+87~105)腹頂版模板組立及澆置。
4. RD6-2 Bb826(0K+860~880)腹頂版模板組立及澆置。
5. RD4-2-2~RD5-1 Ub8069(0K+71~89.43)U溝、RD4-2-2 UN422(0K+12~80)U溝、RD4-2-2 Gb8066、Gb8067、Gb8068集水井蓋版及路緣石鋼筋綁紮。
6. RD15M-2 Ua1004(0K+60~79.4)、Ua1007(0K+0~20)U溝蓋版及路緣石模板組立、澆置;Ga1003、Ga1004集水井底版模板組立及280替代澆置。
共同管道工程
1. RD10M-37-3,E_10M-37-3_04~E_10M-37-3_05 TYPE E'、RD10M-37-2,T_10M-37-2_11~RD4-4-2,E_4-4_37 TYPE D2轉彎段(第二次)、RD10M-37-2,T_10M-37-2_12~RD4-4-2,T_4-4_35 TYPE D2轉彎段(第二次)鋼筋綁紮;E_10M-37-3_02分歧部接地施作。
2. 10米園道,T_65_58~E_65_60 TYPE E鋼筋綁紮、排管及澆置;E_65_56~T_65_56、T_65_56~E_65_58 TYPE H、E_65_54~T_65_54 TYPE I開挖及PC澆置。
3. RD7-1,E_7-1_01~E_7-1_02橫交管TYPE G(第二次)排管、模板組立及澆置。
4. 10米園道,STA.0K+620~830共同管道回填及夯實。
5. RD7-6-1,STA.0K+0~368共同管道回填。
6. RD10M-37-2,STA.0K+150~289共同管道CLSM澆置回填。
污水工程
1. WD10703、WD10705、WD10706明挖施工、CLSM澆置回填。
6-2 Bb826(0K+860~880)腹頂版澆置

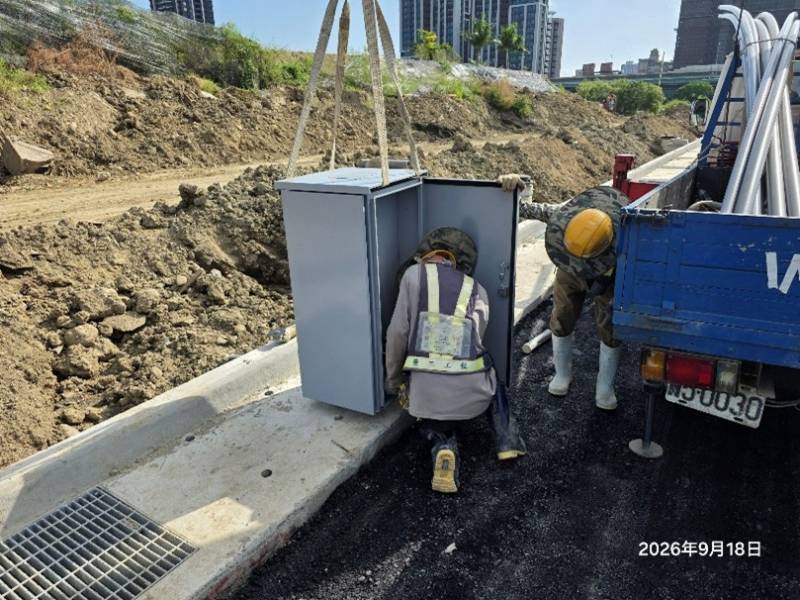

7-8號誌控制箱吊放
廣(停)一餘土搬運
公六公園明渠清碎石背填作業
10米園道,T_65_58~E_65_60 TYPE E鋼筋綁紮
莊泰路(莊田路-坡雅路)停車格塗銷位置紅線畫設
