本日天氣:上午晴、下午晴
本日施作項目
1. RD5-2(0K+0~120)R側人行道人行道路緣石及樹圍石鋪設。2. RD4-1-2路燈及號誌管道埋設。
3. 民生路第二臨時滯洪池抽水。
4. 公七公園地下滯洪池抽水。
5. RD10M-15-3箱涵抽水。
6. RD5-2箱涵抽水。
7. 工區出入車輛輪胎清洗及交通維持。
8.工區防塵網及安全欄杆施作。
9. 工區灑水。
整地土方工程
1. 住三R3-45坵塊第三臨時滯洪池開挖、土方搬運至商二C2-9坵塊回填。
2. RD5-2既有箱涵開挖。
3. 廣(停)一地坪整理、餘土搬運至商二C2-9坵塊回填。
4. RD4-1-2(0K+20~300)路基整理及夯實。
5. RD7-8(0K+200~450,含路口65、66)瀝青混凝土(密級配)舖築(9/18夜間至9/19清晨施作)。
6. RD7-8(中環路側)人行道回填。
7. RD7-8(0K+200~450)L側人行道路堤填築。
8. RD4-1-2(0K+100~290)L側人行道路堤填築及夯實。
公六
1. 公六公園(工區一)自動噴灌系統管道開挖、步道細部修整及測量;(工區二)A系統截水溝二昇牆模板整立、土方近運利用;(工區三)滯洪池池底高壓透水磚底層紙模開孔、清碎石鋪設及不織布、高壓透水磚吊運。
排水工程
1. RD4-2-2~RD10M-18 Ua8005(0K+0~20)箱涵式側溝蓋版及路緣石模板組立、澆置;RD4-2-2 Ga8001集水井底版澆置;RD4-2-2 Ga8005箱涵式集水井底版模板組立及澆置;RD4-2-2~RD10M-17-1 Ua8011(0K+0~20)箱涵式側溝底版及牆身鋼筋綁紮。
2. RD6-1 Ub8063(0K+0~8.65)、Ub8061(0K+0~13.45)暗溝蓋版模板組立及澆置;Gb8060、Gb8062集水井、Ub8062(0K+80~85.86)U溝蓋版及路緣石鋼筋綁紮。
3. RD6-2 Bb826(0K+900~920)底版鋼線網綁紮、模板組立。
4. RD4-2-2~RD5-1 Ub8069(0K+71~89.43)U溝、RD4-2-2 UN422(0K+12~80)U溝、RD4-2-2 Gb8066、Gb8067、Gb8068集水井蓋版及路緣石鋼筋綁紮、模板組立。
5. RD15M-2 Ua1004(0K+60~79.4)、Ua1007(0K+0~20)U溝蓋版及路緣石模板整理;Ua1007(0K+20~40)U溝蓋版及路緣石鋼筋綁紮。
共同管道工程
1. RD10M-37-3,E_10M-37-3_04~E_10M-37-3_05 TYPE E'排管、模板組立及澆置;RD10M-37-2,T_10M-37-2_11~RD4-4-2,E_4-4_37 TYPE D2轉彎段(第二次)、RD10M-37-2,T_10M-37-2_12~RD4-4-2,T_4-4_35 TYPE D2轉彎段(第二次)鋼筋綁紮;E_10M-37-3_02分歧部接地施作;E_10M-37-3_03~E_10M-37-3_04 TYPE I',R側及L側開挖及PC澆置。
2. 10米園道,E_65_54~T_65_54 TYPE I鋼筋綁紮、排管、模板組立及澆置;E_65_56~T_65_56、T_65_56~E_65_58 TYPE H鋼筋綁紮;T_65_54~E_65_56、E_65_58~T_65_58 TYPE H、RD6-2,E_6-2_09~E_6-2_10、E_6-2_11~E_6-2_12橫交管TYPE G(第一次)、T_6-2_09~T_6-2_10橫交管TYPE H(第一次)開挖及PC澆置。
3. 10米園道,STA.0K+620~830共同管道回填。
4. RD10M-36-2,STA.0K+0~270共同管道回填及夯實。
外部廠商進場
1. RD10M-15-3(上展)箱涵洗孔作業。

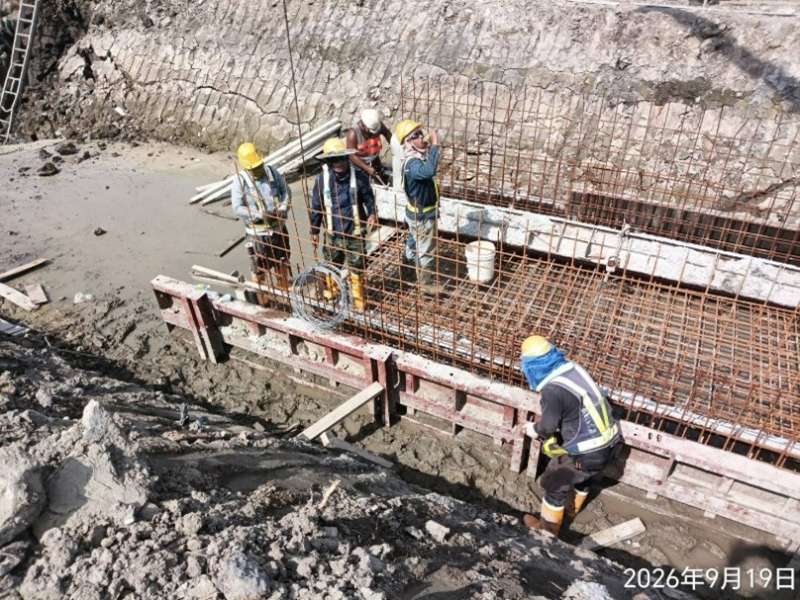

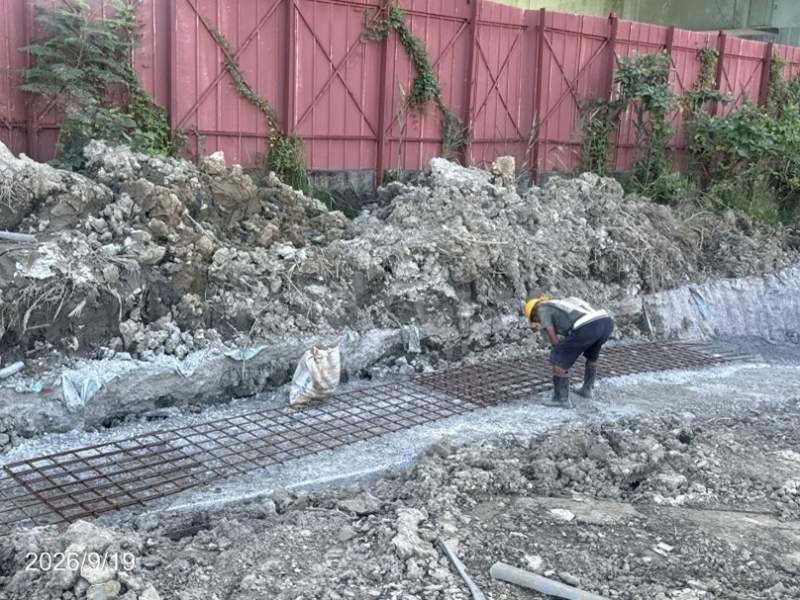

6-2 Bb826(0K+900~920)底版鋼線網綁紮、模板組立

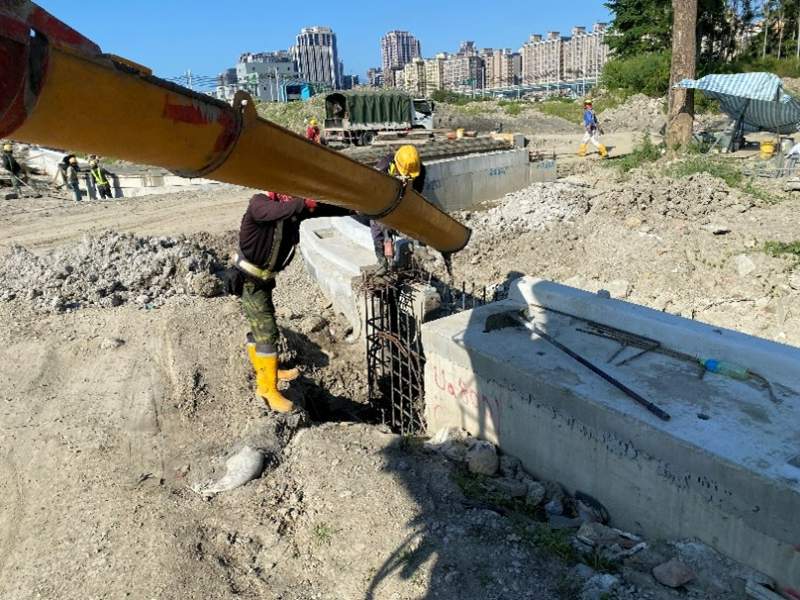

4-2-2 Ga8001集水井底版澆置

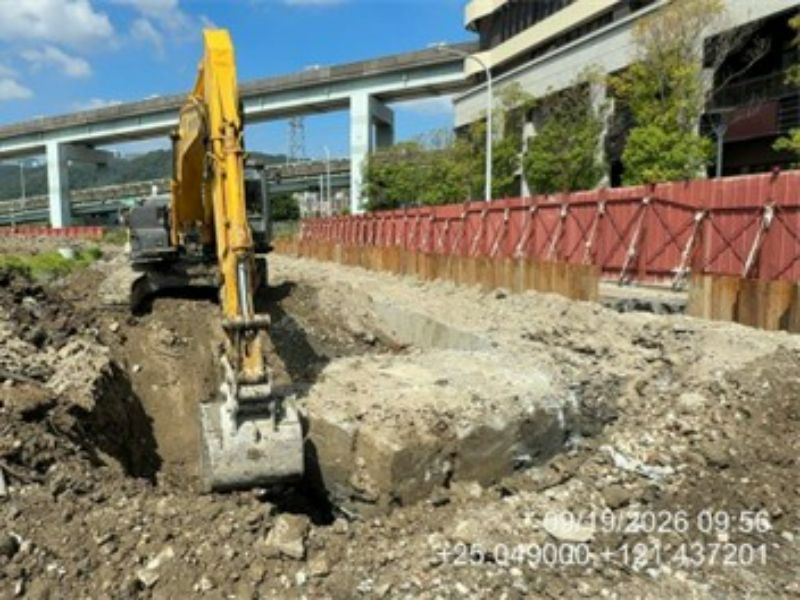

5-2既有箱涵開挖

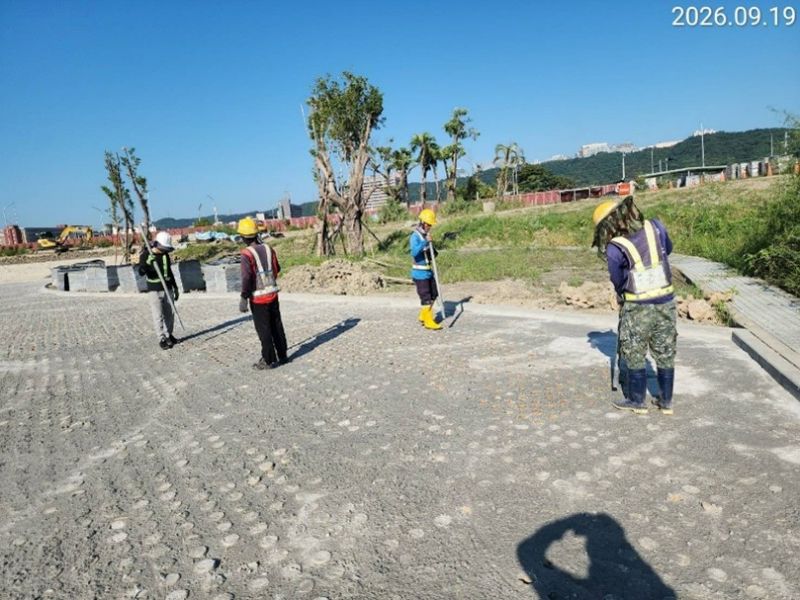

公六公園(工區三)滯洪池池底高壓透水磚底層紙模開孔作業
10米園道,E_65_56~T_65_56、T_65_56~E_65_58 TYPE H鋼筋綁紮
7-8(0K+200~450,含路口65、66)瀝青混凝土(密級配)鋪築
