本日天氣:上午晴、下午晴
本日施作項目
1. RD7-8(0K+20~250)R側人行道花台樹穴開挖、碎石鋪設及通氣管施作。
2. RD5-2(0K+0~120)R側人行道紙模及鋼線網鋪設。
3. RD4-2-2路燈(L4)基礎座、10米園道路燈(R44)基礎座施作。
4. 三泰路月明薑母鴨後側排水溝渠清淤。
5. 三泰路與莊泰路口轉彎修繕處標線補繪;莊泰路(莊田路-坡雅路)停車格塗銷位置交通錐及連桿設置;工務所料場出入口大門修繕。
6. 廣(停)一圍籬修復。
7. RD4-2-2分歧步圓頸調整;RD7-8分歧部人孔泥作修飾及共同管道修繕;廣(停)一圍籬移設。
8. 幸福路便道出入口圍籬拆除、交通錐及連桿設置。
9. 公七公園地下滯洪池抽水。
10.RD10M-15-3箱涵抽水。
11.RD5-2箱涵抽水。
12.RD4-1-2箱涵抽水。
13.工區出入車輛輪胎清洗及交通維持。
14.工區防塵網及安全欄杆施作。
15.工區灑水。

整地土方工程
1. 住三R3-45坵塊第三臨時滯洪池開挖、土方搬運至商二C2-9坵塊回填。
2. 住三R3-52坵塊民生路第二臨時滯洪池開挖。
3. 住三R3-76坵塊混凝土塊軋碎、集中堆置。
4. RD7-6-1地坪整理。
5. 幸福路與中環路口(台65橋下)行人穿越道位置地坪整理及環境清掃。
6. 公七滯洪池旁施工便道施作。
7. 廣(停)一地坪整理、餘土搬運至商二C2-9坵塊回填。
8. RD4-1-2(0K+20~300)路基整理及夯實。
9. RD10M-36-2側溝開挖。

公六
1. 公六公園(工區一)步道細部修整及測量、抿石子座椅點位開挖及PC模板組立;(工區二)步道細部修整、TYPE B階梯開挖、平台級配鋪設;(工區三)滯洪池池底清碎石及不織布、高壓透水磚鋪設;(工區四)無障礙斜坡高程測量、清碎石鋪設。

公七
1. 公七公園地下滯洪池鋼筋加工作業。

排水工程
1. RD4-2-2~RD10M-18 Ua8005(0K+0~20)箱涵式側溝蓋版及路緣石模板整理、完成面修飾;RD4-2-2 Ga8005箱涵式集水井、Ga8001集水井牆身模板組立;RD4-2-2~RD10M-17-1 Ua8011(0K+0~20)箱涵式側溝底版及牆身鋼筋綁紮。
5. RD6-1 Gb8060、Gb8062集水井、Ub8062(0K+80~85.86)U溝蓋版及路緣石模板組立及澆置。
3. RD6-2 Bb826(0K+900~920)底版模板組立及澆置。
4. RD4-2-2~RD5-1 Ub8069(0K+71~89.43)U溝、RD4-2-2 Gb8068集水井蓋版模板組立及澆置;RD4-2-2 Gb8066、Gb8067集水井蓋版及路緣石模板組立、澆置;RD4-2-2 UN422(0K+8~80)U溝蓋版及路緣石模板組立。
5. RD15M-2 Ua1007(0K+20~60)U溝蓋版及路緣石鋼筋綁紮。
6. RD10M-36-1 U溝修繕作業。

共同管道工程
1. RD10M-37-2,T_10M-37-2_11~RD4-4-2,E_4-4_37 TYPE D2轉彎段(第二次)、RD10M-37-2,T_10M-37-2_12~RD4-4-2,T_4-4_35 TYPE D2轉彎段(第二次)排管、模板組立及澆置;RD10M-37-3,E_10M-37-3_03~E_10M-37-3_04 TYPE I',R側及L側鋼筋綁紮、排管、模板組立及澆置;E_10M-37-3_02分歧部接地施作;E_10M-37-3_04~E_10M-37-3_05、E_10M-37-3_05~E_10M-37-3_04 TYPE I',R側及L側、E_10M-37-3_03 TYPE Q',L側開挖及PC澆置。
2. RD6-2,E_6-2_09~E_6-2_10、E_6-2_11~E_6-2_12橫交管TYPE G(第一次)、T_6-2_09~T_6-2_10橫交管TYPE H(第一次)鋼筋綁紮、排管、模板組立及澆置;10米園道,E_65_56~T_65_56、T_65_56~E_65_58 TYPE H排管施作;T_65_54~E_65_56、E_65_58~T_65_58 TYPE H鋼筋綁紮;E_65_60~T_65_60 TYPE E開挖、擋土支撐施作及PC澆置。
3. RD7-1,E_7-1_01 TYPE Q開挖及PC澆置。
4. RD7-6-1,STA.0K+0~368共同管道回填及夯實。
5. RD7-6-2,STA.0K+350~721共同管道回填及夯實。
6. 10米園道,STA.0K+620~830共同管道回填。

外部廠商進場
1. RD4-1-1自來水推進施作,影響側溝及路基施工。

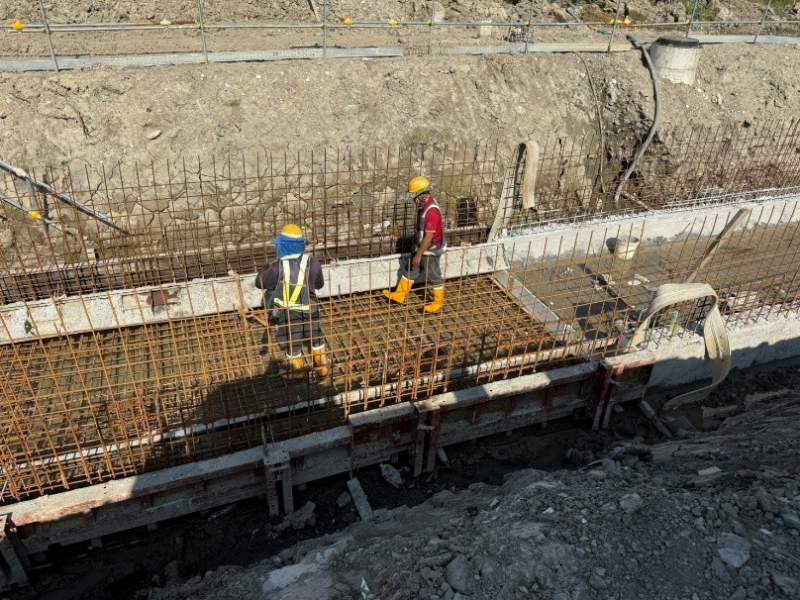

1150921工程現況6-2 Bb826(0K+900~920)底版模板組立

1150921工程現況7-8(0K+20~250)R側人行道花台施作

1150921工程現況4-1-2(0K+20~300)路基整理及夯實
1150921工程現況公六公園(工區二)平台級配鋪設

1150921工程現況7-8共同管道修繕

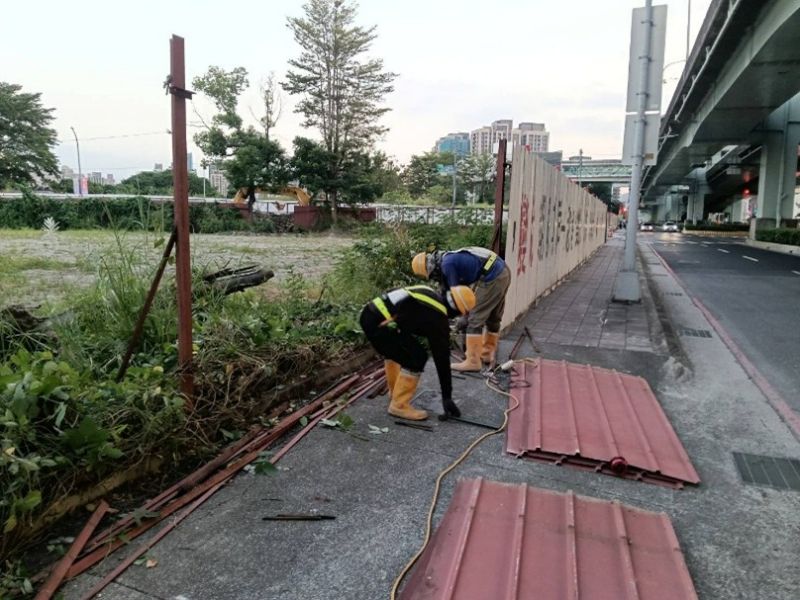

1150921工程現況廣(停)一圍籬移設
