本日天氣:上午晴、下午晴
本日施作項目
1. RD4-2-2(0K+30~170)R側人行道路緣石及樹圍石PC模板組立、澆置。
2. RD5-2(0K+0~120)R側及L側人行道不織布、細碎石及高壓透水磚鋪設。
3. RD4-2-2(0K+10~150)、RD10M-17-1轉彎段路燈管道埋設及回填砂鋪設。
4. RD4-2-3路燈(NR1~NR5)管道開挖及埋設。
5. 三泰路既有側溝及箱涵清淤。
6. 廣(停)一圍籬移設。
7. 莊泰路(莊田路-坡雅路段)圍籬拆除位置環境整理、紅線畫設、型鋼式護欄及連桿設置。
8. 工務所周邊環境整理。
9. 莊泰路(莊田路-坡雅路段)圍籬拆除位置型鋼式護欄吊放。
10.RD7-1抽水。
11.工區防塵網及安全欄杆施作。
12.工區灑水。

整地土方工程
1. 住三R3-45坵塊第三臨時滯洪池開挖、土方搬運至商二C2-9、C2-3坵塊堆置。
2. 住三R3-76坵塊混凝土塊軋碎、集中堆置;10米園道既有圍牆敲除及鋼筋切除。
3. RD5-1既有鋼筋混凝土箱涵混凝土塊破除。
4. RD4-2-3與莊田路口地坪整理。
5. 公七滯洪池施工便道地坪整理。
6. 公七滯洪池周邊點井排水路開挖。
7. RD4-1-2(0K+20~300)第二層級配鋪設及夯實。

公六
1. 公六公園(工區一)A系統截流溝(U1、U3)截水溝二昇牆模板整理及鍍鋅隔柵框座安裝;(工區一)TYPE-A階梯、高壓透水磚地坪紙模開孔及清碎石鋪設。

公七
1. 公七公園地下滯洪池南側邊坡修整、土方搬運至公六暫置。

排水工程
1. RD4-2-2 UN422(0K+80~93.85,含既有箱涵銜接段)U溝底版及牆身(第二次)模板組立及澆置;RD6-1 L側~RD4-2-2 R側、RD6-1 R側~RD4-2-3 R側假溝蓋鋼筋綁紮、模板組立。
2. RD4-2-2 UN422(0K+68~80)U溝蓋版澆置;UN422(0K+8~60)U溝蓋版路緣石模板組立、澆置;Ga8006集水井PC模板組立及澆置;U溝完成面修飾。
3. RD15M-2 Ua1004(0K+40~60)、Ua1007(0K+60~70)U溝蓋版及路緣石模板組立、澆置。

共同管道工程
1. RD10M-37-3,E_10M-37-3_02~E_10M-37-3_03、E_10M-37-3_03~E_10M-37-3_02 TYPE I',R側及L側排管、模板組立、澆置;RD10M-37-2,E_10M-37-2_03 TYPE Q',L側(第二次)、RD10M-37-2,E_10M-37-2_03~E_10M-37-2_02 TYPE I',R側及L側鋼筋綁紮;RD10M-37-3,E_10M-37-3_04~E_10M-37-3_03 TYPE I',R側及L側、E_10M-37-3 _04 TYPE Q',L側開挖及PC澆置。
2. 10米園道,E_65_54~T_65_54 TYPE J、T_65_56~E_65_58、E_65_58~T_65_58 TYPE I、E_65_58 TYPE Q排管、模板組立及澆置;T_65_54~E_65_56、E_65_56~T_65_56 TYPE I、E_65_56 TYPE Q鋼筋綁紮、排管、模板組立及澆置;T_65_58~E_65_60 TYPE I開挖及PC澆置;通管作業。
3. RD10M-64-1,E_10M-64-1_03~E_10M-64-1_02 TYPE I',R側及L側開挖、PC澆置;E_10M-64-1_01分歧部接地施作及吊放。

污水工程
1. RD4-1-2陰井損壞修復。

1150925工程現況15M-2 Ua1007(0K+60~70)U溝蓋版及路緣石模板組立

1150925工程現況4-2-2(0K+30~170)R側人行道人行道路緣石及樹圍石PC澆置

1150925工程現況公七公園地下滯洪池南側邊坡修整、土方搬運

1150925工程現況4-2-2路燈管道埋設
1150925工程現況10米園道,T_65_54~T_65_56 TYPE I排管施作

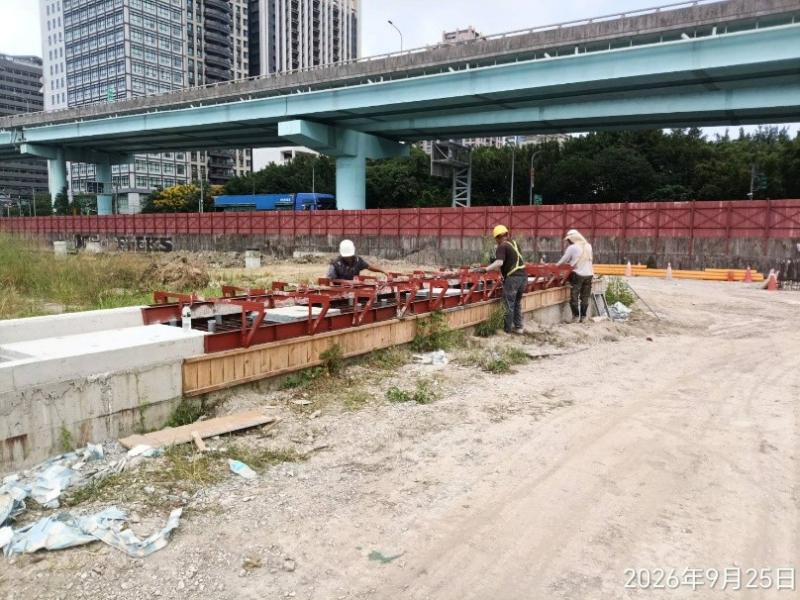

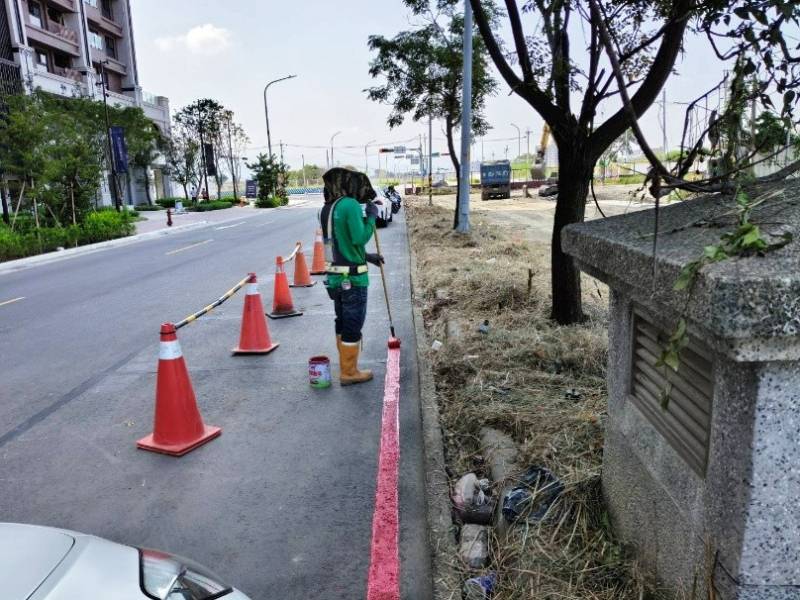

1150925工程現況莊泰路(莊田路-坡雅路段)圍籬拆除位置紅線畫設
