本日天氣:上午晴、下午晴
本日施作項目

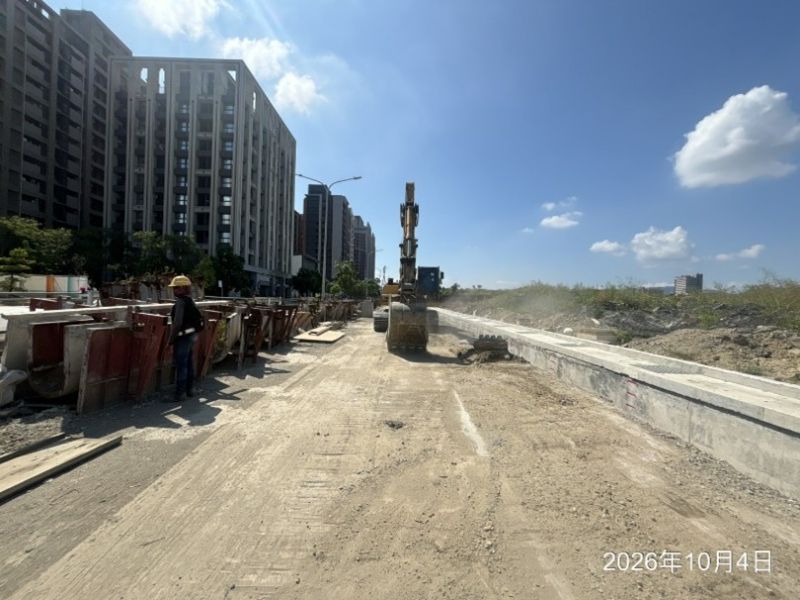

整地土方工程1.RD4-2-2 0K+250~0K+450 路基整理。
公四 / 公六 / 公園及綠地

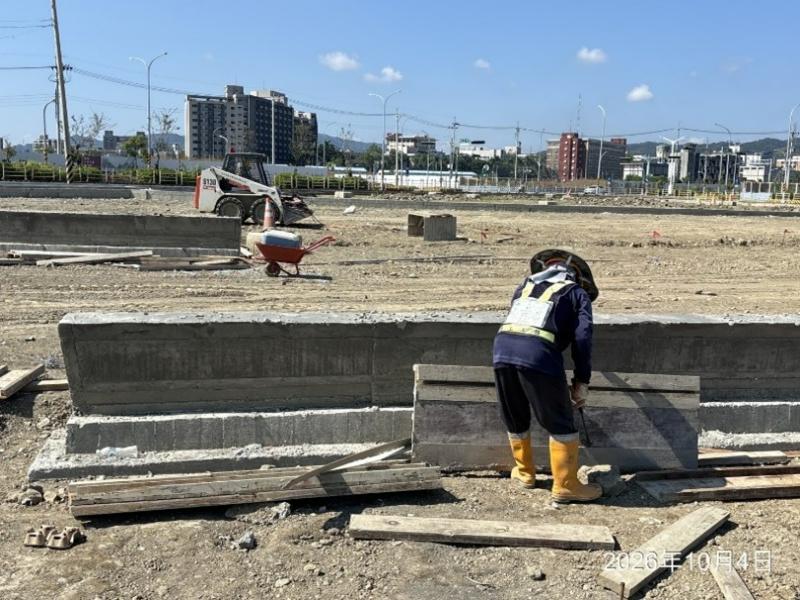

1.工區1 抿石子座椅模板拆除。
2.工區2 TYPE-B階梯鋼筋綁紮,現場模板環境整理。
排水工程

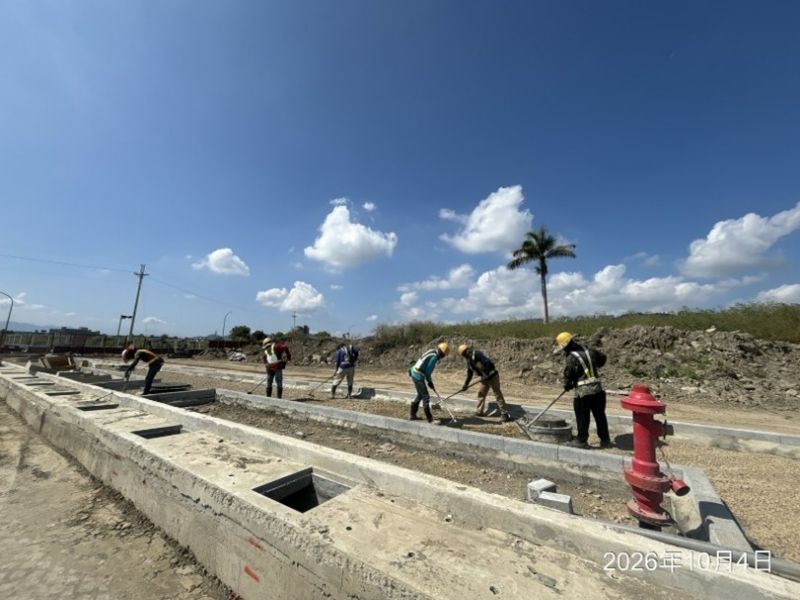

1.RD10m-36-1 U溝蓋版及路緣石鋼筋綁紮及鋼模板拆除整理。
共同管道工程
1.RD10M-64-1 E_10M-64-1_01~RD15M-11 用戶管 TYPE l’ RT/LT PC開挖。
2.RD10M-64-1 E_10M-64-1_01~E_10M-64-1_02 電力纜管 TYPE E’ 鋼筋作業。
3.RD10M-37-3 E_10M-37-3_01 用戶管 TYPE Q' LT PC開挖。 RD10M-37-3 E_10M-37-3_01~E_10M-37-3_02 用戶管 TYPE I' RT/LT PC開挖。
4.RD10M-37-3 E_10M-37-3_02~E_10M-37-3_01 用戶管 TYPE I' RT/LT PC開挖。
5.RD10M-37-3 E_10M-37-3_05~E_10M-37-3_06 電力纜管 TYPE E’ 排管/模板。
機電與標誌工程

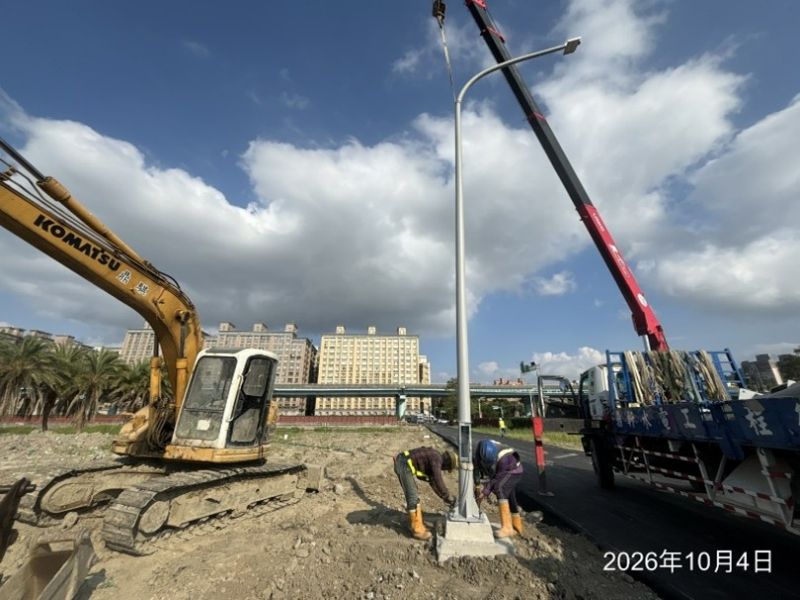

1.RD4-2-2 中央分隔島路燈基礎基座開挖(C4~C7)。
2.RD4-2-2 中央分隔島路燈管線回填砂進料(C1~C7)。
3.RD4-1-2 臨時燈桿基座安裝回填。
4.RD4-1-2 臨時便道路燈立桿安裝共6盞。
景觀綠美化工程

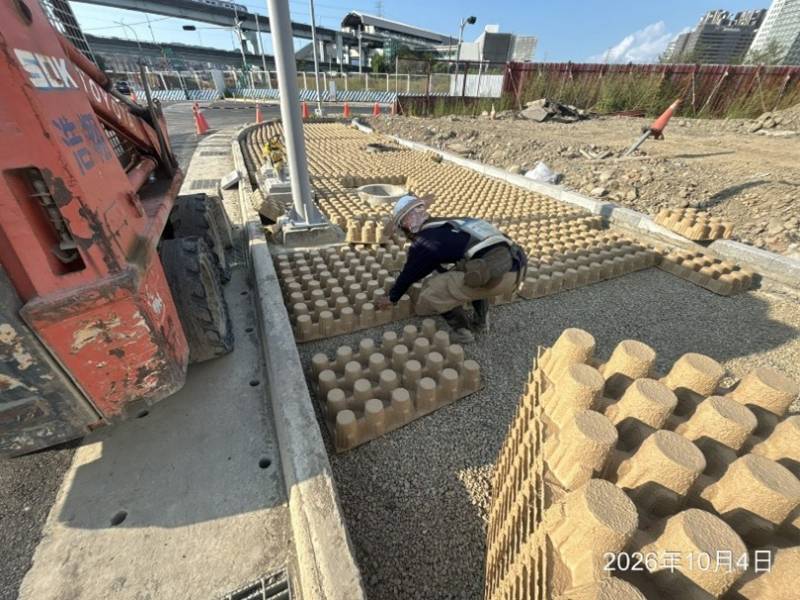

1.RD4-2-2 0K+040~0K+200(RT) 人行道碎石級配進料鋪設。
2.RD4-1-2 人行道紙模安裝。
交通工程
1.RD7-8路面行人斑馬線標線劃線。
外單位管線與其他交維
1.N2區 RD5-2 消防栓管線施工。
2.N2區 RD4-2-2接RD5-1轉彎段 瓦斯管線施工。
