本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊破除。
3. 住三R3-84坵塊混凝土塊軋碎。
4. 住三R3-62坵塊無筋混凝土地坪敲除、清除掘除。
5. 4-4-1計畫道路土方搬運。
6. 4-2-3箱涵回填。
7. 4-4-2餘方整理。
8. 4-4-1電箱位置放樣、10M園道分歧部放樣。
9. 4-4-1計畫道路(0K+400~550)路燈基座開挖及PC澆置,路燈基座澆置。
10.台65橋下圍籬載運。
11.三和路改道與4-4-2計畫道路交叉口地坪敲除。

排水工程
1. RD4-4-1 Ub8121(0K+100~177.4)箱涵式側溝鋼筋綁紮,RD4-4-1 Ub8122(0K+0~20)環境整理,RD4-4-1 Mb8-38-5、Mb8-38-6人孔調整層模板組立及澆置。
2. RD4-2-3 Bb836(0K+960~980)底版鋼線網綁紮、模板組立及澆置,RD4-2-3 Bb836(0K+920~940)底版鋼線網及模板組立。
3. RD4-4-1 Ub8074(0K+40~127.18)U溝鋼筋綁紮,RD4-4-1 Ub8121-1(0K+0~94.15)U溝蓋版鋼筋加工及綁紮、Ub8074(0K+40~60)U溝模板組立。
4. RD4-4-1(LT,STA.0K+700~800、STA.0K+0~90)CLSM澆置回填。

共同管道工程
1. RD4-2-3(STA.1K+140~165)TYPE E擋土支撐施作、鋼筋綁紮、排管、模板組立及澆置,(STA.1K+165~190)L側TYPE E開挖及PC澆置。
2. RD4-4-1(T_4-4_20~E_4-4_22)預埋管打石作業,RD10M-22、6-2、10M-15路口開挖,RD7-8-1(E_7-8-1_01、T_7-8-1_01、E_7-8-1_03、T_7-8-1_03分歧部吊放。
3. RD4-4-2(E_4-4_40)~10M園道(E_65_54)轉彎段TYPE E鋼筋綁紮、排管施作。

污水工程

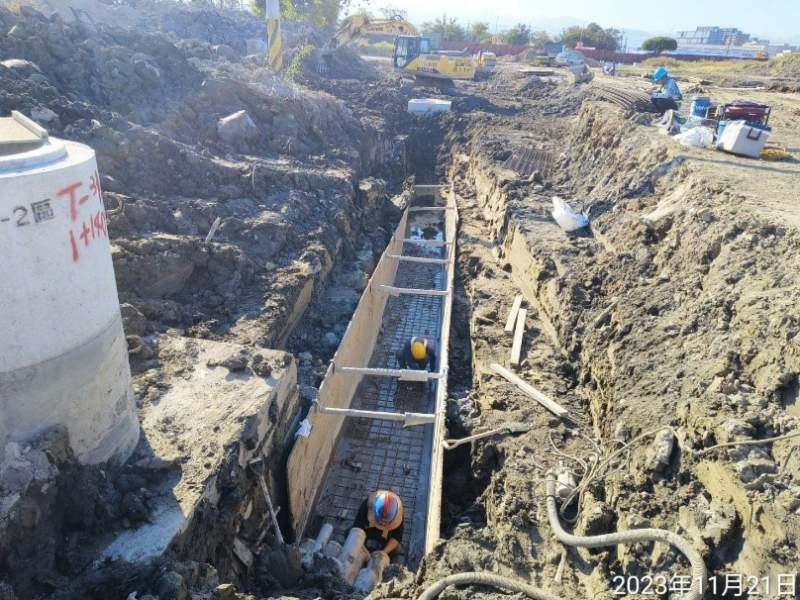

1. WD13902、WD13903、WD13905、WD13906、WD04603明挖施工。

交通維持工程
1. 新北大道三處右轉箭頭塗銷作業。

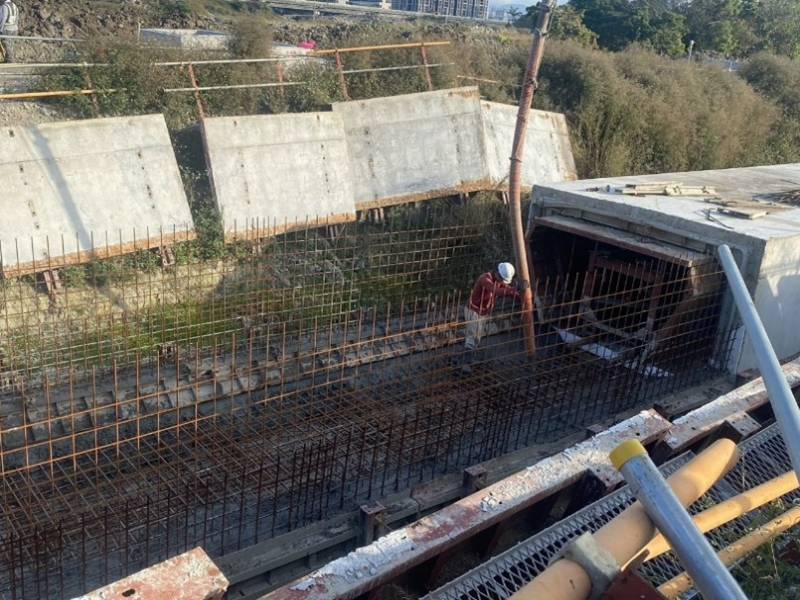

1121121工程現況4-2-3 Bb836(0K+960~980)底版澆置

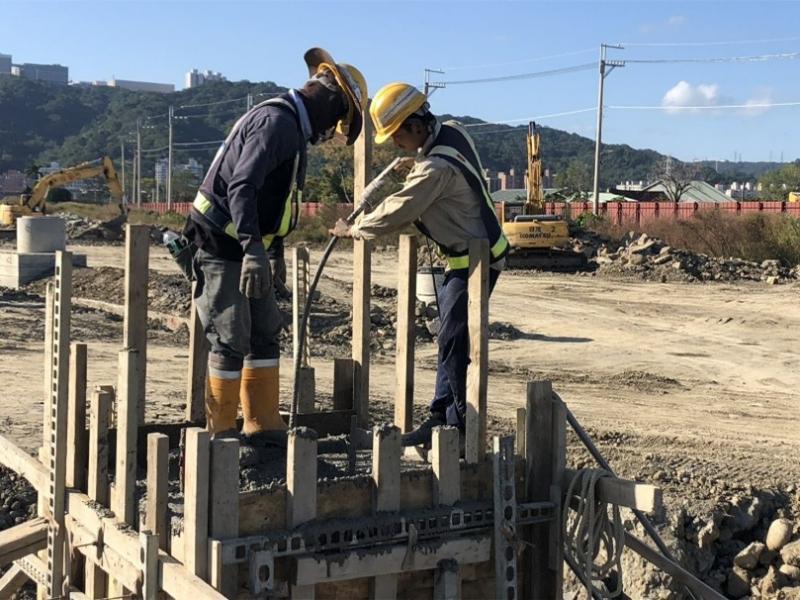

1121121工程現況4-4-1 Mb8-38-6人孔調整層澆置

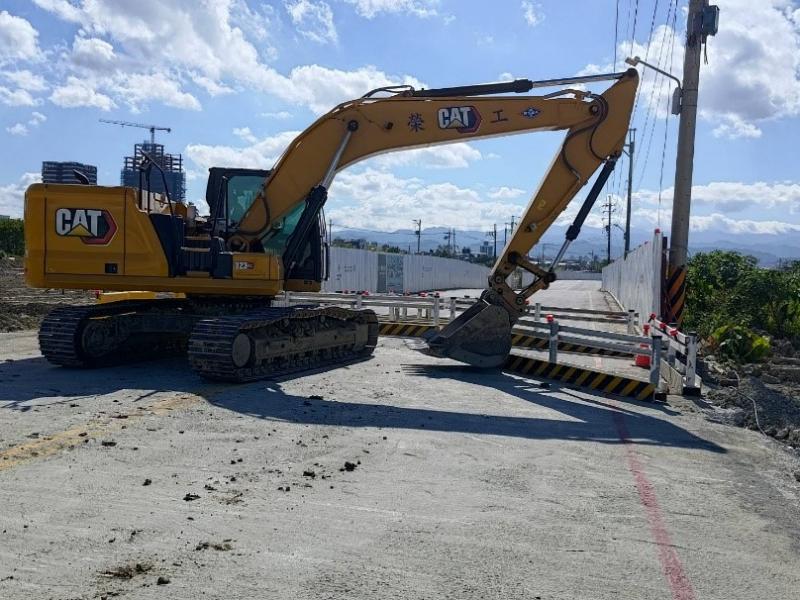

1121121工程現況三和路改道與4-4-2計畫道路交叉口地坪敲除

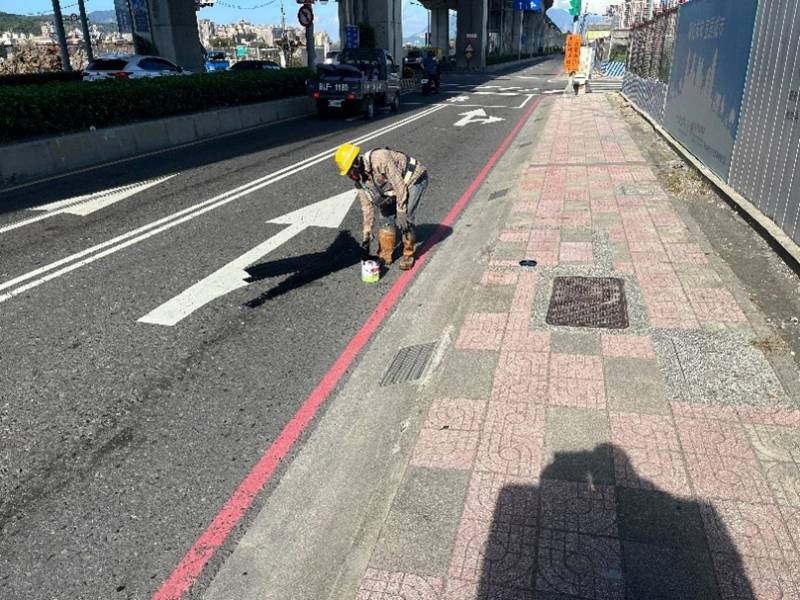

1121121工程現況新北大道三處右轉箭頭塗銷作業

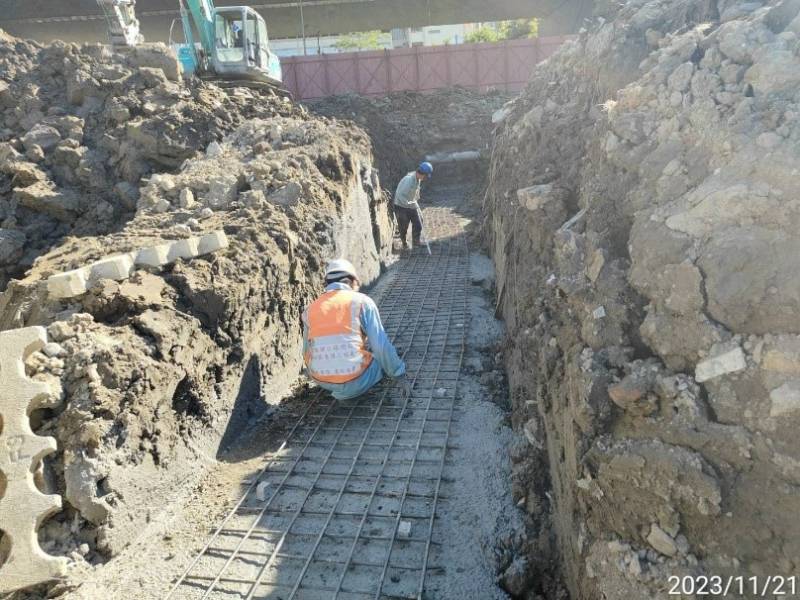

1121121工程現況4-2-3(STA.1K+140~165)TYPE E鋼筋綁紮
1121121工程現況
4-4-2~10M園道轉彎段TYPE E鋼筋綁紮
