本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵混凝土塊破除。
3. 住三R3-84坵塊混凝土塊軋碎、集中堆置。
4. 住三R3-53坵塊無筋混凝土地坪敲除。
5. 商二C2-10坵塊營建混合物(混凝土塊)清運至文中二坵塊暫置。
6. 4-4-1計畫道路土方搬運。
7. 4-4-1 Bb818箱涵回填。
8. 4-4-2側溝開挖。
9. RD4-4-1(0K+200~550)路燈基礎位置放樣、Ub8077 PC面位置及高程檢測。
10.4-4-1計畫道路路燈基座預鑄及澆置。
11.台65橋下 4-4-2計畫道路基地及路幅開挖。
12.三泰路與中正路508巷便道型鋼式護欄警示燈安裝,三泰路人行道清掃、樹穴復舊。
13.4-4-1計畫道路路燈點位開挖。
14.三和路改道圍籬拆除,共146M。

排水工程
1. RD4-4-1 Ub8121(0K+120~140)箱涵式側溝牆身模板組立,RD4-4-1 Ub8122(0K+0~20)U溝蓋版模板組立,RD4-4-2 Ua4038(0K+10~146.7)PC澆置。
2. RD4-2-3 Bb836(0K+940~960)底版鋼線網及模板組立。
3. RD4-4-1 Ub8074(0K+60~80)U溝模板組立及澆置。
4. RD4-4-2 Ua4036(0K+13.6~109.25)PC模板組立及澆置。
5. RD4-4-1 Ub8121-1(0K+0~20)U溝蓋版模板整理。
6. RD15M-4 Ba902(0K+255~259.3)腹頂版鋼線網綁紮、模版組立及澆置。

共同管道工程
1. RD4-2-3(0K+887~912)L側TYPE J、(STA.0K+912)L側TYPE Q鋼筋綁紮、排管施作,(STA.1K+140~190、1K+190~-215)L側甩管段TYPE H鋼筋綁紮,(STA.0K+985~1K+020)L側TYPE E澆置,(STA.0K+935~985)L側TYPE I及過路段TYPE H、(STA.0K+985)L側TYPE Q開挖及PC澆置。
2. RD4-4-2(T_4-4_39)~10M園道(T_65_52)轉彎段TYPE H、10M園道(2K+05~69)TYPE H排管、模板組立及澆置,10M園道(STA.1K+973~2K+069)過路段TYPE E鋼筋綁紮。
3. RD4-4-1(E_4-4_02)分歧部接地系統施作及吊放,RD7-8-1(STA.0K+27~90)R側TYPE G鋼筋綁紮、排管、模板組立及澆置,RD4-4-1(T_4-4_22)~RD7-8-1(T_7-8-1_01)轉彎段TYPE H(第二次)排管、模板組立及澆置,RD4-4-1(STA.0K+35~93)R側電力纜管開挖。
4. RD4-2-3(E_4-2_08、T_4-2_08)分歧部吊放,(E_4-2_10、E_4-2_12、E_4-2_14、T_4-2_08、T_4-2_10、T_4-2_12)分歧部接地系統施作。

污水工程
1. WD03201、WD03202、WD03203、WD03301、WD03302、WD03303明挖施工及CLSM澆置,WD03101、WD03102、WD03103、WD03105、WD03106明挖施工。
2. D0134、D0135污水人孔底座施工。

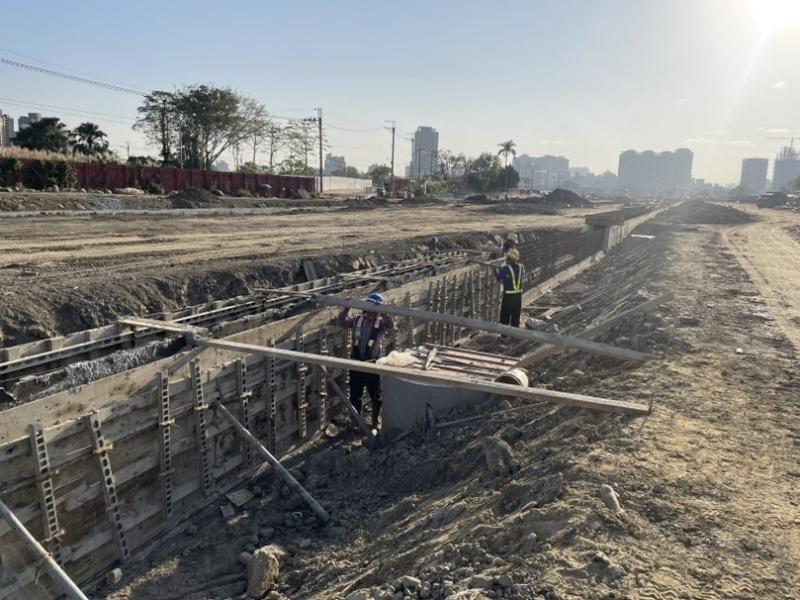

1121128工程現況4-4-1 Ub8121(0K+120~140)箱涵式側溝牆身模板組立

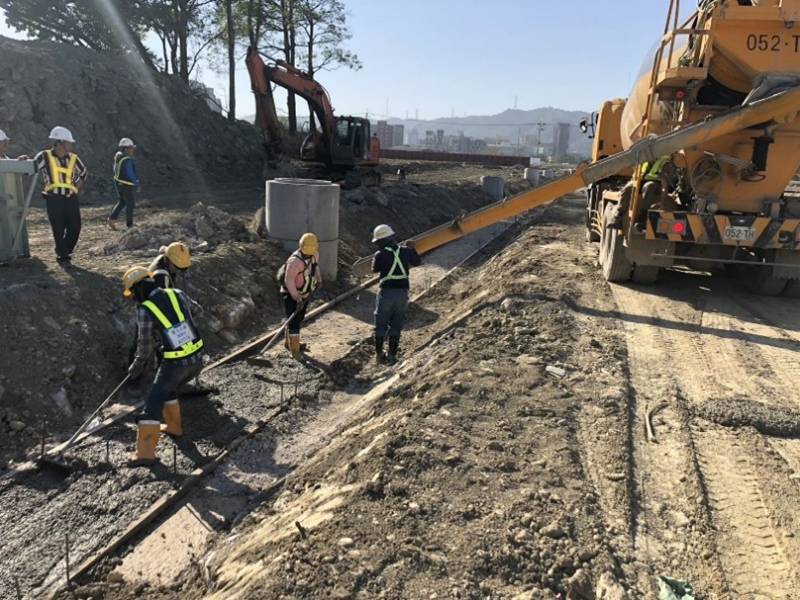

1121128工程現況4-4-2 Ub4036(0K+13.6~100)PC澆置

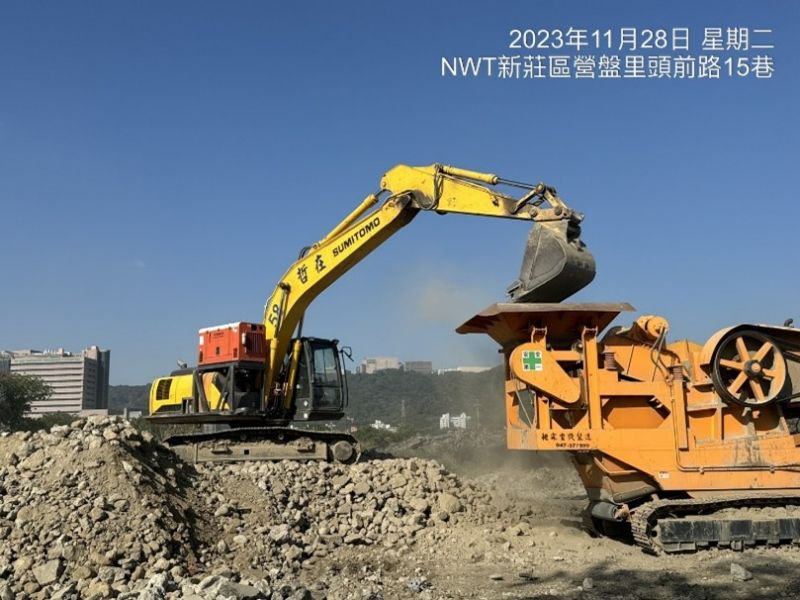

1121128工程現況住三R3-84坵塊混凝土塊軋碎、集中堆置

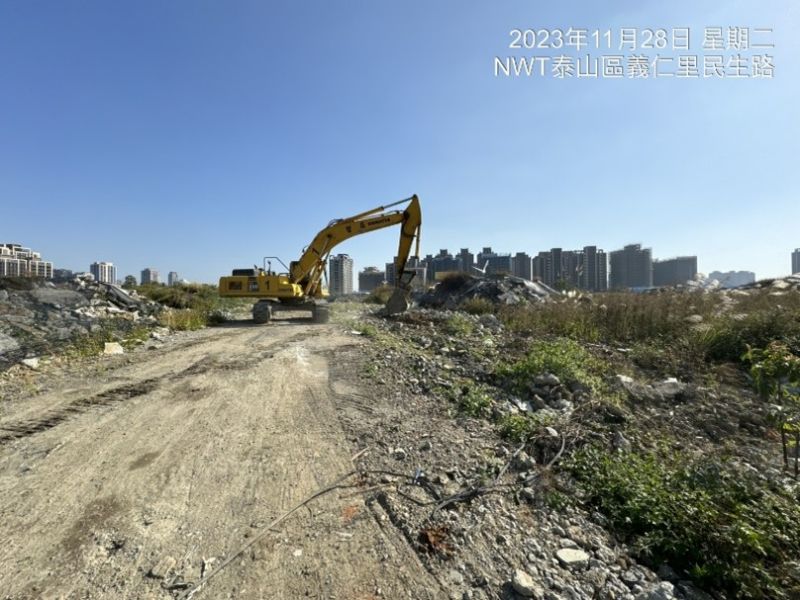

1121128工程現況住三R3-53坵塊無筋混凝土地坪敲除

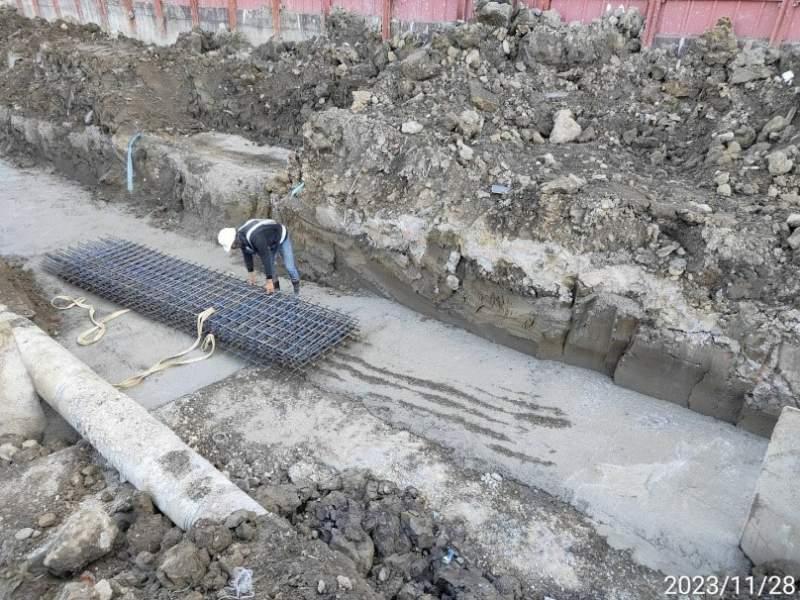

1121128工程現況10M園道(STA.1K+973~2K+069)鋼筋綁紮
1121128工程現況

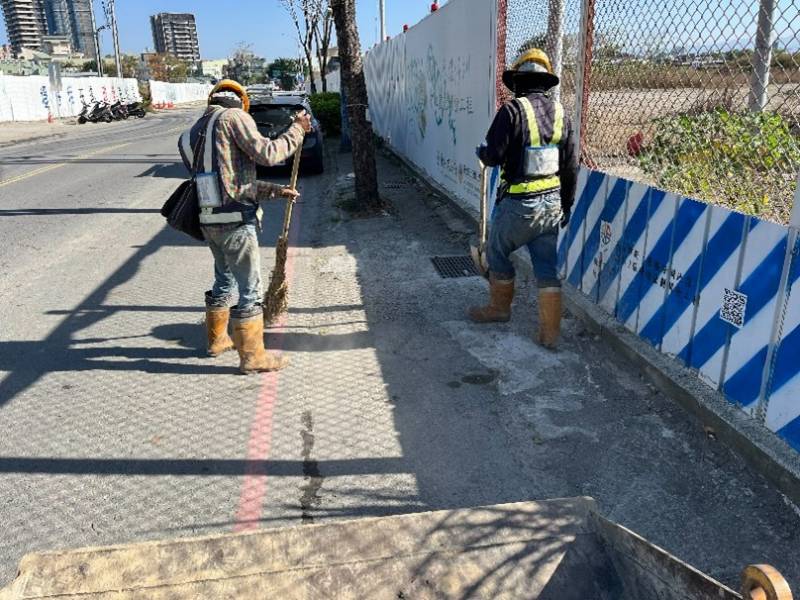

三泰路人行道清掃
