本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-84坵塊混凝土塊軋碎。
3. 住三R3-87坵塊混凝土塊破除。
4. 4-2-3餘土整平、水溝開挖。
5. 4-4-1路基整理、(0K+440~520)路基回填補強澆置。
6. 10M-16-2箱涵回填。
7. 10M-15-2箱涵位置 既有餘方土清運至住三R3-46坵塊暫置。
8. 4-4-1人行道工程 級配層夯實、緣石高程放樣。
9. 中環路清潔隊出入口反光鏡安裝。
10.4-4-1計畫道路路燈基座預鑄。
11.公四公園土方整理及過篩。
12.貴子路67巷35號住戶水管搶修。

排水工程
1. RD4-4-1 Ub8036(0K+20~40)箱涵式側溝牆身模板組立及澆置,RD4-4-1 Ub8122(0K+0~89.8)路緣石模板組立及澆置,RD4-4-1 Ub8076(0K+0~20)U溝蓋版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8035(0K+20~40)箱涵式側溝牆身模板組立,RD4-4-1 Gb8121-1、Gb8125-1集水井PC模板組立及澆置。
2. RD4-4-2 Ua4031(0K+150~162.01)U溝鋼筋綁紮。
3. RD4-4-2 Ua4037(0K+60~80)U溝底版及牆身模板組立、澆置,RD4-4-2 Ua4036(0K+0~20)U溝蓋版鋼筋綁紮、模板組立。
4. RD4-4-2 Ua4034-1(0K+20~40)U溝、RD4-4-2 Ua4034-2(0K+20~40)U溝底版及牆身模板組立、澆置。
5. RD4-4-1 Ub8075(0K+120~146)U溝蓋版筋綁紮、模板組立及澆置。
6. RD4-4-1(0K+780)~RD4-2-3(0K+660)、RD4-4-1(0K+780)~RD4-2-3(0K+710)、RD4-4-2(0K+30)~RD4-2-3(0K+660)、RD4-4-2(0K+30)~RD4-2-3(0K+710)CLSM澆置回填。

共同管道工程
1.  RD4-2-3(STA.0K+985~1K+020)L側過路段TYPE H、(STA.1K+115~140、1K+140~165、1K+165~190、1K+190~215、1K+215~240)R側TYPE I、(STA.1K+165、1K+215)R側TYPE Q、(STA.1K+190)L側TYPE H橫交管排管、模板組立及澆置,RD4-2-3(T_4-2_26)~RD7-8-2(T_7-8-2_11)轉彎段TYPE F鋼筋綁紮、排管施作,RD4-2-3(STA.1K+140~165、1K+165~190、1K+190~215)R側TYPE I、(STA.1K+190)L側TYPE H橫交管鋼筋綁紮。
2. 10M園道(STA.1K+973~2K+005)TYPE I及TYPE J排管、模板組立及澆置,RD-4-4-1 (T_4-4_23)~RD10M-35(T_10M-35_21)L側TYPE D2`橫交管、RD-4-4-1(T_4-4_25)~RD10M-35(T_10M-35_22)L側TYPE D2`橫交管澆置,RD7-3(E_7-3_10、E_7-3_11、E_7-3_12、T_7-3_09、T_7-3_10、T_7-3_11、T_7-3_12)分歧部接地系統施作。
3. RD4-4-1(STA.0K+555~599)L側TYPE I鋼筋綁紮、排管、模板組立及澆置。
4. RD4-2-3(STA.0K+242~291)L側TYPE E鋼筋綁紮,(STA.0K+291~341)TYPE E開挖及PC澆置。

污水工程
1. D0100~D0099∮300mm推進施作。

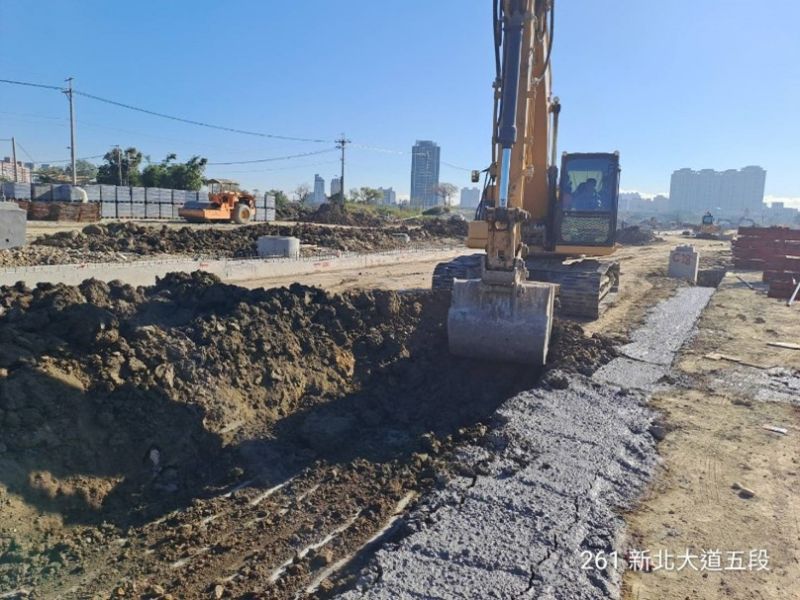

1121214工程現況4-4-1 Ub8075(0K+120~146)U溝蓋版

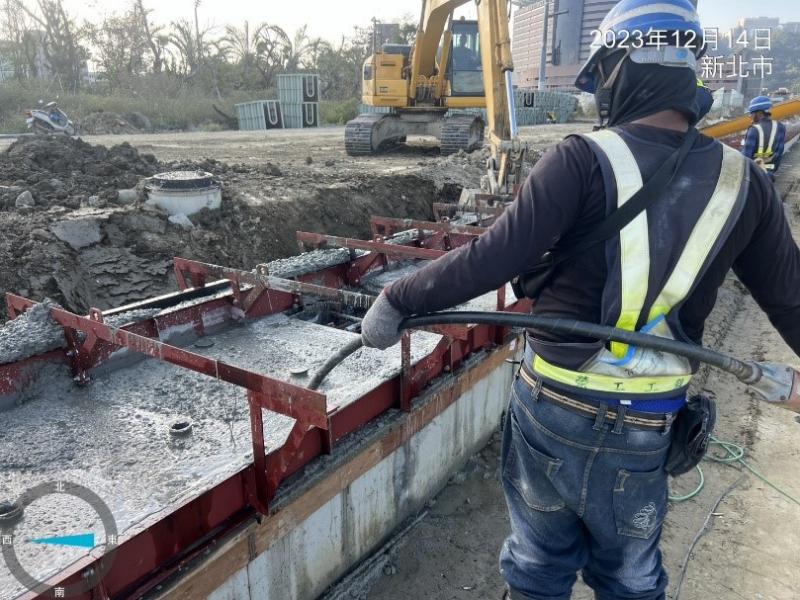

1121214工程現況4-4-1 Ub8035(0K+20~40)箱涵式側溝牆身模板組立

1121214工程現況4-4-1路基整理

1121214工程現況中環路清潔隊出入口反光鏡安裝

1121214工程現況4-4-1(STA.0K+555~599)L側TYPE I鋼筋綁紮
1121214工程現況

4-4-1計畫道路路燈基座預鑄
