本日天氣:上午雨、下午雨
本日施作項目
1. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-87坵塊混凝土塊破除。
3. 住三R3-60坵塊營建混合物(混凝土塊)調運。
4. 4-4-1路基整理。
5. 4-4-1人行道路基整理及回填。
6. 4-4-1人行道紙模開孔作業。
7. 4-4-1中央分隔島路燈基座點位開挖。
8. 4-4-1中央分隔島路燈管線配置。
9. 4-4-1中央分隔島鋼筋綁紮、模板組立。

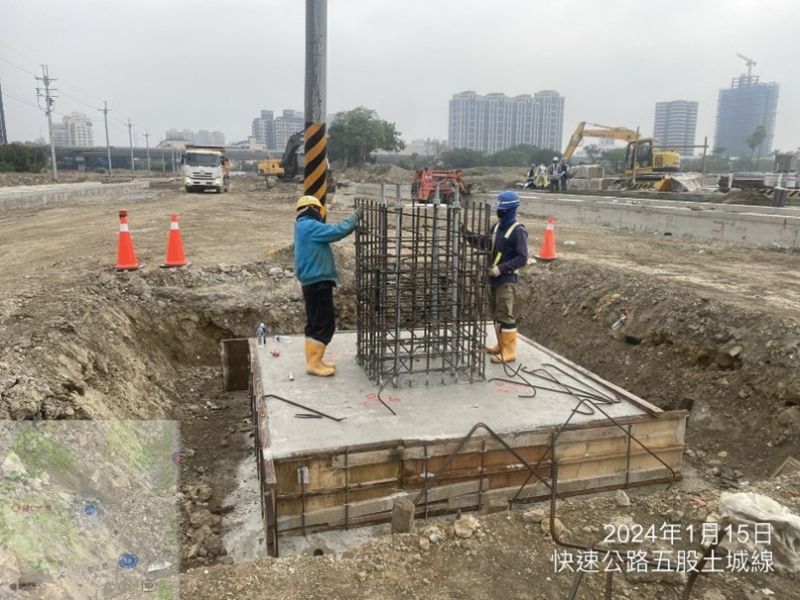

10.4-4-1、4-4-2懸臂式路名牌基座鋼筋綁紮、模板組立。
11.4-4-2(0K+180~286)自來水管道路基CLSM澆置回填。
12.中環路清潔隊路口水溝清淤。

排水工程
1. RD4-4-2 Ua4038(0K+0~20)U溝蓋版路緣石模板組立,RD4-4-2 Ua4031(0K+0~20)U溝蓋版鋼筋綁紮、模板組立,RD4-4-1 Ub8077(0K+0~20)U溝底版及牆身模板組立。
2. RD4-4-1轉RD10M-15-4 Ub8123(0K+68.41~92.11)、RD4-4-1轉RD10M-15-4 Ub8124(0K+65.94~77.88)U溝底版及牆身鋼筋綁紮。
3. RD4-4-1 Ub8121(0K+80~100)箱涵式側溝牆身模板組立及澆置,RD4-4-1 Ub8121(0K+40~60)箱涵式側溝底版鋼筋綁紮、模板組立及澆置,RD4-4-1 Ub8125-1(0K+40~60)箱涵式側溝蓋版鋼筋綁紮、模板組立,RD4-4-1 Ub8077(0K+60~80)U溝蓋版鋼筋綁紮、模板組立及澆置。
4. RD4-4-1 Ub8120(0K+0~66.20)U溝蓋版鋼筋綁紮及模板組立,RD4-4-1 Ub8119(0K+10~52.13)、RD4-4-1 Ub8118(0K+0~93.67)、RD4-4-1 Ub8117(0K+20~47.51)U溝底版及牆身鋼筋綁紮。
5. RD4-4-2 Ua4034-2(0K+40~80)U溝蓋版澆置。

共同管道工程

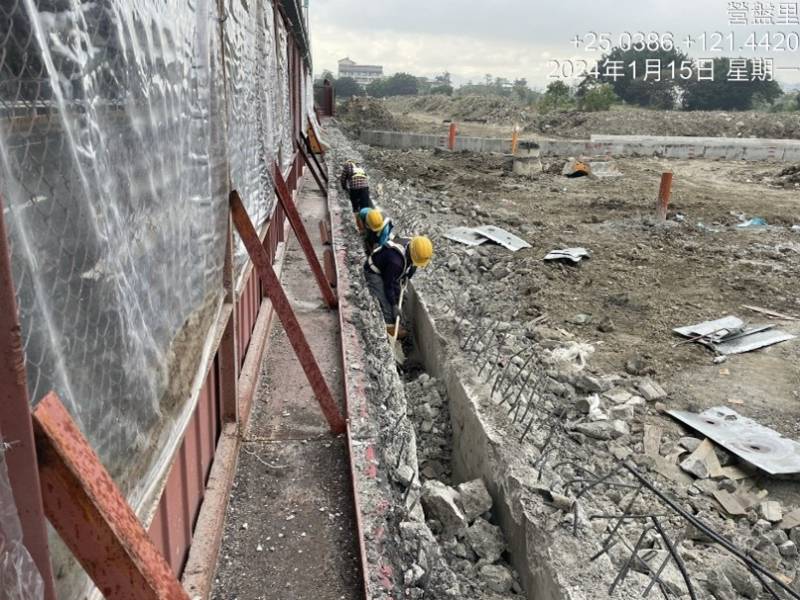

1. RD4-2-3(STA.0K+500~555)L側甩管段TYPE H、(STA.0K+555~580)L側TYPE H排管施作,(STA.0K+291~341)R側TYPE E擋土支撐施作。
2. RD7-3(E_7-3_02、E_7-3_04、T_7-3_02、T_7-3_04)分歧部開挖,(STA.0K+323~344)L側TYPE H施作。
3. RD7-8-1(STA.0K+90~115、0K+115~140)R側TYPE I、(STA.0K+90~115)R側TYPE J排管、模板組立及澆置,RD7-8-1土方搬運。
4. RD15M-4(E_15M-4_01、E_15M-4_03、E_15M-4_05、T_15M-4-01、T_15M-4_03)分歧部接地系統施作,(STA.0K+232~254)L側TYPE H開挖及PC澆置。
5. 預鑄分歧部材料進場。

污水工程
1. D0101污水人孔施作。
2. 工區人孔修復作業。

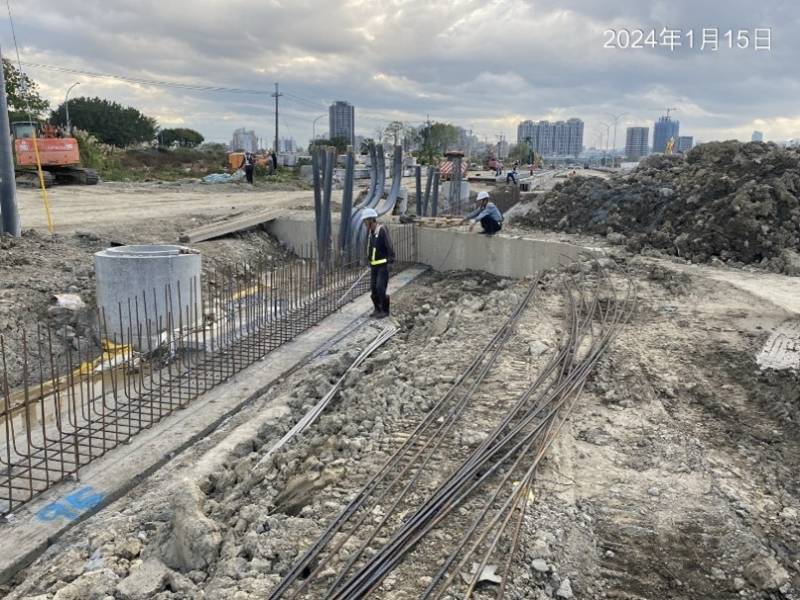

1130115工程現況Ub8123(0K+68.41~92.11)U溝底版及牆身鋼筋綁紮

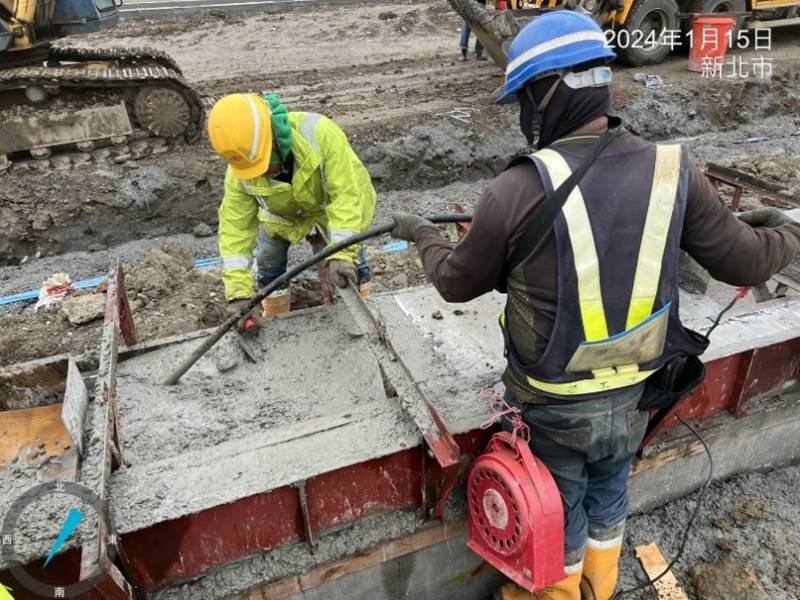

1130115工程現況4-4-2 Ua4034-2(0K+40~80)U溝蓋版澆置
1130115工程現況4-4-1、4-4-2懸臂式路名牌基座鋼筋綁紮、模板組立

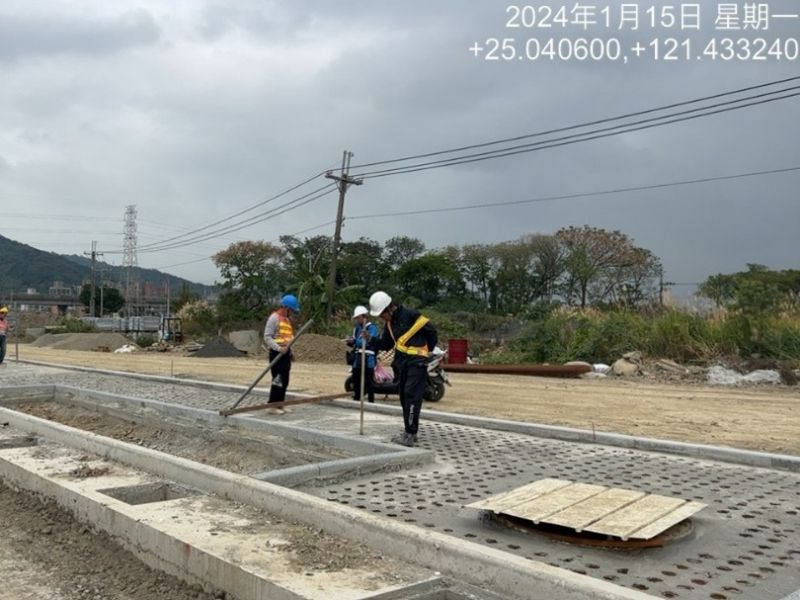

1130115工程現況4-4-1人行道紙模開孔作業

1130115工程現況住三R3-60坵塊營建混合物(混凝土塊)調運
1130115工程現況
中環路清潔隊路口水溝清淤
