本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-87坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-74坵塊混凝土塊破除。

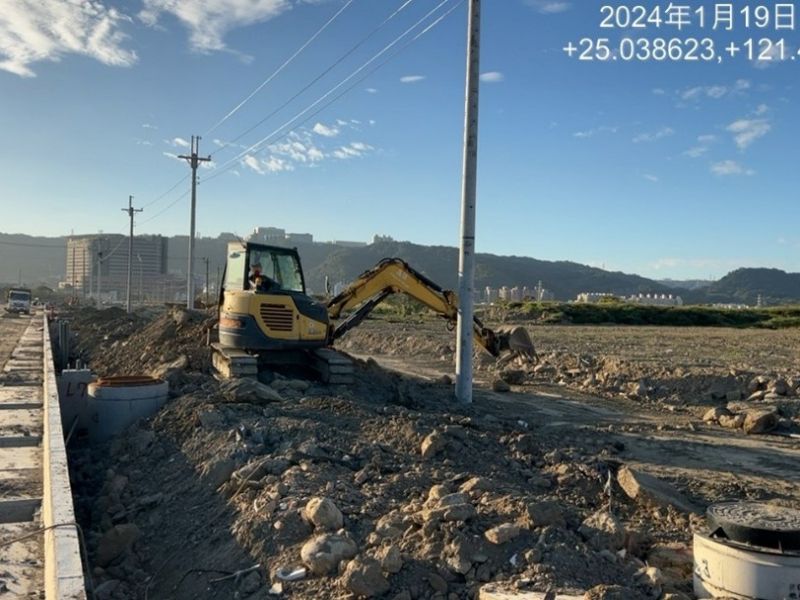

4. 住三R3-62坵塊清除掘除、餘方土調運。
5. 4-4-1路基整理。
6. 4-4-2人行道路基整理。
7. 4-4-1中央分隔島模板拆除。
8. 4-4-1、4-4-2懸臂式標誌架基座頸部模板組立及澆置。
9. 4-4-1人行道緣石PC模板組立及澆置。
10.4-4-1人行道花台土方搬運。
11.4-4-1人行道地磚及填縫沙鋪設。
12.4-4-1過路段號誌管道開挖。
13.4-4-1及4-2-3過路段管道埋設,4-4-1、7-8-1交叉路口號誌及路燈過路管道回填澆置,4-4-1、7-8-1、6-2過路段管道CLSM澆置回填。
14.4-4-1(STA.0K+270~510)道路AC透層MC-70灑佈。

排水工程
1. RD4-4-1 Ub8121(0K+40~60)箱涵式側溝牆身模板組立及澆置,RD4-4-1 Ub8077(0K+10~120)U溝蓋版鋼筋綁紮、模板組立,RD4-4-1 Ub8035(0K+0~20)箱涵式側溝蓋版鋼筋綁紮、模板組立及澆置。
2. RD4-4-2轉10M-37-2 Ua4050(0K+125.32~138.89)U溝底版及牆身鋼筋綁紮,RD4-4-1 Ua4034-1(0K+0~20)、RD4-4-2 Ua4034-2(0K+0~20)U溝底版及牆身模板組立。
3. RD4-4-1 Ub8120(0K+0~20)U溝蓋版鋼筋綁紮。
4. RD4-4-1 Ub8118(0K+0~88.55)U溝底版及牆身鋼筋綁紮。

共同管道工程
1. RD4-2-3(STA.0K+291~341)R側TYPE E排管及澆置,(STA.0K+557~580)R側TYPE H鋼筋綁紮。
2. RD7-3(STA.0K+227)R側過路段TYPE G排管及澆置,(STA.0K+152~177)R側TYPE H及TYPE D2排管、模板組立及澆置,(STA.0K+152)R側過路段TYPE H、RD7-3(E_7-3_06)~RD15M-2(T_15M-2_01)TYPE D2鋼筋綁紮,RD7-3(STA.0K+36~61)R側RTYPE G擋土支撐施作,(STA.0K+36~86)R側TYPE G擋土支撐施作及PC澆置。
3. RD15M-4(STA.0K+32~82)L側TYPE G鋼筋綁紮、排管施作,(STA.0K+232~254)L側TYPE H、(STA.0K+232)L側TYPE Q鋼筋綁紮,(STA.0K+107~157)L側TYPE H開挖及PC澆置,RD15M-2(E_15M-2_01、E_15M-2_03~E_15M-2_08、T_15M-2_01~T_15M-2_07)分歧部接地系統施作。
4. RD7-8-1(STA.0K+90~115)L側TYPE I及TYPE J鋼筋綁紮、排管、模板組立及澆置,(STA.0K+65~90)L側TYPE I、(STA.0K+65~115)L側TYPE H排管、模板組立及澆置。
5. 預鑄分歧部材料進場。

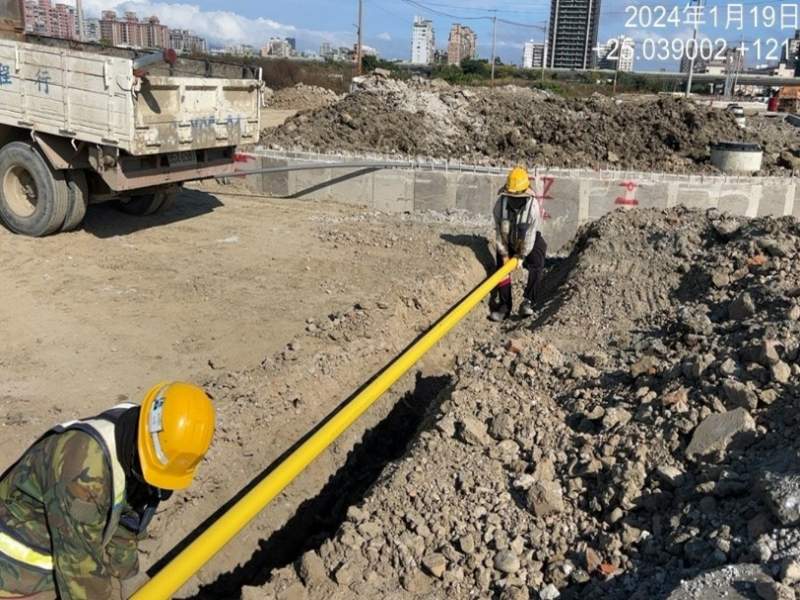

污水工程
1. WD13703修復作業。

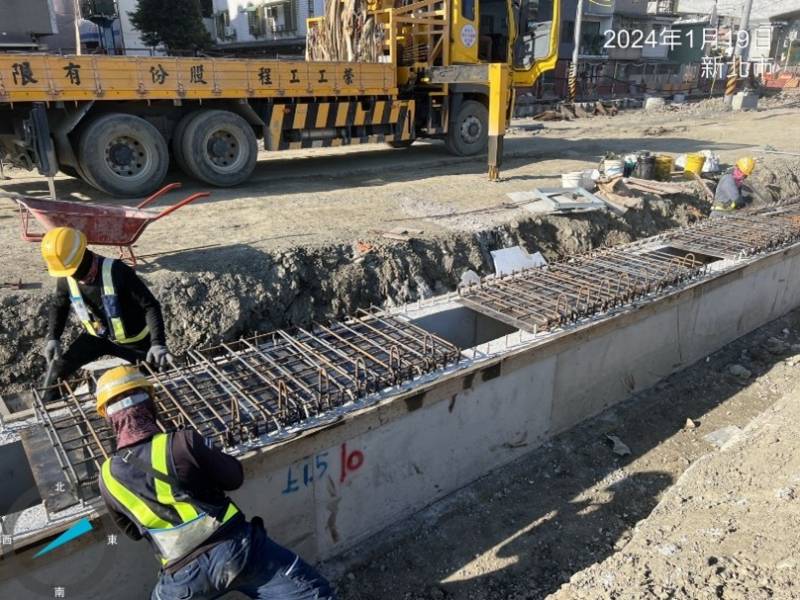

1130119工程現況4-4-1 Ub8120(0K+0~20)U溝蓋版鋼筋綁紮

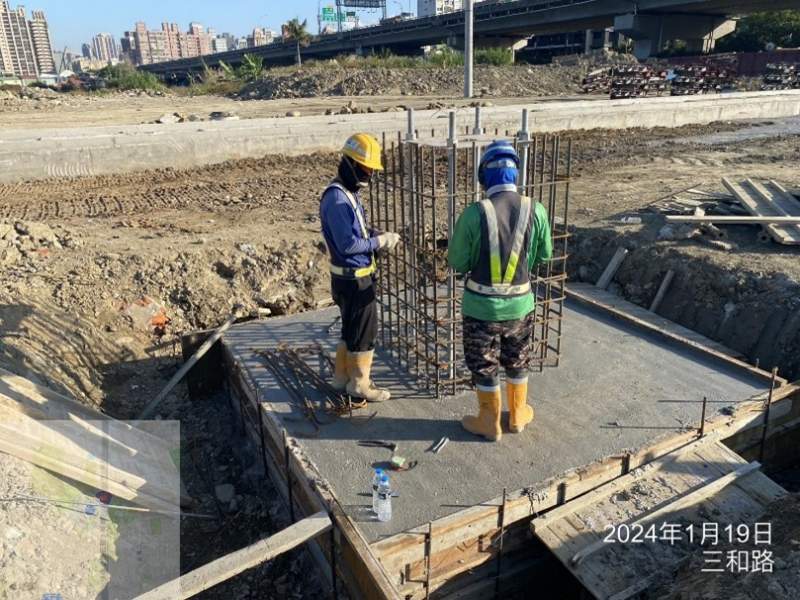

1130119工程現況4-4-1、4-4-2懸臂式標誌架基座頸部模板組立
1130119工程現況4-4-2人行道路基整理

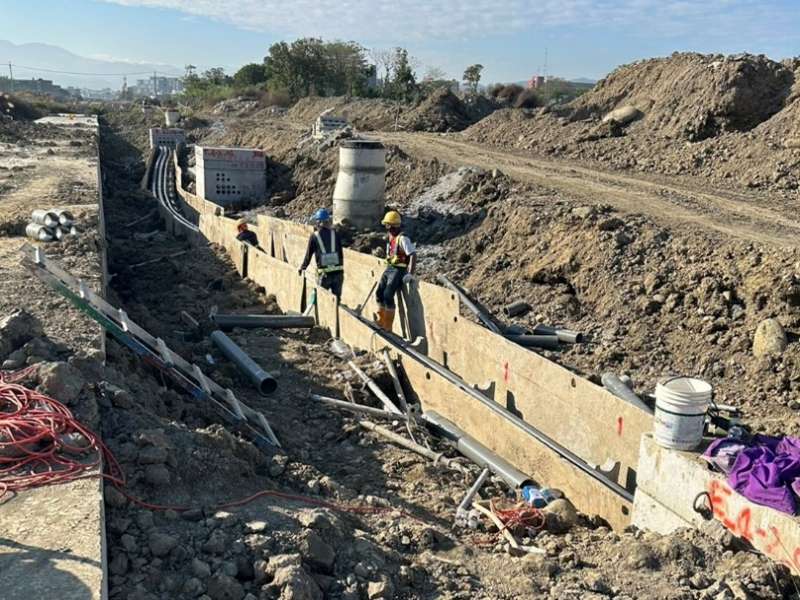

1130119工程現況4-4-1及4-2-3過路段管道埋設
1130119工程現況4-2-3(STA.0K+291~341)R側TYPE E排管、模板組立
1130119工程現況

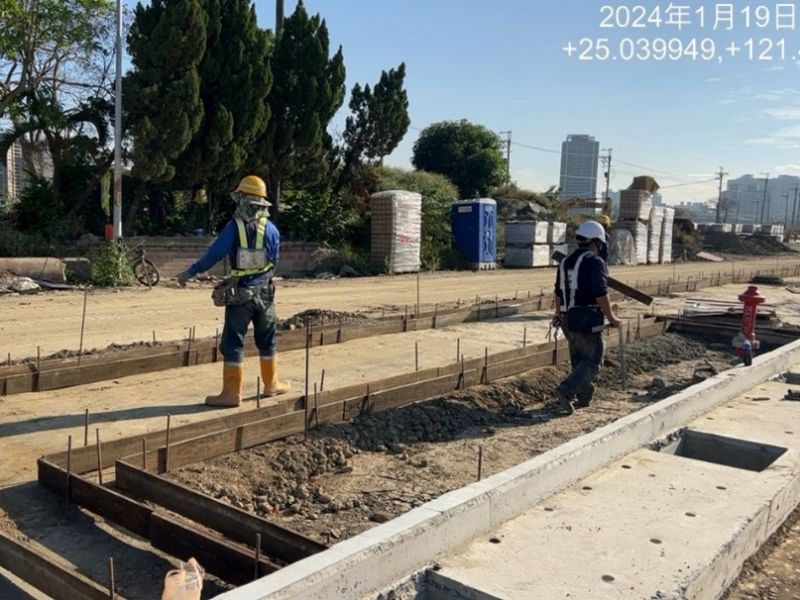

4-4-1人行道緣石PC模板組立
