本日天氣:上午晴、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-73坵塊混凝土塊破除。
3. 4-4-2人行道路基整理。
4. 4-4-1中央分隔島模板組立及拆除。
5. 4-4-1、4-4-2懸臂式標誌架基座周邊CLSM澆置回填。
6. 4-4-1人行道緣石鋪設。
7. 4-4-1(C2~C9)路燈電纜線埋設。
8. 4-4-1及4-2-3號誌及路燈過路管道開挖。
9. 4-4-1(0K+270~510)R側及L側道路AC粗級配第一、第二層舖築。
10.4-4-1銜接新北大道五段過路段號誌管線開挖及埋設(夜間施工)。
11.10M-15-1箱涵回填。
12.中環路銜接4-4-2既有水溝溝牆打除。
13.4-4-2(0K+35.8~388.5)中央分隔島路燈中心放樣、4-4-2(0K+16.1~382.8)左右側路燈位置及高程放樣、4-4-2(0K+30~390)道路兩側里程放樣、4-4-2(0K+200~250)R側花台位置放樣、4-4-1(0K+500~515)中央分隔島兩側位置放樣、4-4-1(0K+410~430)L側分隔島位置放樣。

排水工程
1. RD4-4-1 Ub8074(0K+0~40)U溝蓋版鋼筋綁紮及模板組立。
2. RD6-2 Ub8080(0K+90.65~100)U溝底版及牆身模板組立、澆置。
3. RD4-4-1 Ub8120(0K+0~20)U溝蓋版澆置。
4. RD4-4-1 Ub8118(0K+0~88.55)U溝底版及牆身鋼筋綁紮。
5. RD4-2-3 Bb841(1K+720~740)底版澆置。

共同管道工程
1. RD4-2-3(STA.0K+450~580)L側TYPE H模板組立,(STA.0K+266~316)L側TYPE I開挖及PC澆置。
2. RD7-3(STA.0K+152)R側過路段TYPE H、RD7-3(E_7-3_06)~RD15M-2(T_15M-2_01)TYPE D2排管、模板組立及澆置,RD7-3(STA.0K+36~61)R側RTYPE G鋼筋綁紮,(STA.0K+177~202、0K+202~227)L側TYPE I、(STA.0K+202)L側TYPE Q鋼筋綁紮,RD7-3(T_7-3_08)~RD10M-16-2(T_10M-16-2_02)TYPE D2、RD7-3(STA.0K+227)TYPE H橫交管、(STA.0K+227)R側過路段TYPE H、(STA.0K+294~344)R側TYPE I、(STA.0K+323~344)L側TYPE I開挖及PC澆置。
3. RD15M-4(STA.0K+107~157、0K+157~182、232~254)L側TYPE H排管、模板組立及澆置,(STA.0K+32~82)L側TYPE H、(STA.0K+182~232)L側TYPE I、(STA.0K+182、0K+232)L側TYPE Q開挖及PC澆置,(STA.0K+82~107、0K+107~157)L側TYPE H鋼筋綁紮,RD15M-2分歧部接地系統施作。
4. RD7-8-1(STA.0K+140~165)R側TYPE J鋼筋綁紮,(STA.0K+190~227)R側TYPE G排管及澆置。

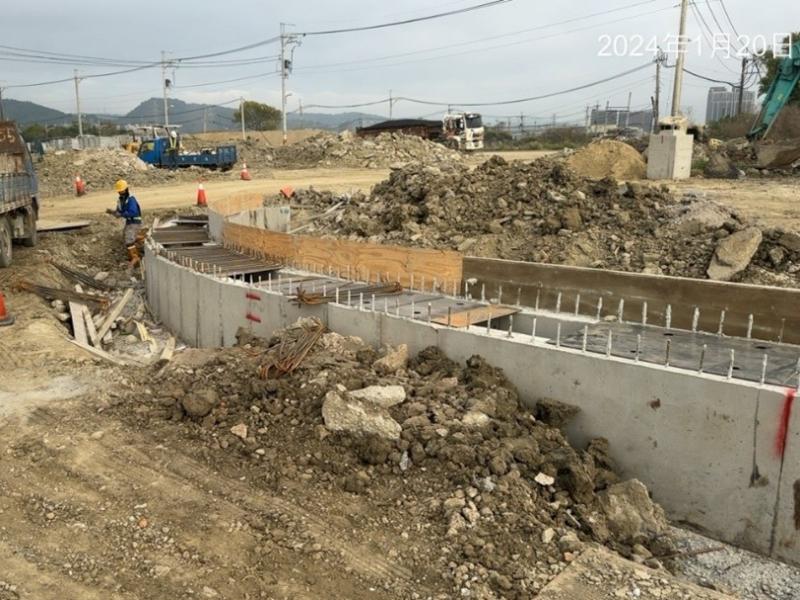

1130120工程現況4-4-1 Ub8074(0K+0~40)U溝蓋版鋼筋綁紮及模板組立

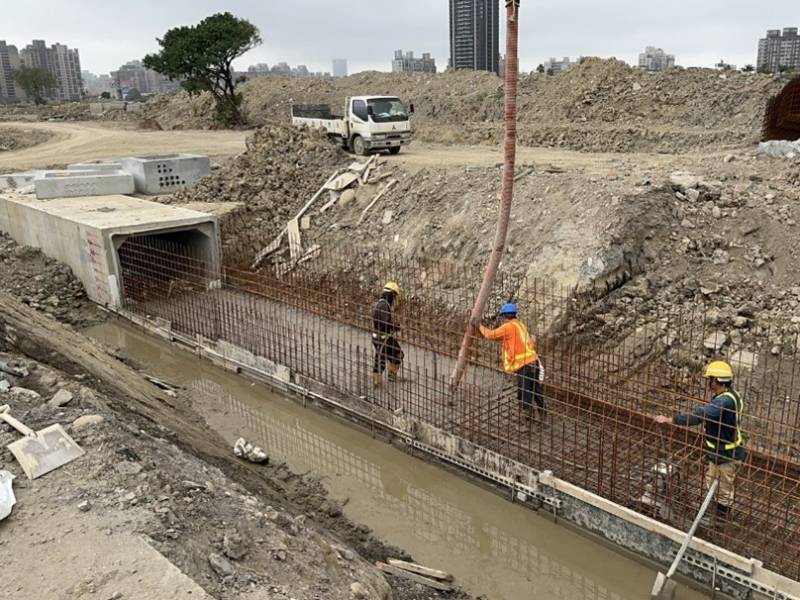

1130120工程現況4-2-3 Bb841(1K+720~740)底版澆置

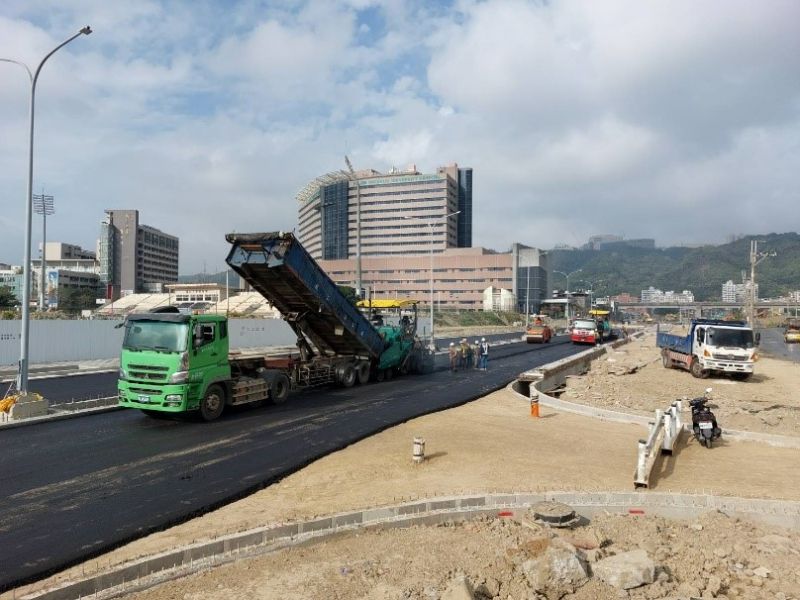

1130120工程現況4-4-1(0K+270~510)道路AC粗級配舖築

1130120工程現況4-4-1銜接新北大道五段號誌管線開挖

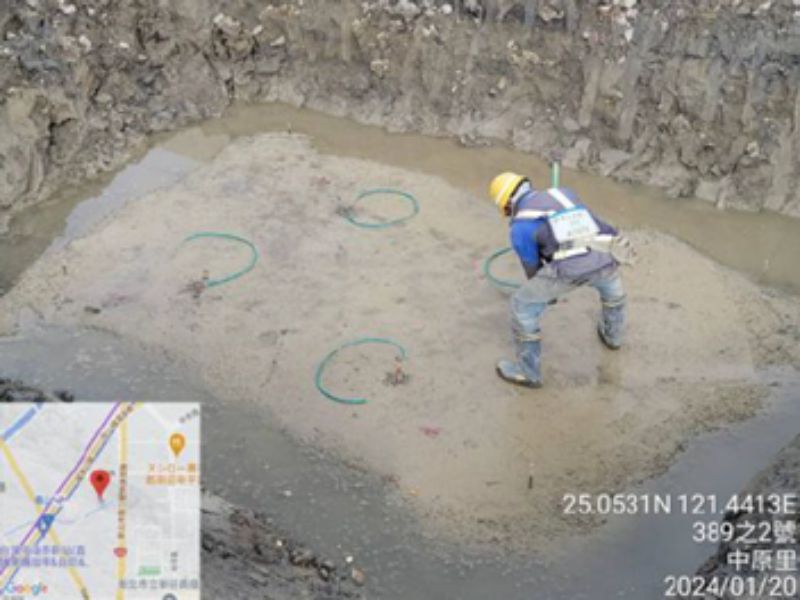

1130120工程現況4-2-3(STA.0K+450~580)L側TYPE H模板組立
1130120工程現況

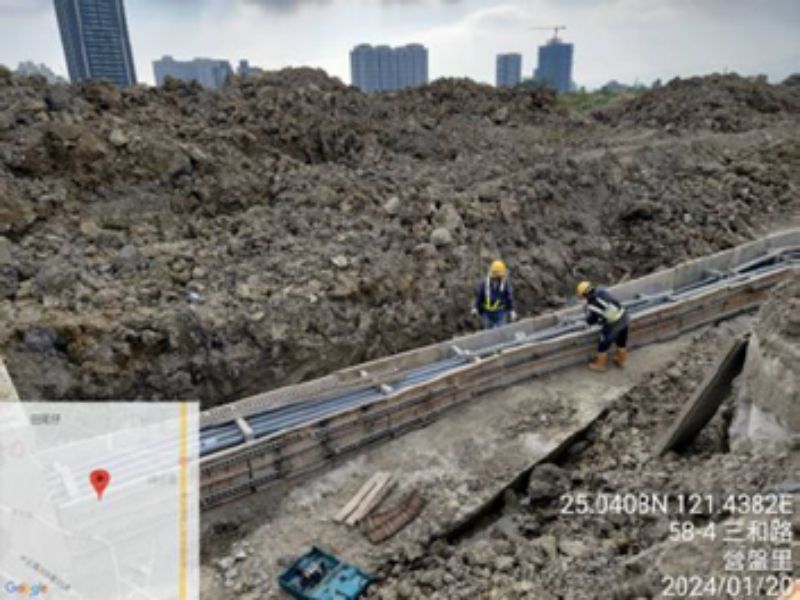

15M-2分歧部接地系統施作
