本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。
2. 住三R3-78坵塊營建混合物(混凝土塊)清運至住三R3-78坵塊暫置。
3. 住三R3-73坵塊混凝土塊軋碎、集中堆置。

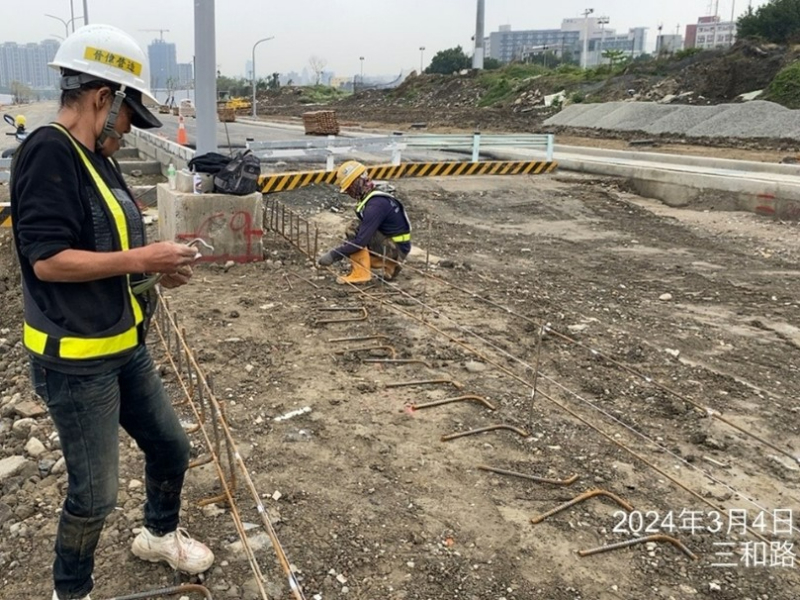

4. RD4-4-1中央分隔鋼筋綁紮、模板組立。
5. RD4-4-2級配面層整理。

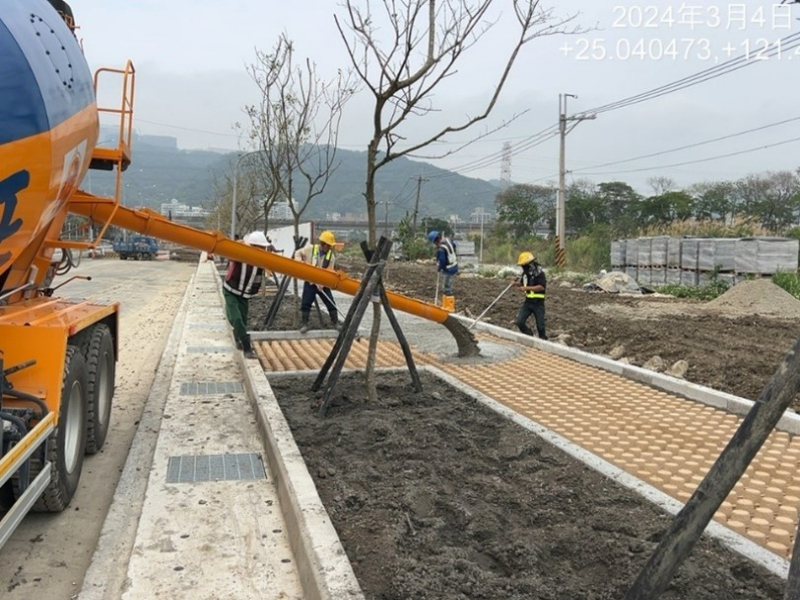

6. RD4-4-1(0K+296~399.74)L側人行道紙模澆置。

排水工程
1. RD10M-16-2 Bb821(0K+200~220、0K+240~260)底版鋼線網綁紮、模板組立及澆置。
2. RD4-4-1 Ub8117(0K+4~13.6)、RD4-4-1 Ub8119(0K+0~20)U溝蓋版鋼筋綁紮、模板組立及澆置;RD4-2-3 Ub8034(0K+20~40、0K+60~80)U溝底版及牆身澆置;RD4-2-3 Gb8032集水井底版澆置。
3. 10M園道Ga9018-3集水井底版模板組立;10M園道Ua9018-2(0K+0~39.51)、Ua9018-3(0K+0~72.51)U溝底版及牆身鋼筋綁紮、模板組立。

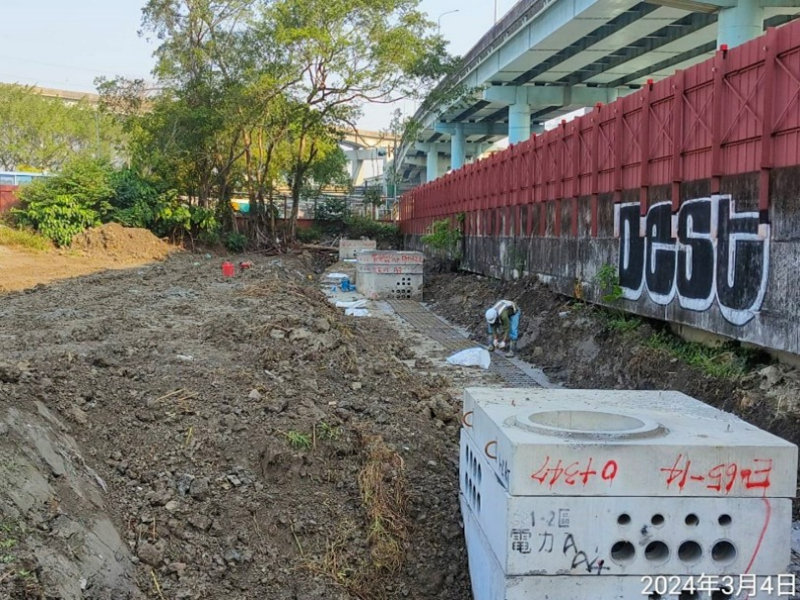

4. RD4-2-3 Bb838(1K+300~320)底版澆置。

共同管道工程
1. RD7-3,E_7-3_05~T_7-3_05 TYPE I,L側、E_7-3_08橫交管TYPE G,R側、E_7-3_08TYPE Q,R側、T_7-3_08~E_7-3_08 TYPE H,R側澆置;E_7-3_02 TYPE G,R側過路段排管施作;E_7-3_02~T_7-3_02 TYPE I,R側鋼筋綁紮。
2. RD15M-2,E_15M-2_02~T_15M-2_02 TYPE G,R側過路段排管及澆置;RD4-2-3,E_4-2_28~T_4-2_28 TYPE H,R側過路段(第二次)排管、模板組立及澆置;10M園道,E_65_12~T_65_12 TYPE H鋼筋綁紮、排管及澆置,T_65_12_E_65_14 TYPE H鋼筋綁紮、排管施作。
3. RD4-2-3,T_4-2-3_07~E_4-2-3_09、T_4-2-3_09~E_4-2-3_09、T_4-2-3_09~E_4-2-3_11 TYPE J,L側、T_4-2-3_10~E_4-2-3_12 TYPE J,R側開挖;T_4-2-3_02~E_4-2-3_02 TYPE H,R側、E_4-2-3_05~T_4-2-3_05 TYPE G,L側模板組立。

污水工程

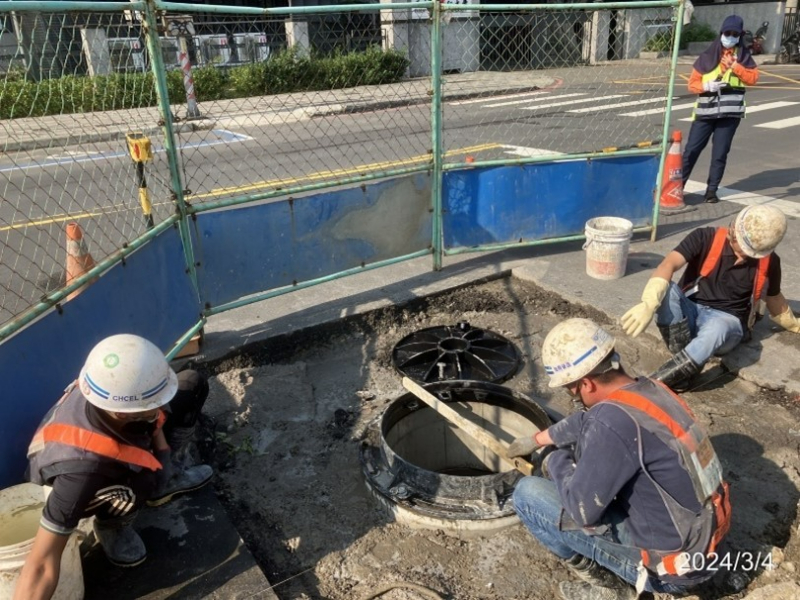

1. D0098、D0099、D0100、D0101污水人孔框蓋調整。
2. WA00801、WA00802、WA01805~WA01809、WA01902、WA02002明挖施工。

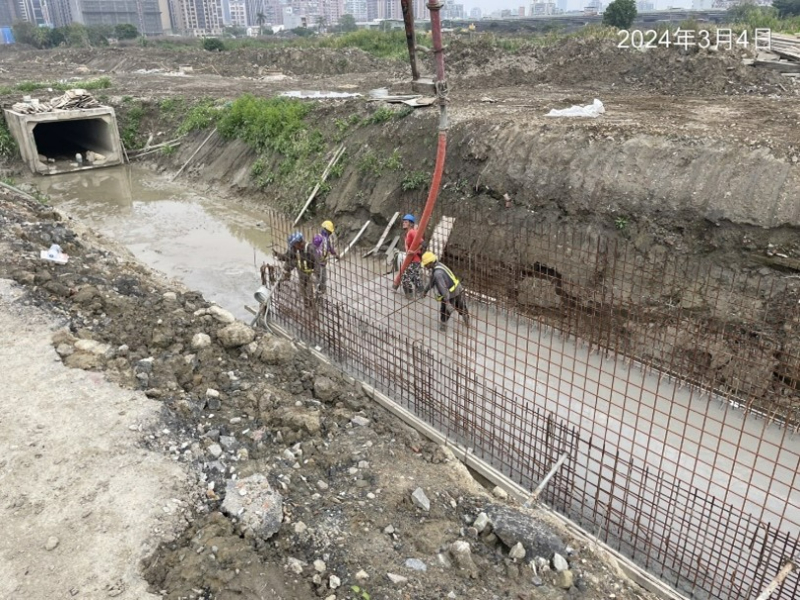

1130304工程現況4-2-3 Bb838(1K+300~320)底版澆置
1130304工程現況4-4-1(0K+296~399.74)L側人行道紙模澆置

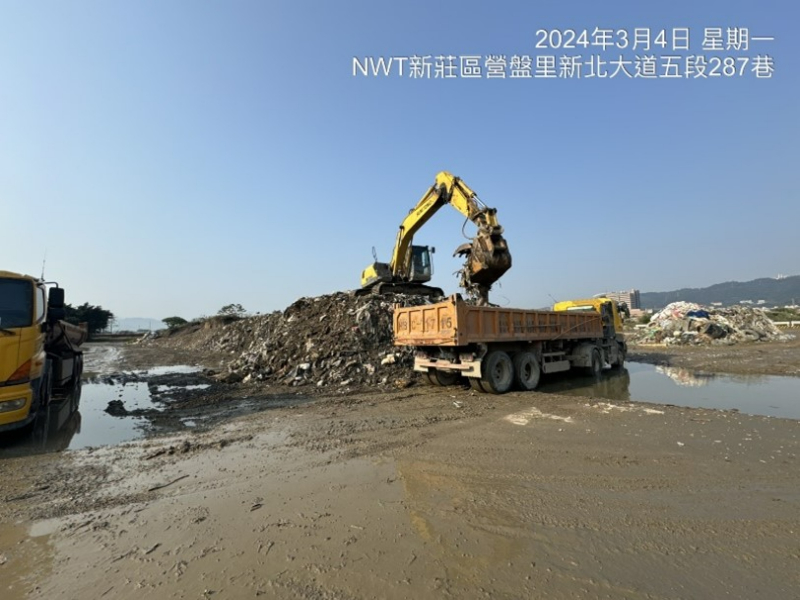

1130304工程現況住三R3-88坵塊營建廢棄物及垃圾清運
1130304工程現況4-4-1中央分隔鋼筋綁紮
1130304工程現況10M園道E_65_02~T_65_02 TYPE H鋼筋綁紮
1130304工程現況
D0098、D0099、D0100、D0101污水人孔框蓋調整
